Bautagebuch

Umbau Feuerwehrhaus Laxenburg

In Betrieb seit 1977, in den 90er Jahren erstmals umgebaut. Jetzt entsteht der Neubau: eine neue Halle, ein Zubau und der Umbau des Altbestands.

Zeitstrahl
  1. Besprechung Übersiedlung Feuerwehrhaus

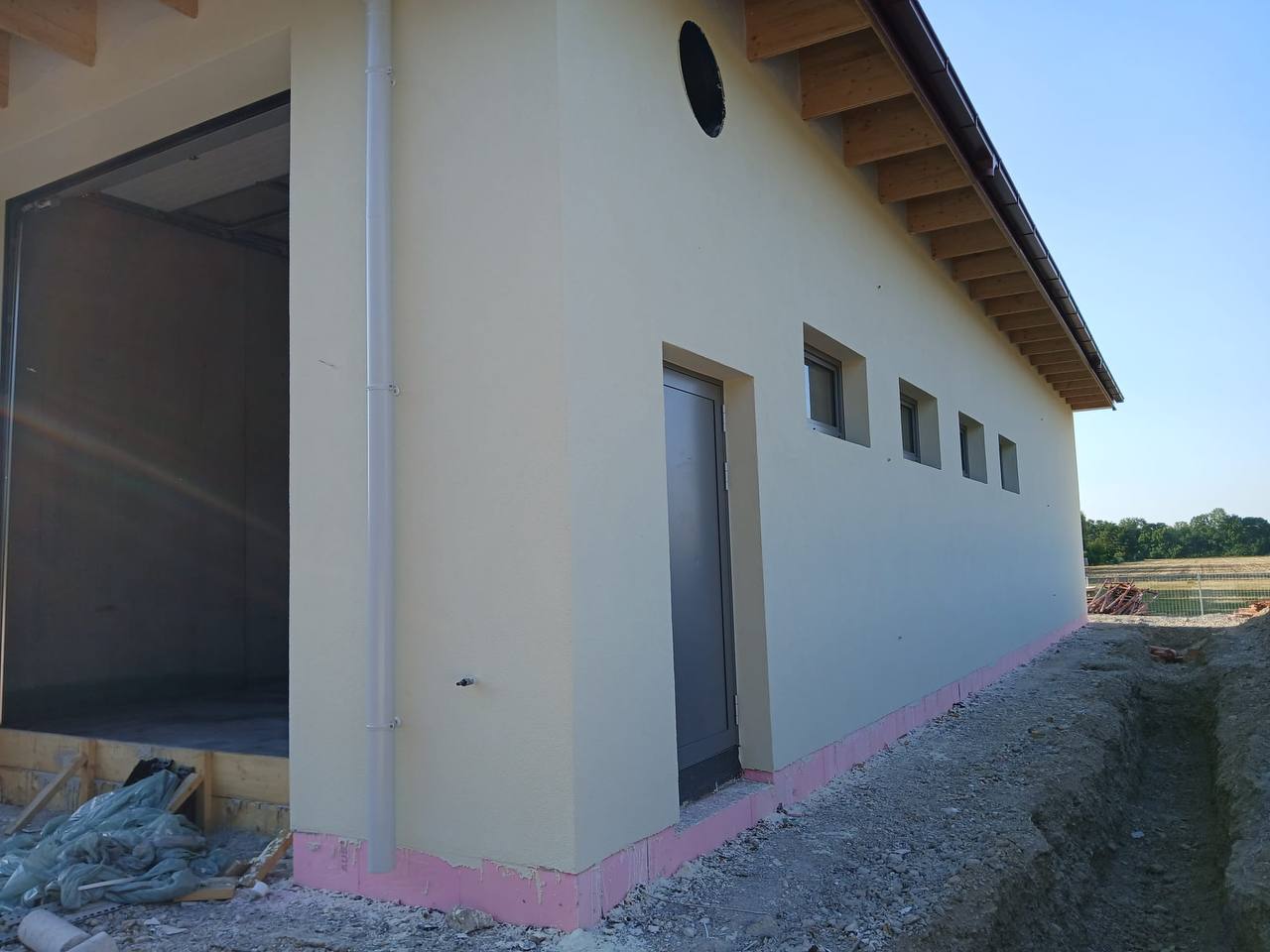

    Heute fand im Chargen- und Interessiertenkreis eine Besprechung zur Übersiedlung bzw. Umsiedelung statt. Die oberste Premisse ist die Einsatzbereitschaft und die kraftschonende Einteilung.

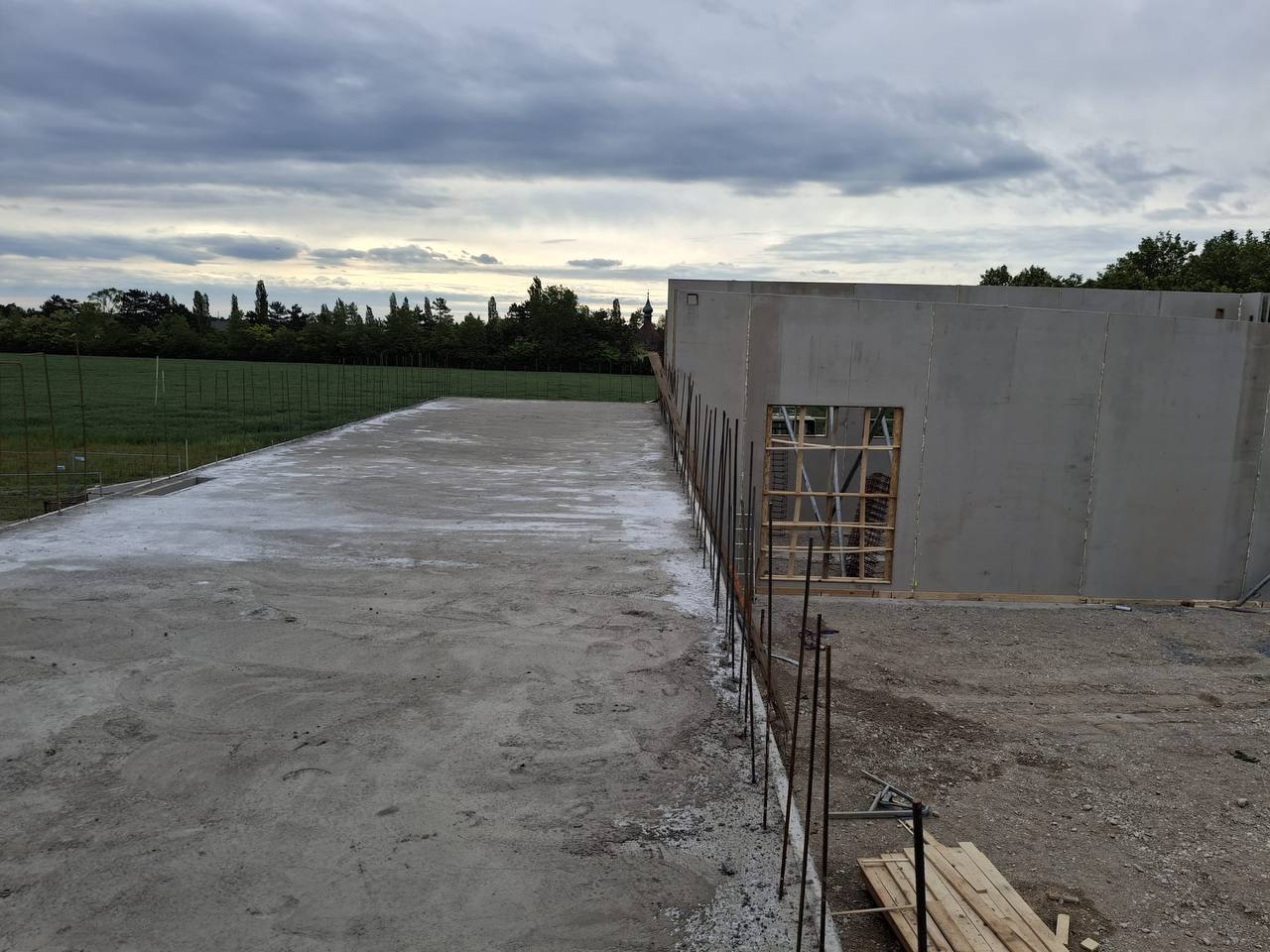

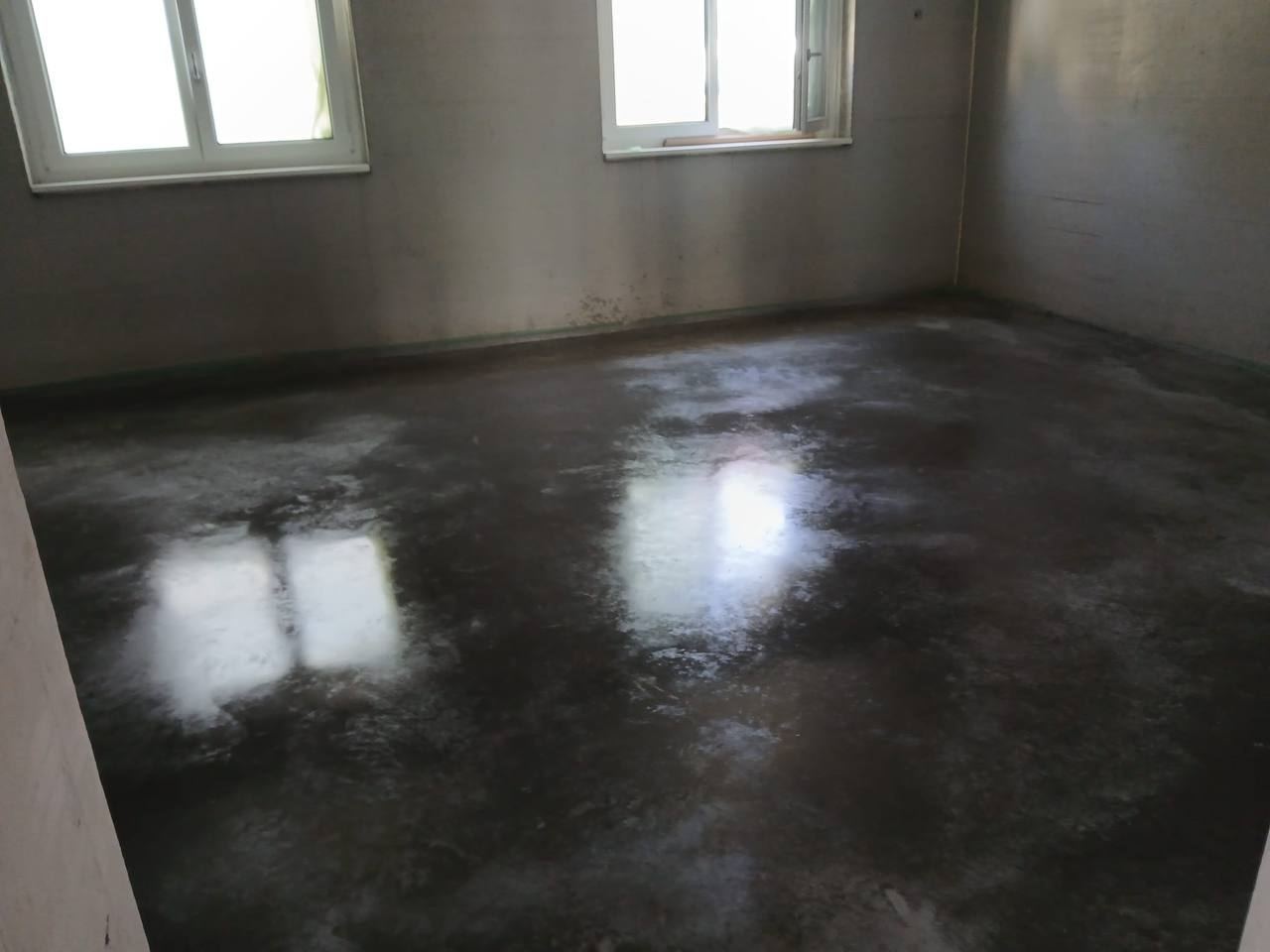

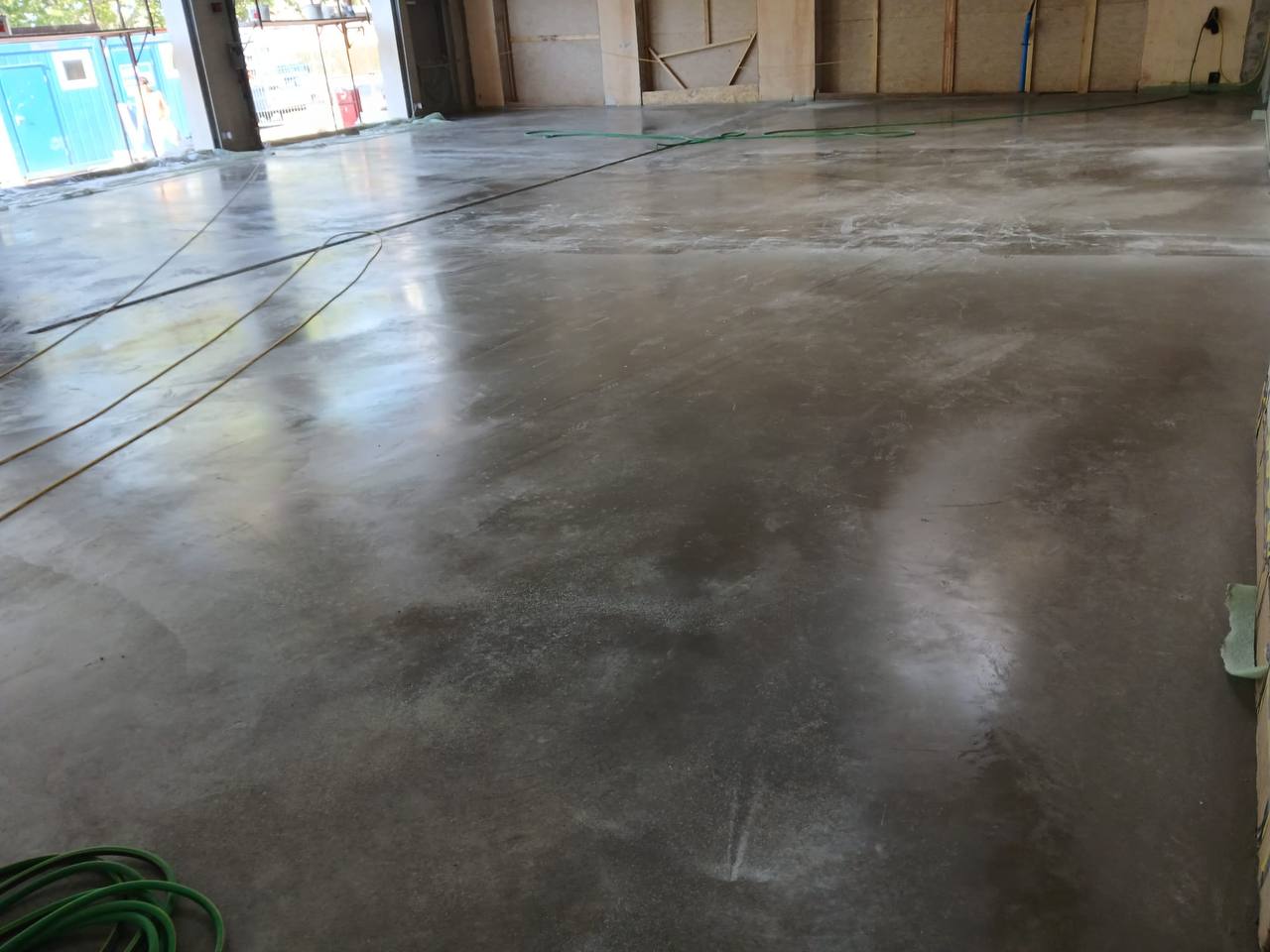

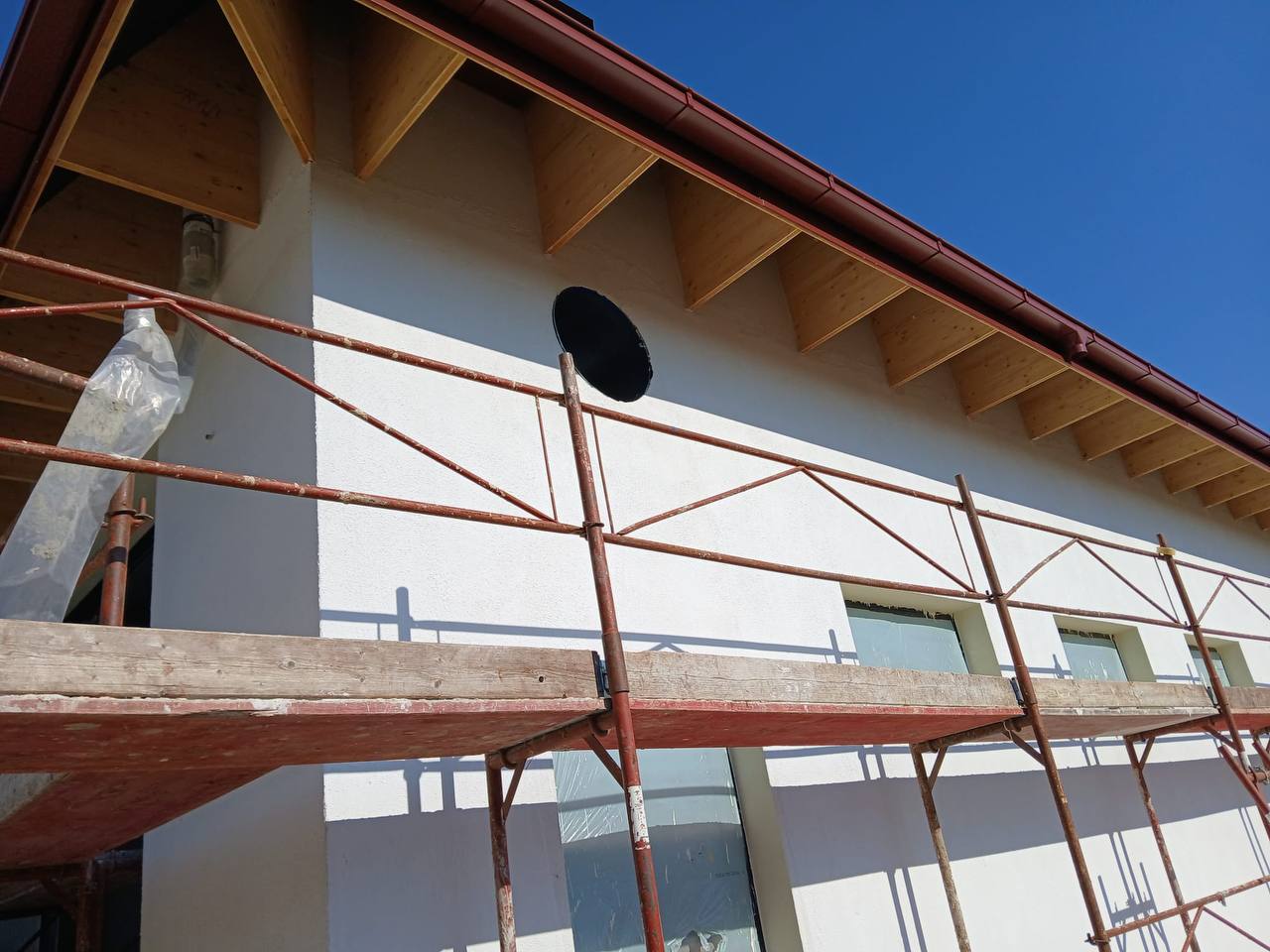

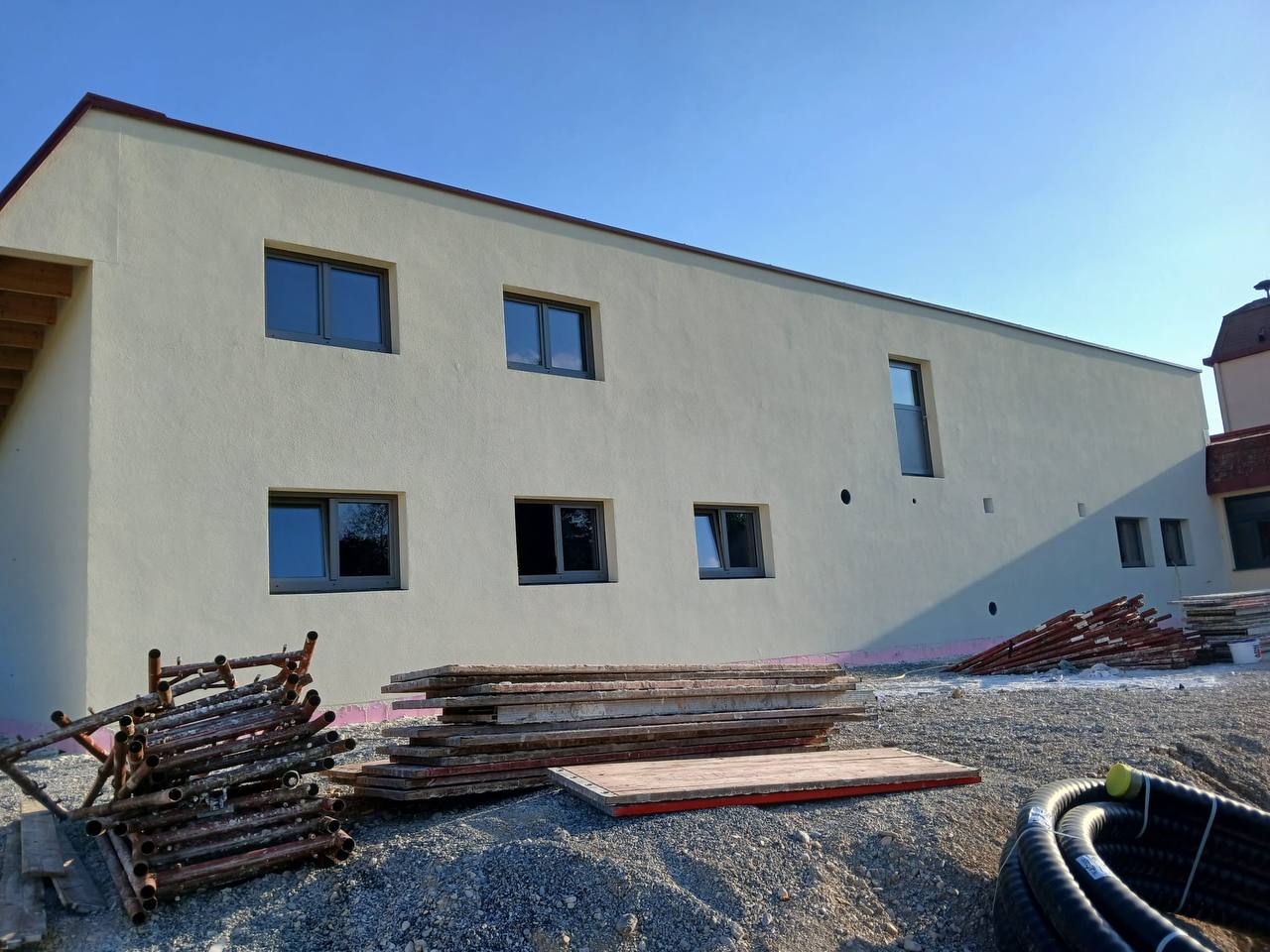

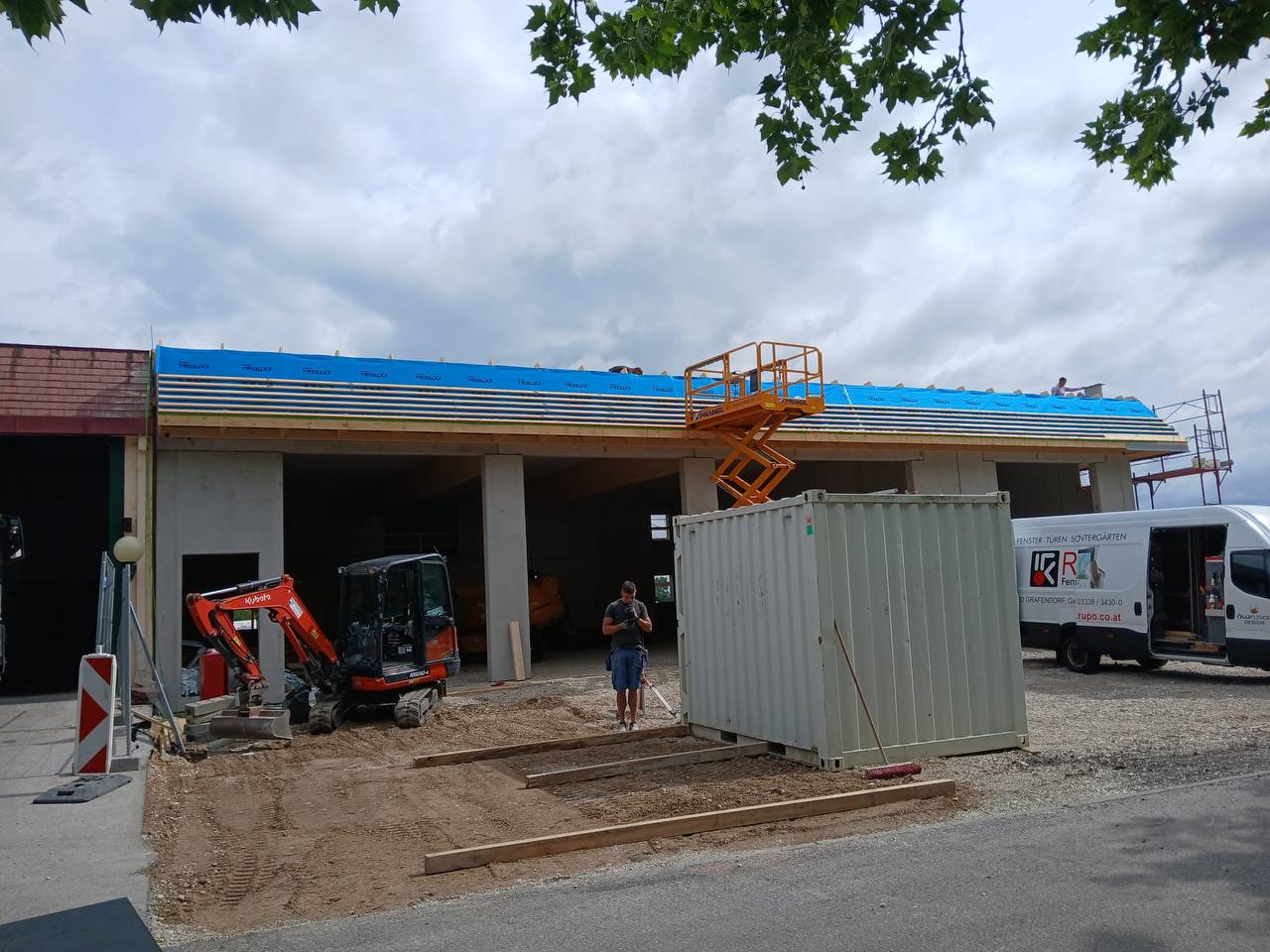

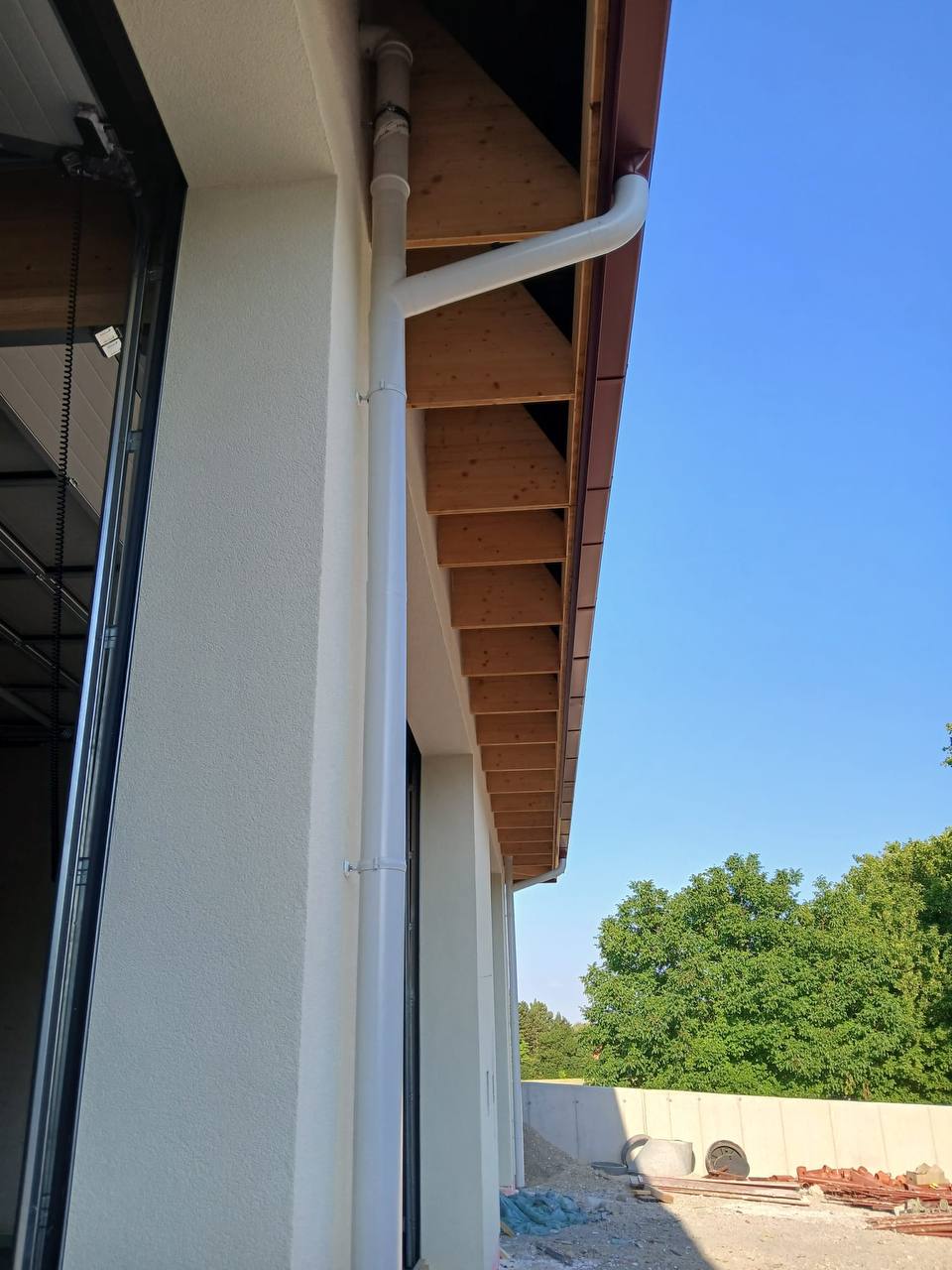

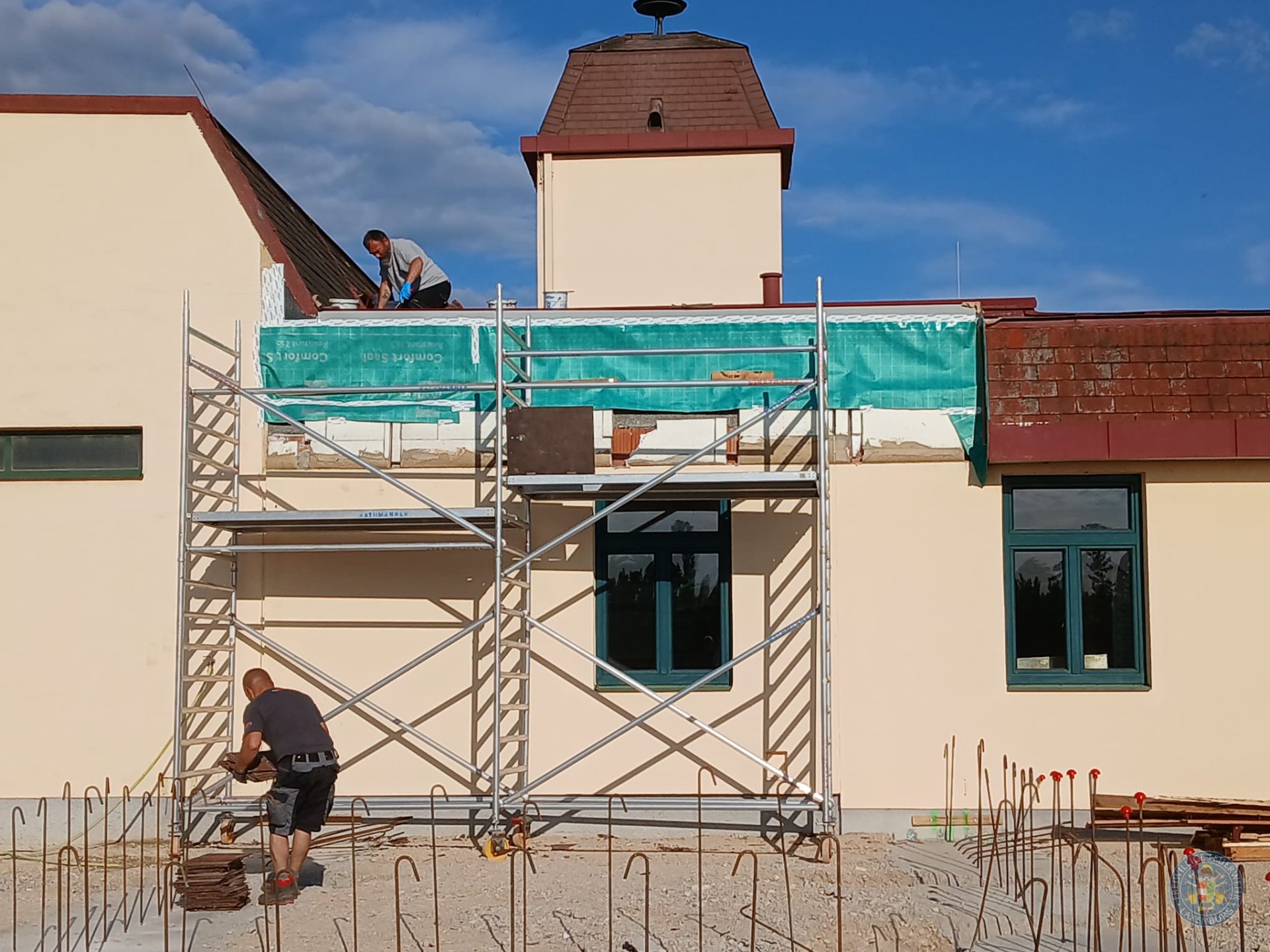

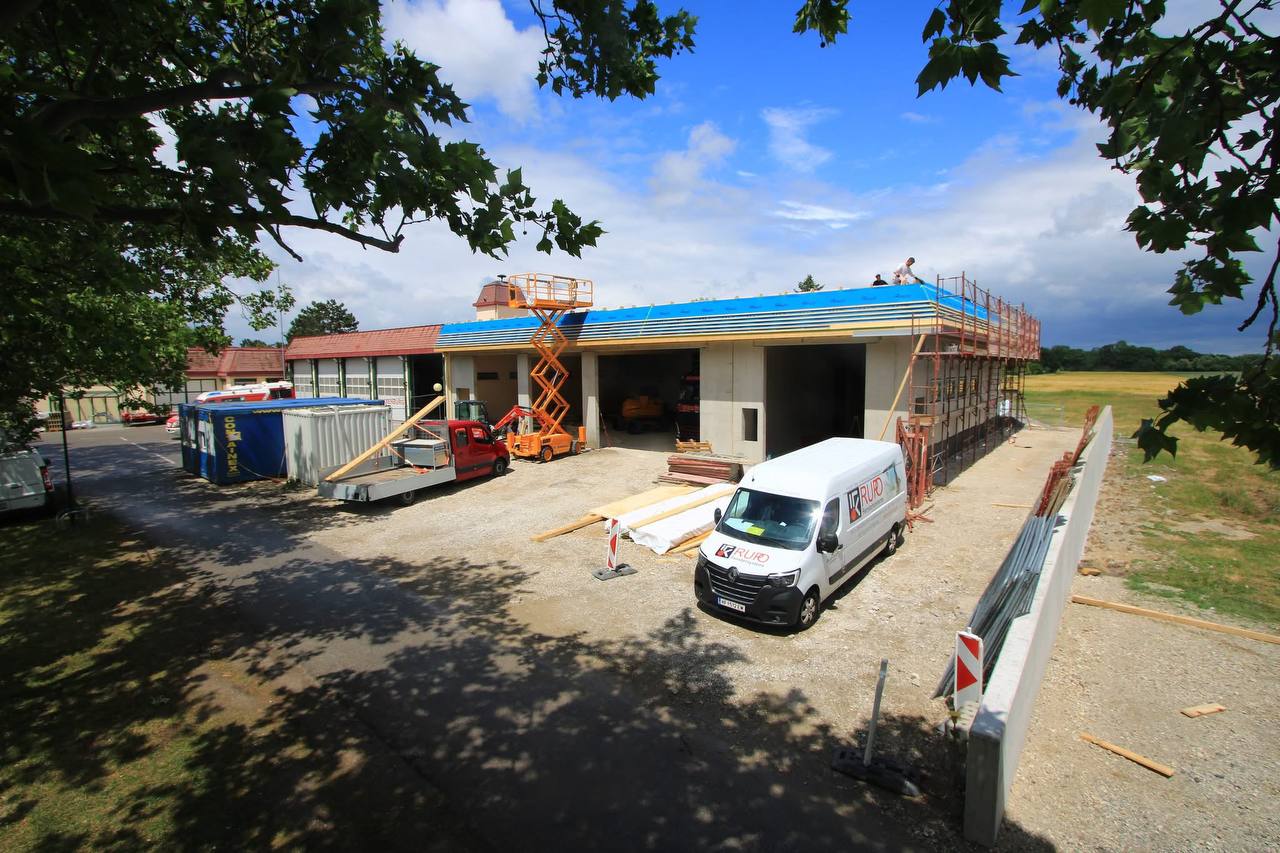

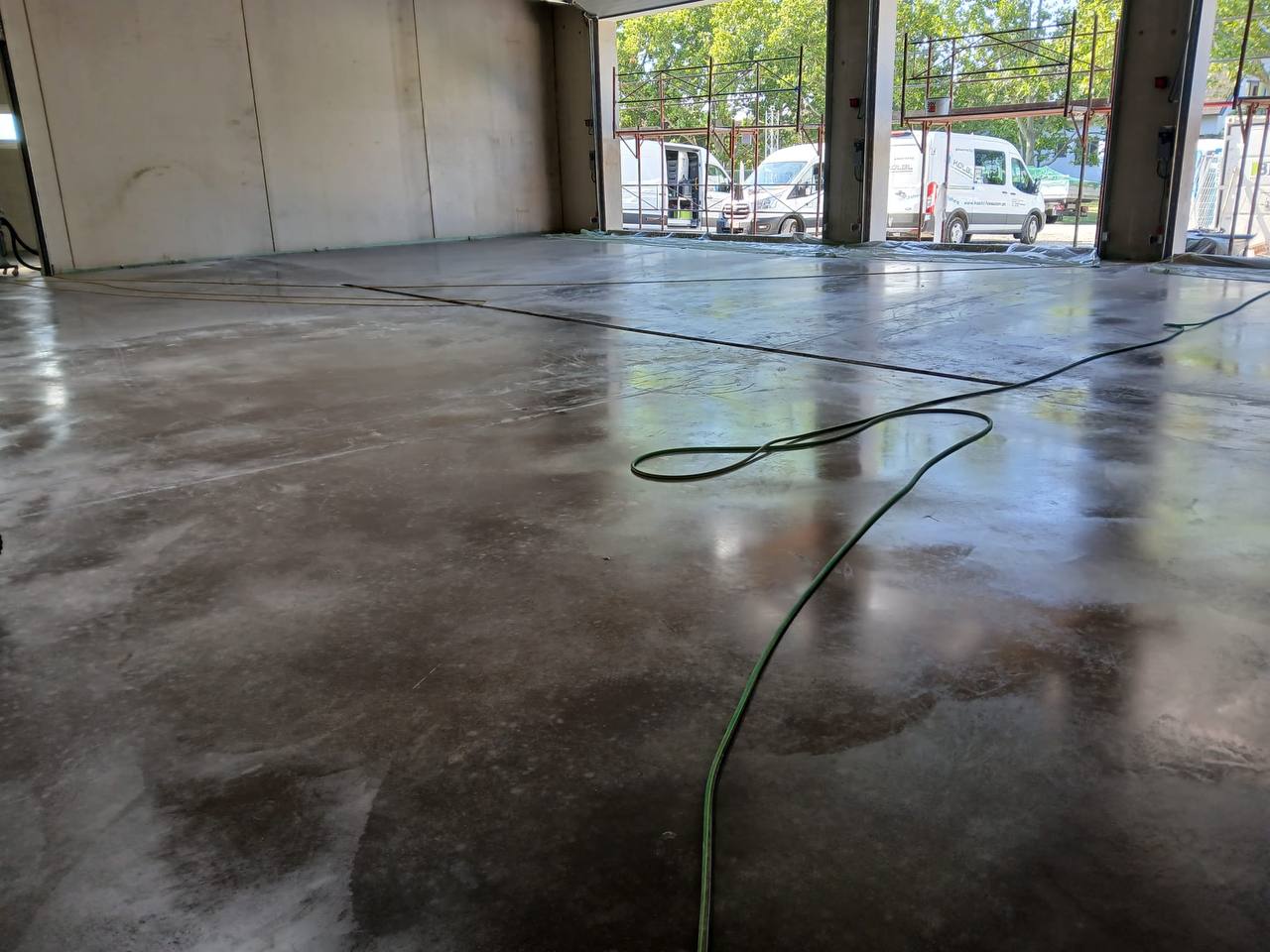

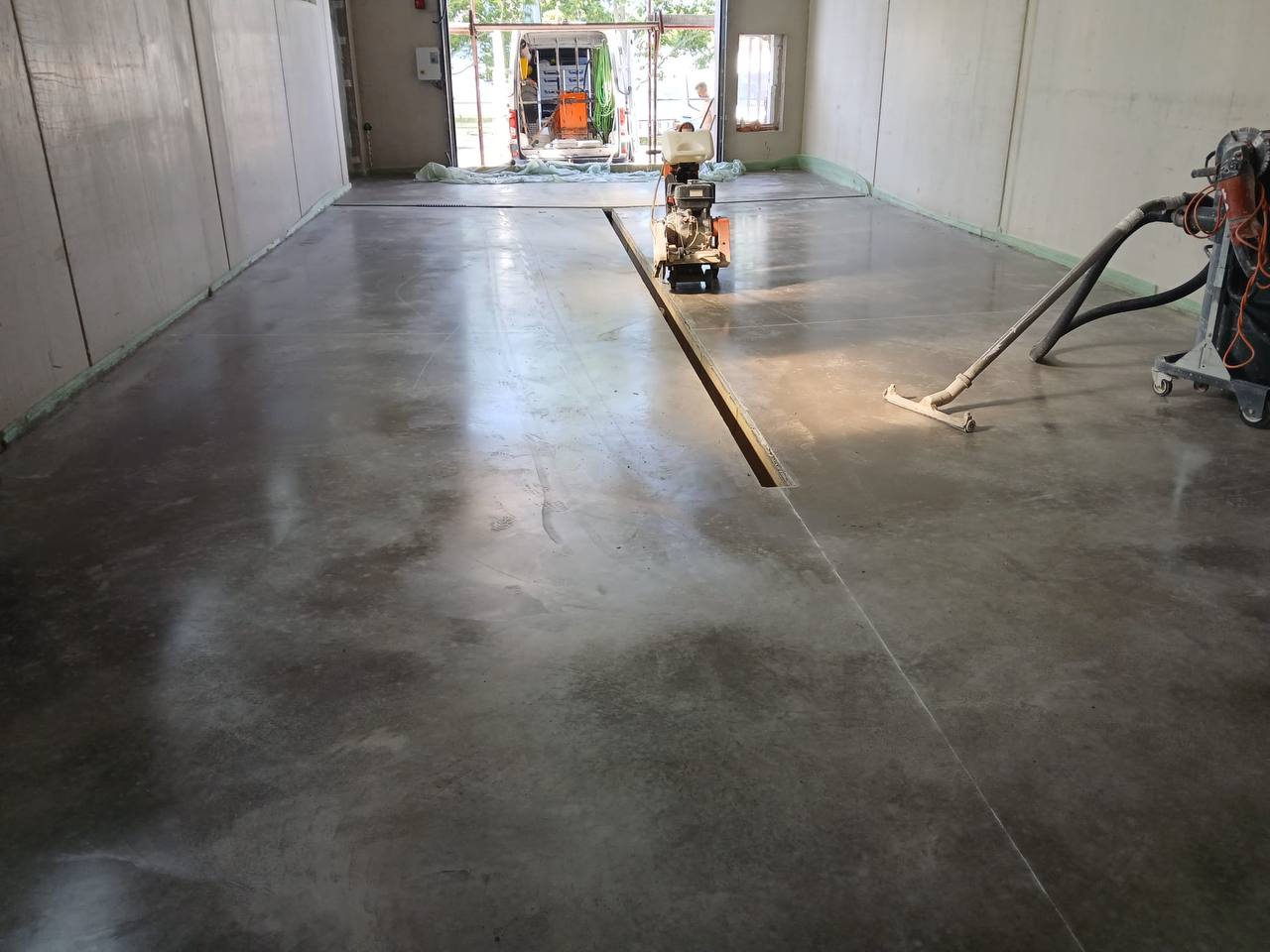

  2. Arbeiten am Hallenboden abgeschlossen, Fassadenabrieb fertig, Gerüst abgebaut, Regenwasserabfallrohre montiert!

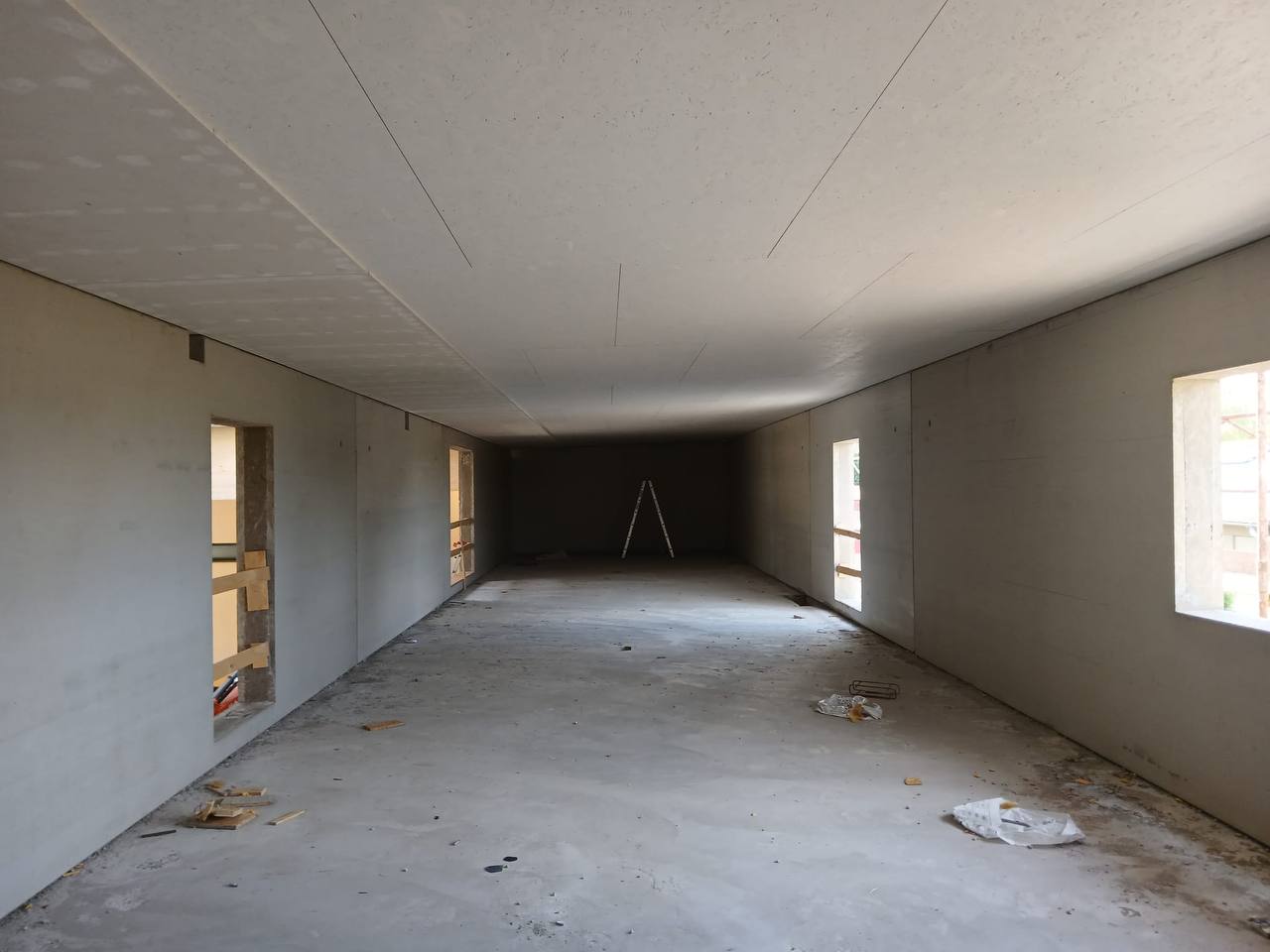

  3. Die monolithische Platte wird geschnitten, der Stromverteiler/Fest in Fassade montiert, der Fassadenabrieb hat begonnen!

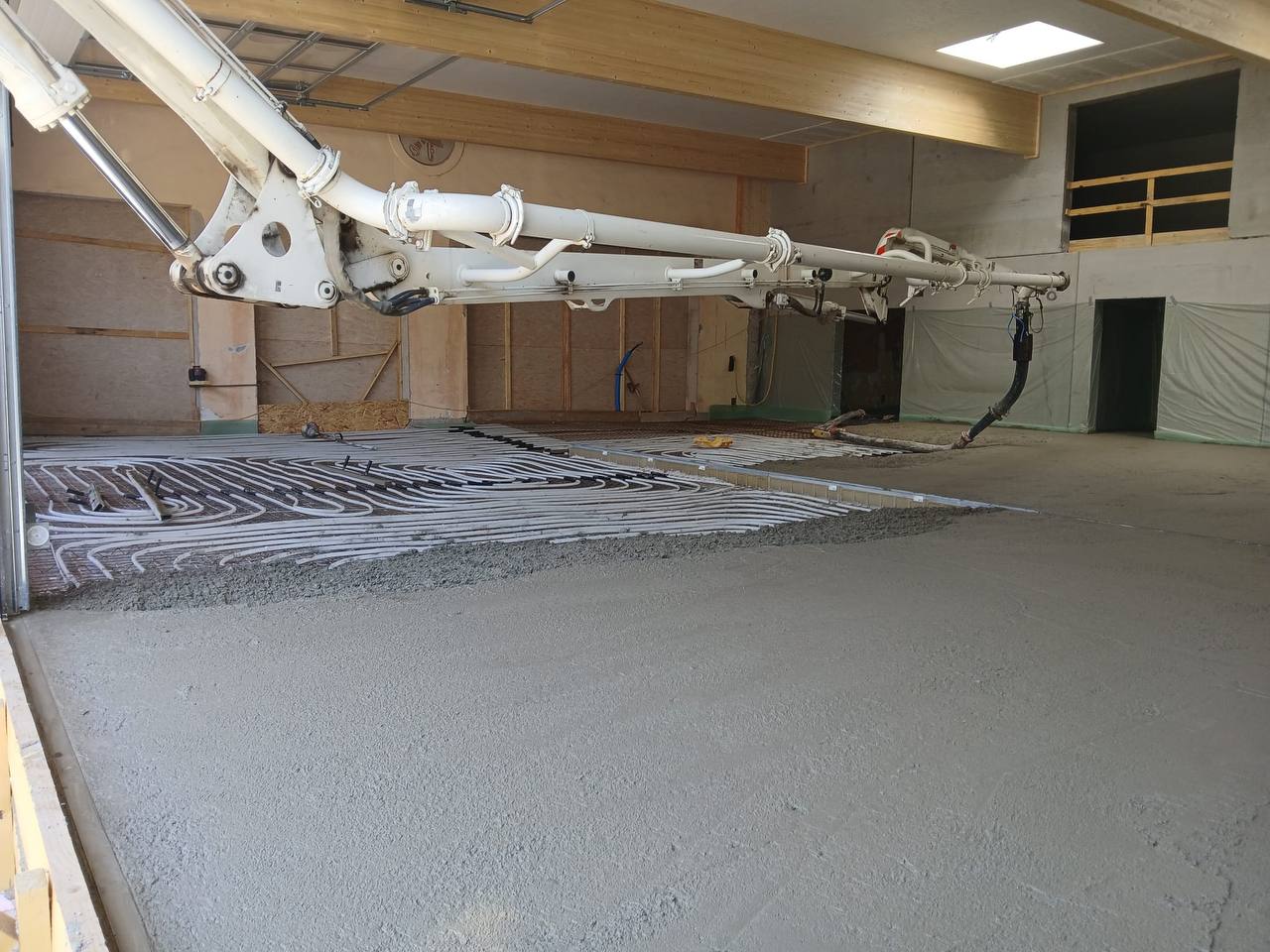

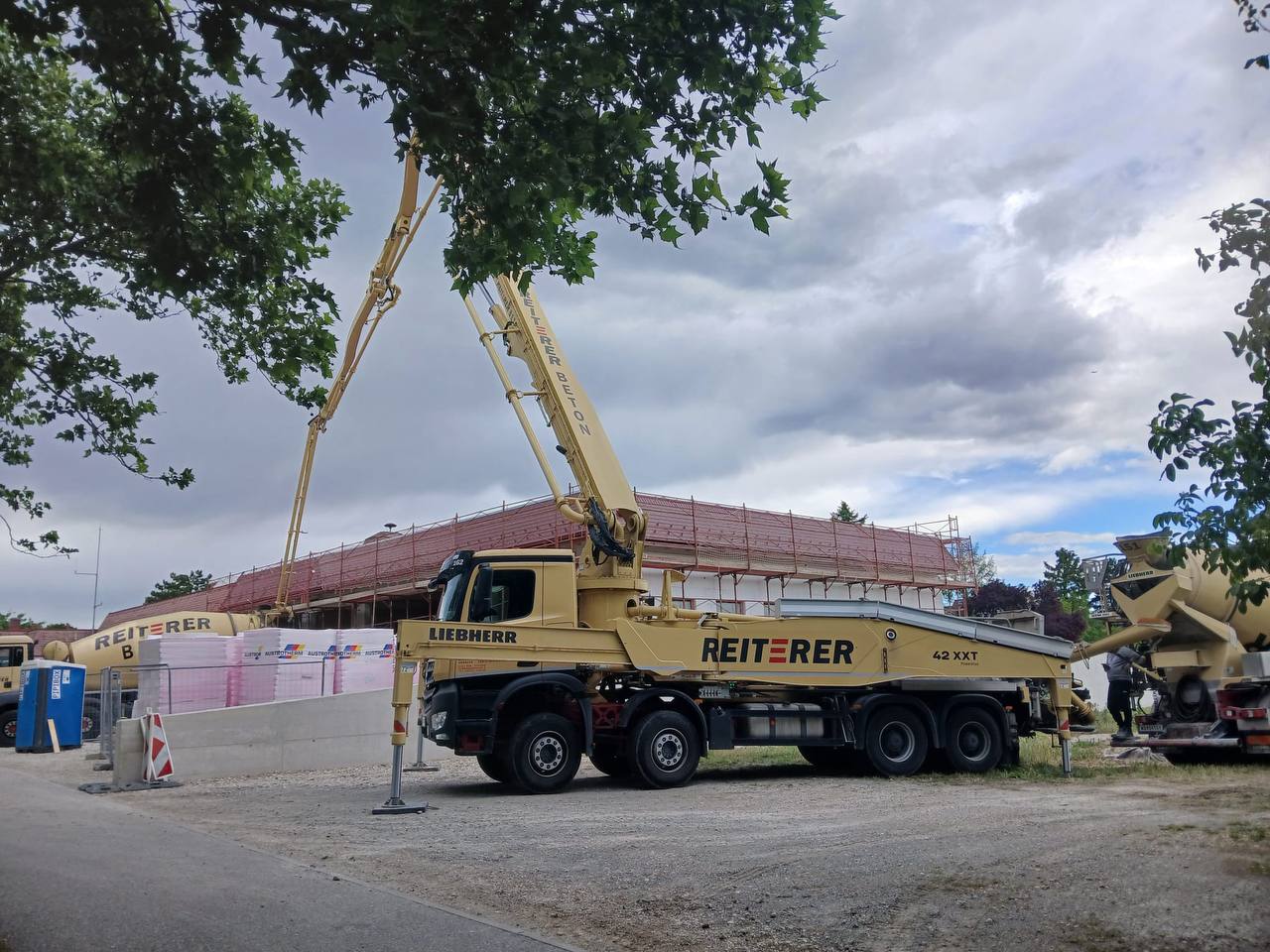

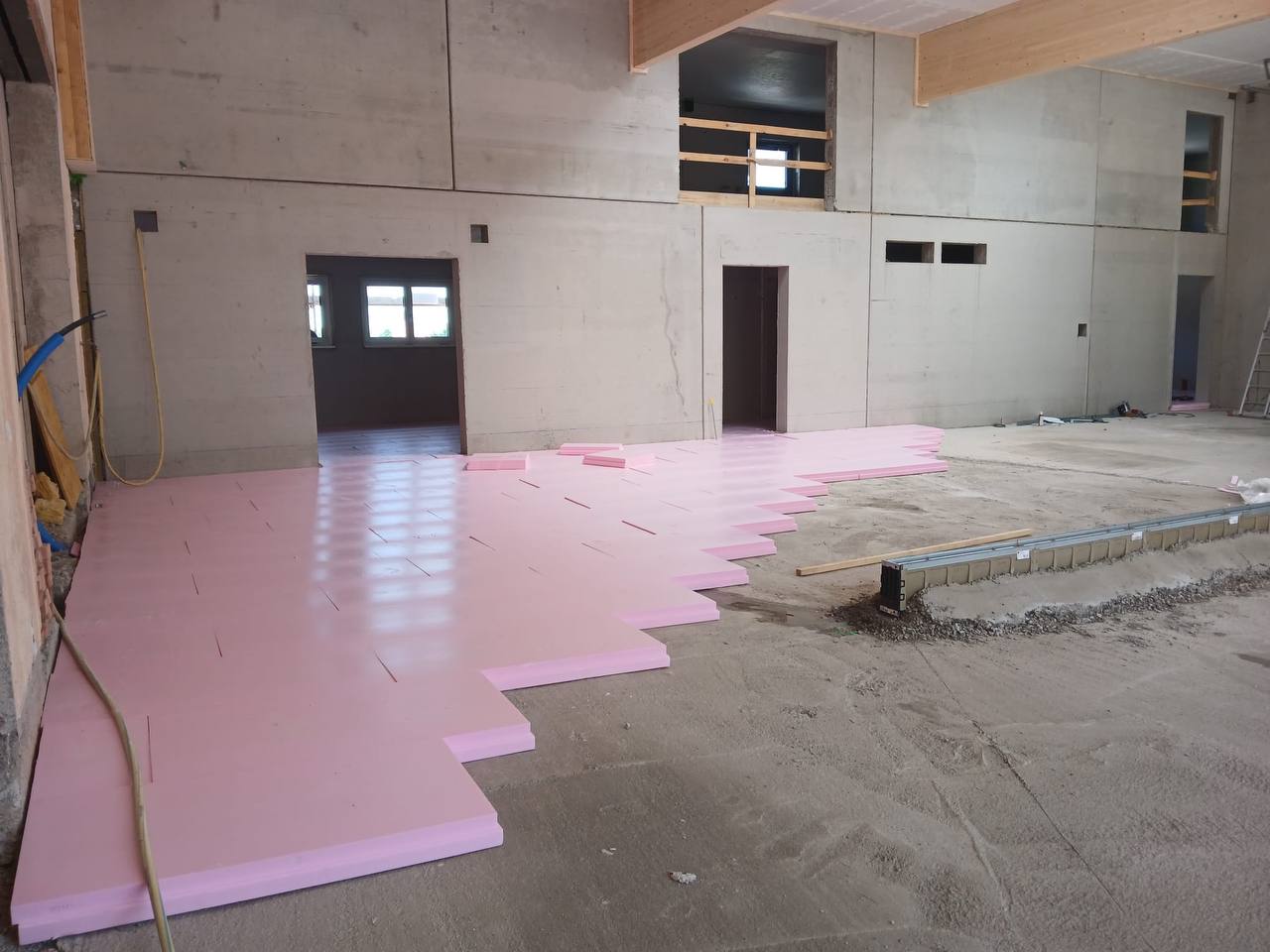

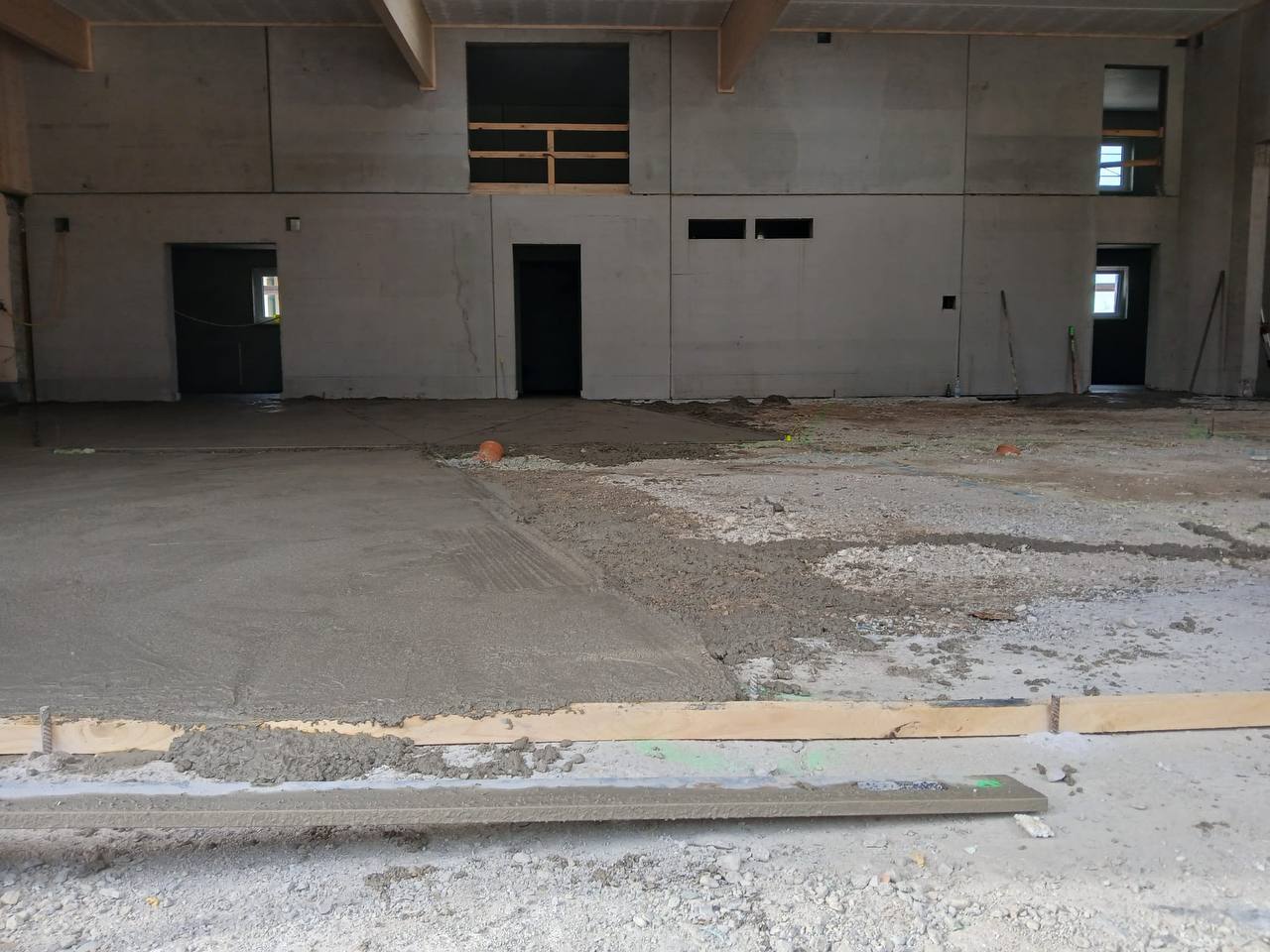

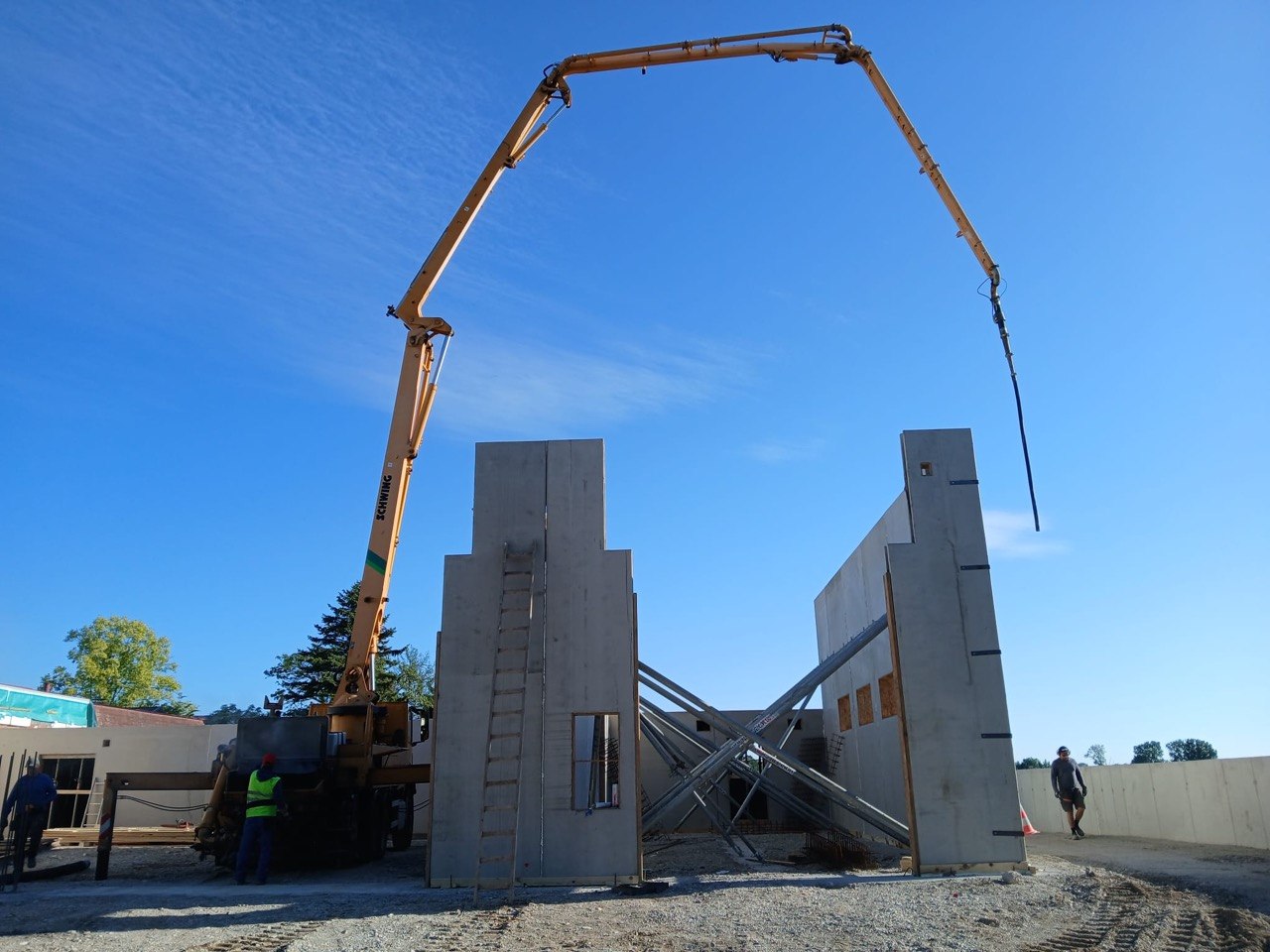

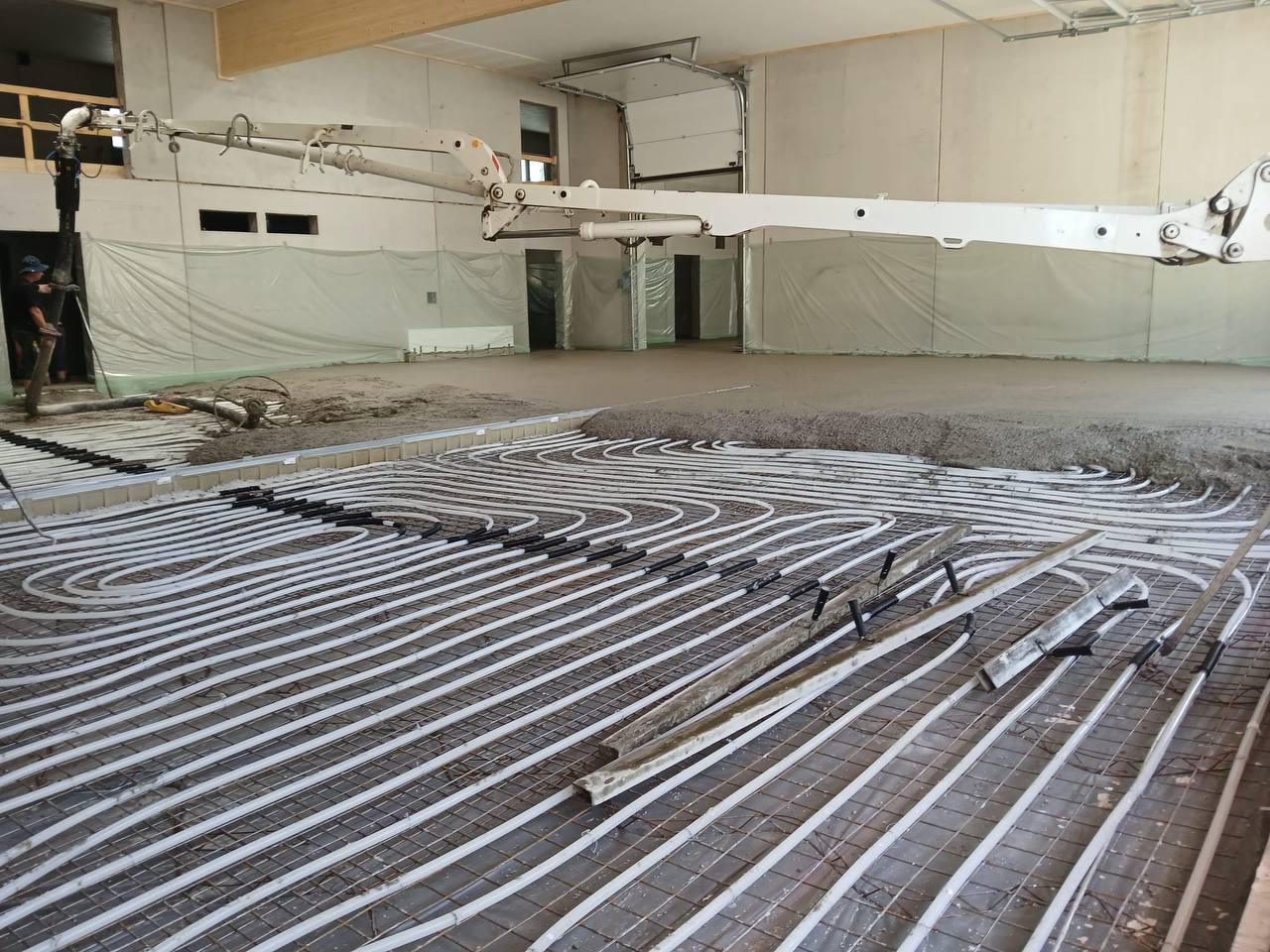

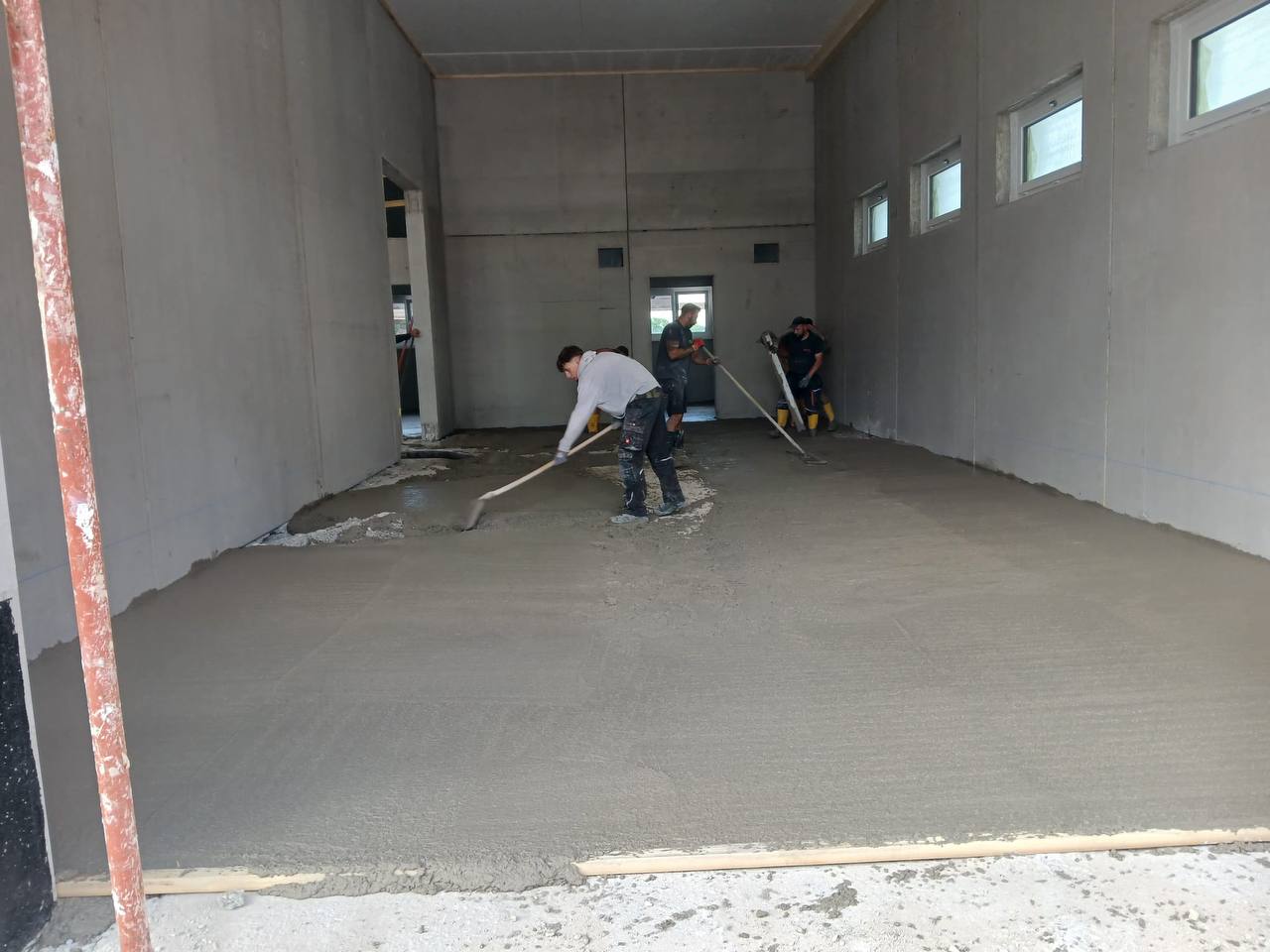

  4. Die „monolithischen Platte“ wird gegossen. Die Bodenaktivierung (Beheizung) ist auch eingebaut.

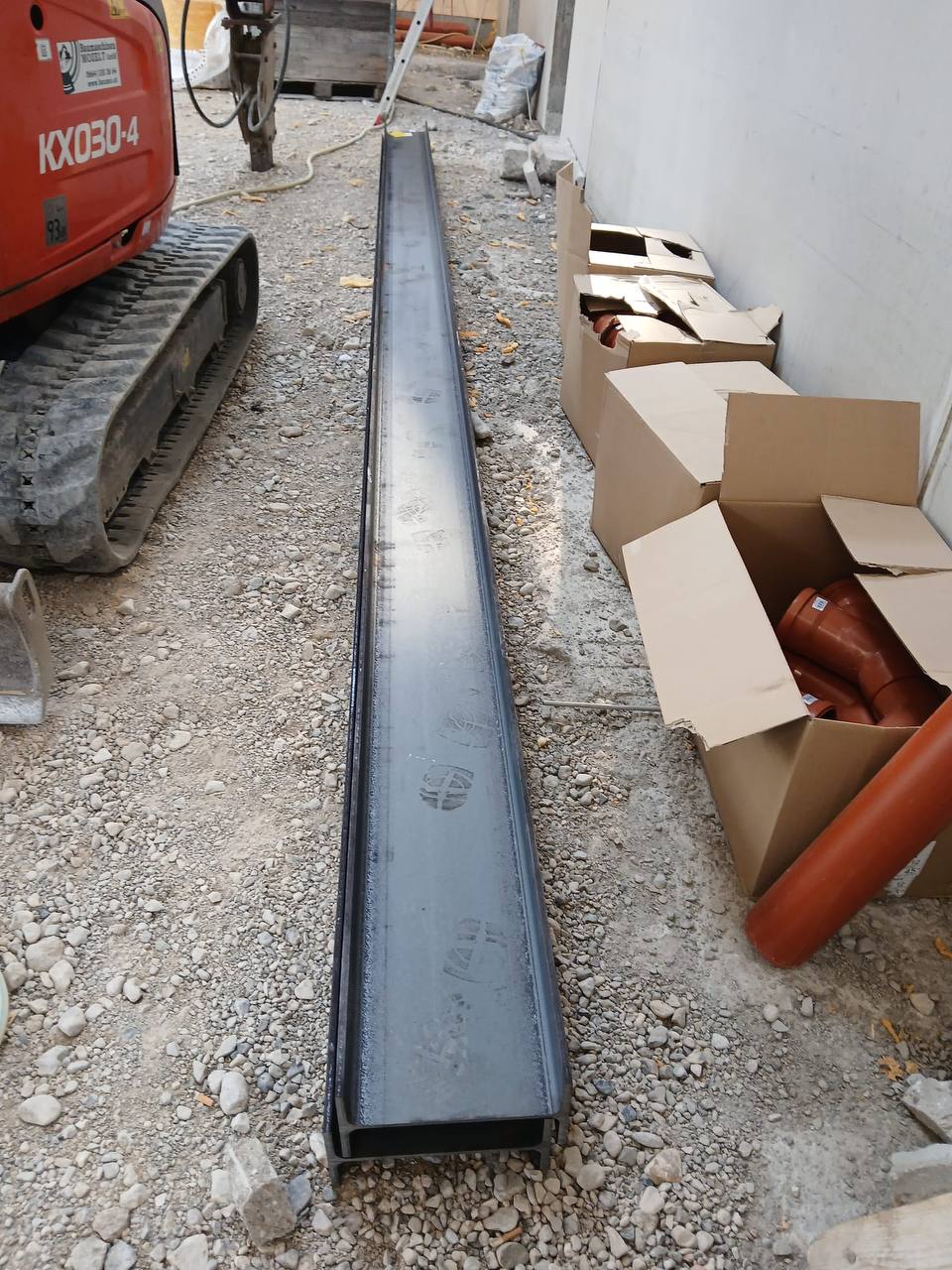

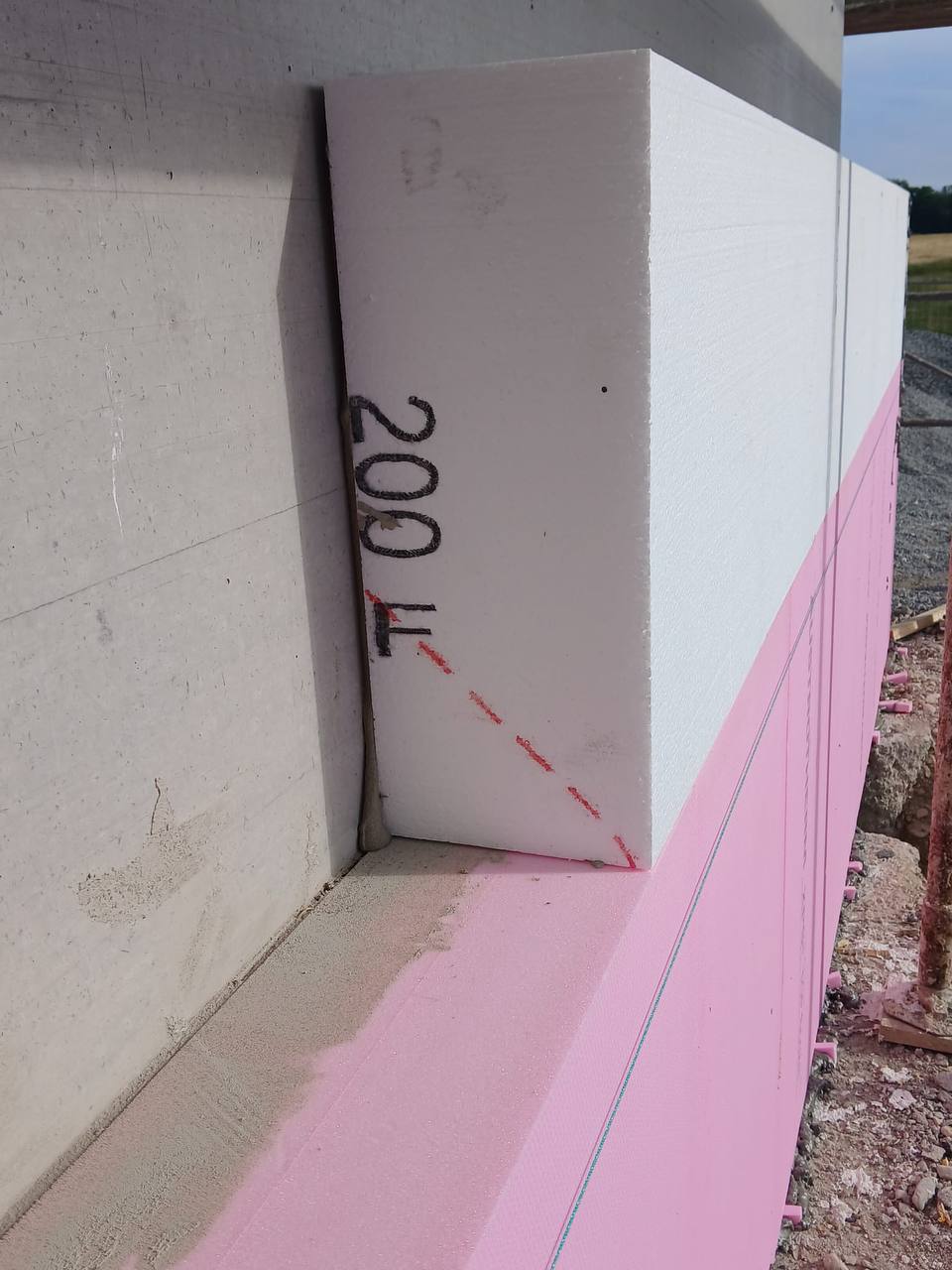

  5. Heute wurden die Rigole fertig versetzt und die XPS Platten aufgelegt.

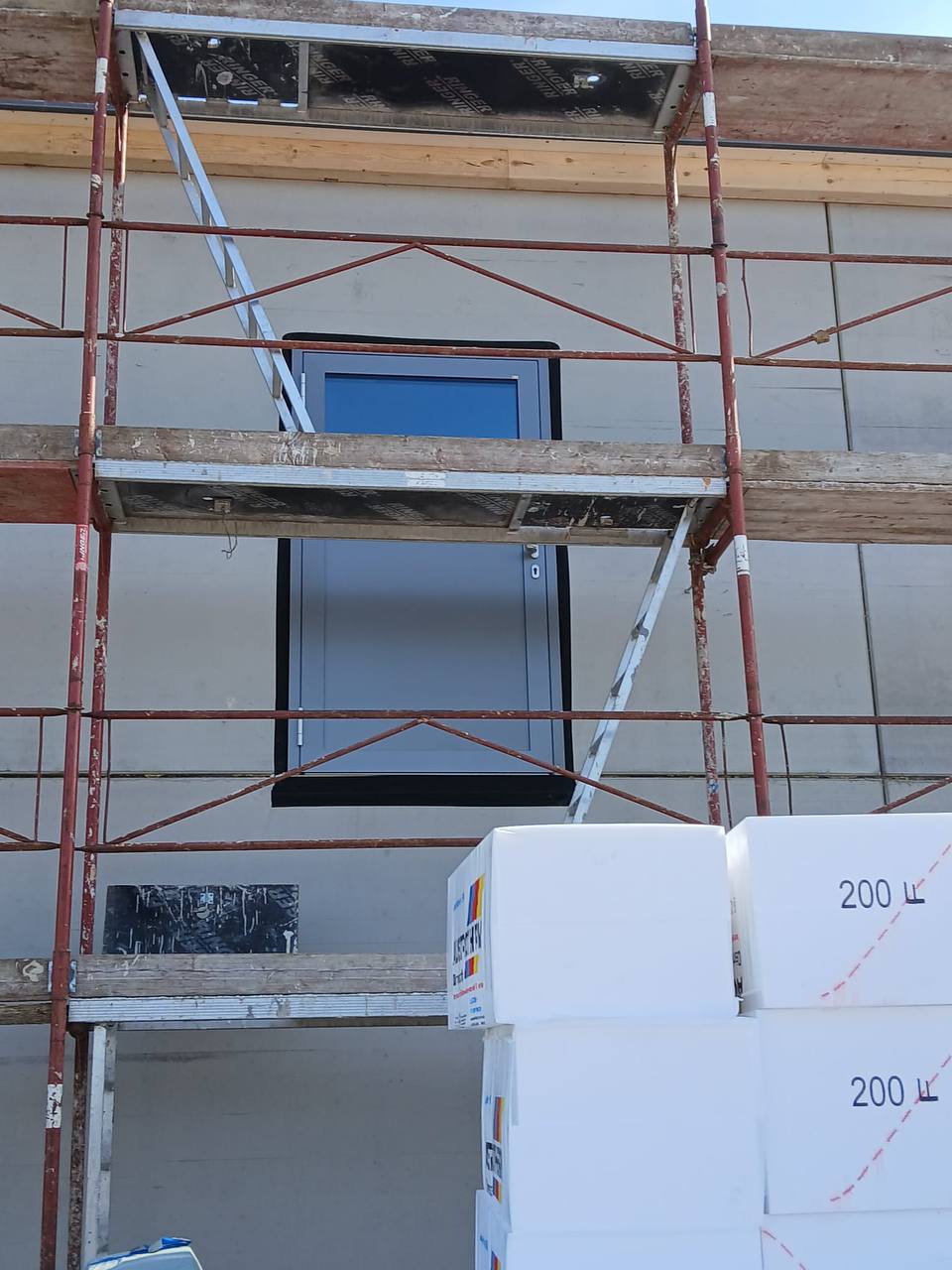

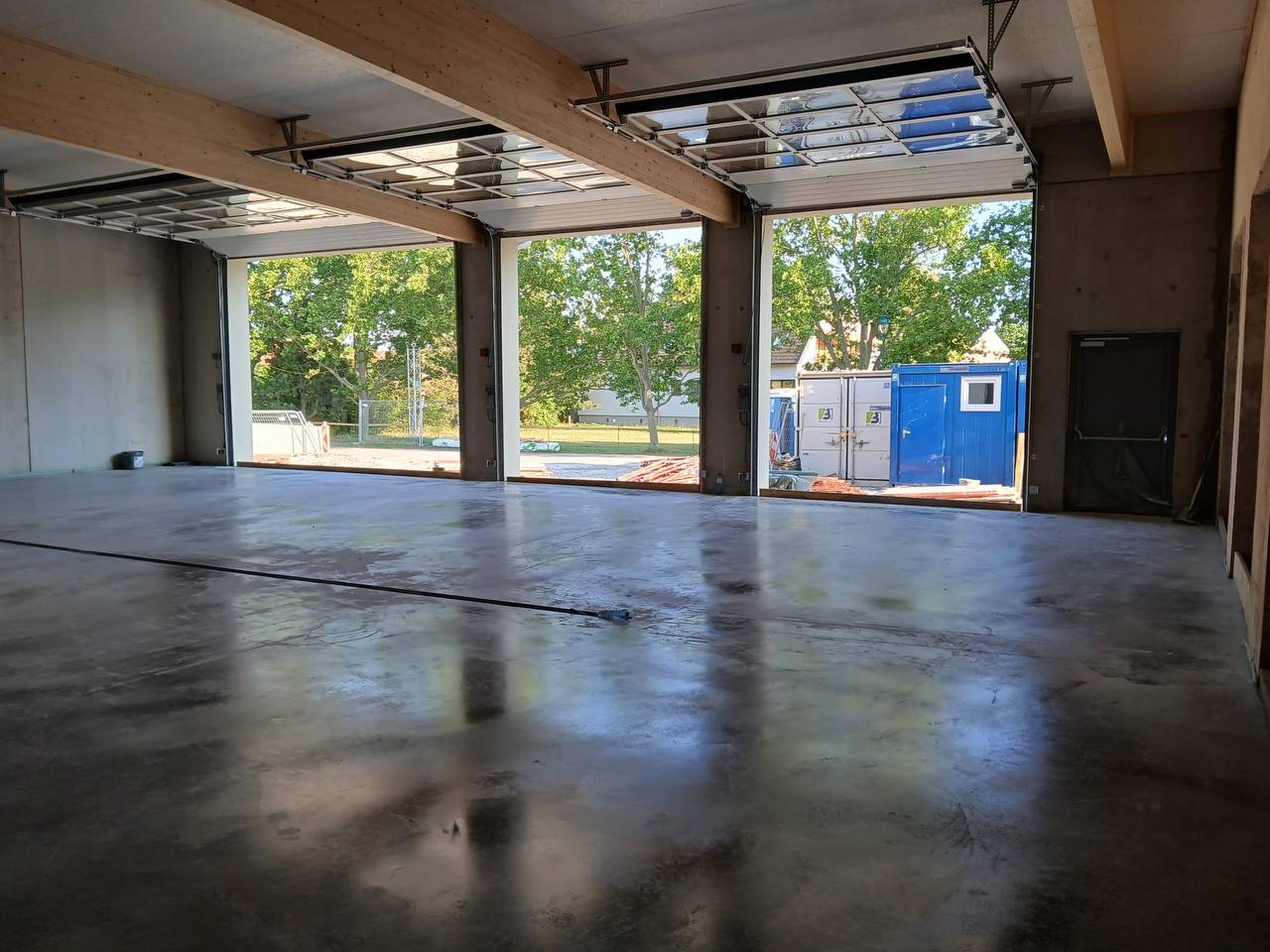

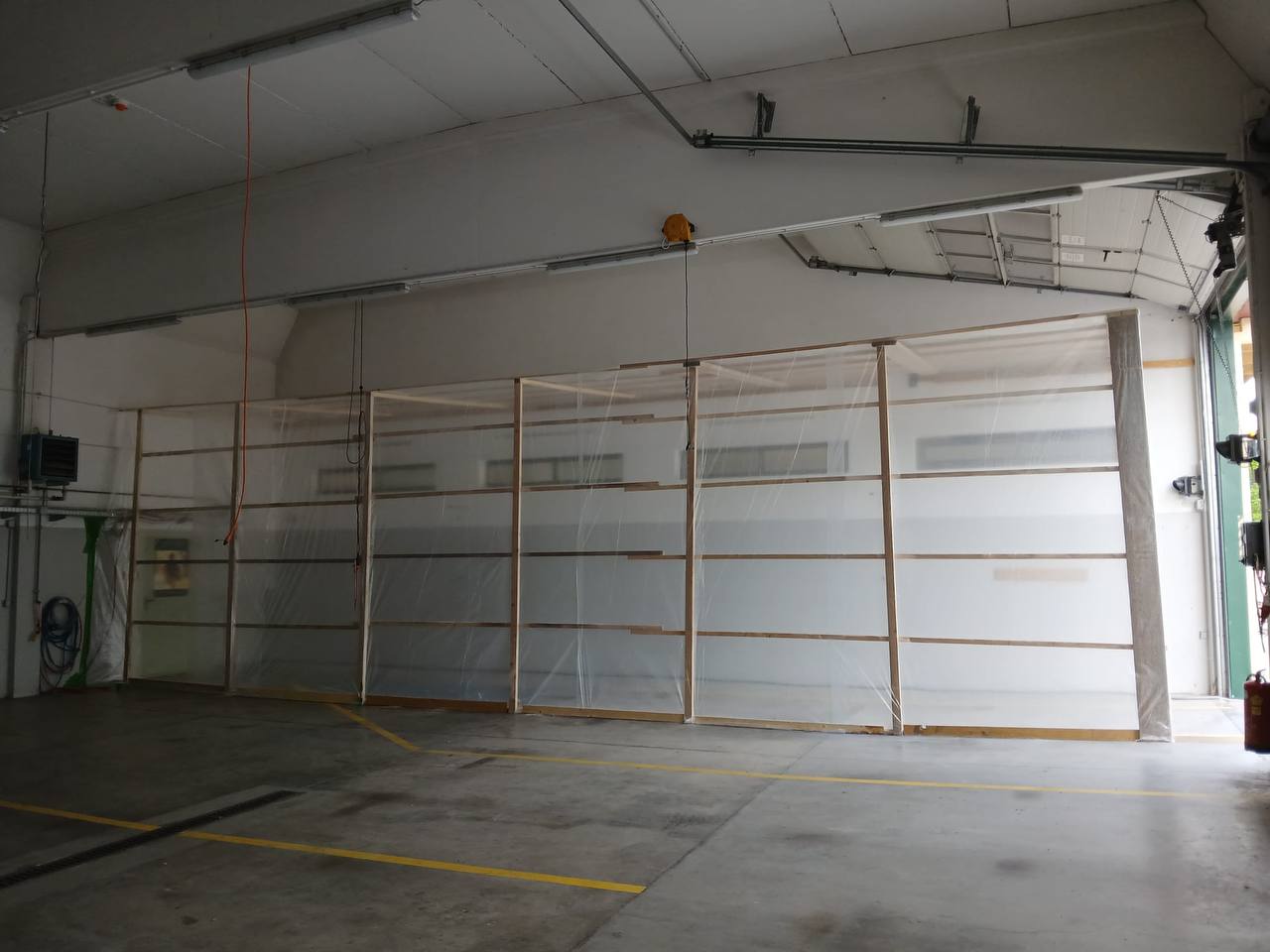

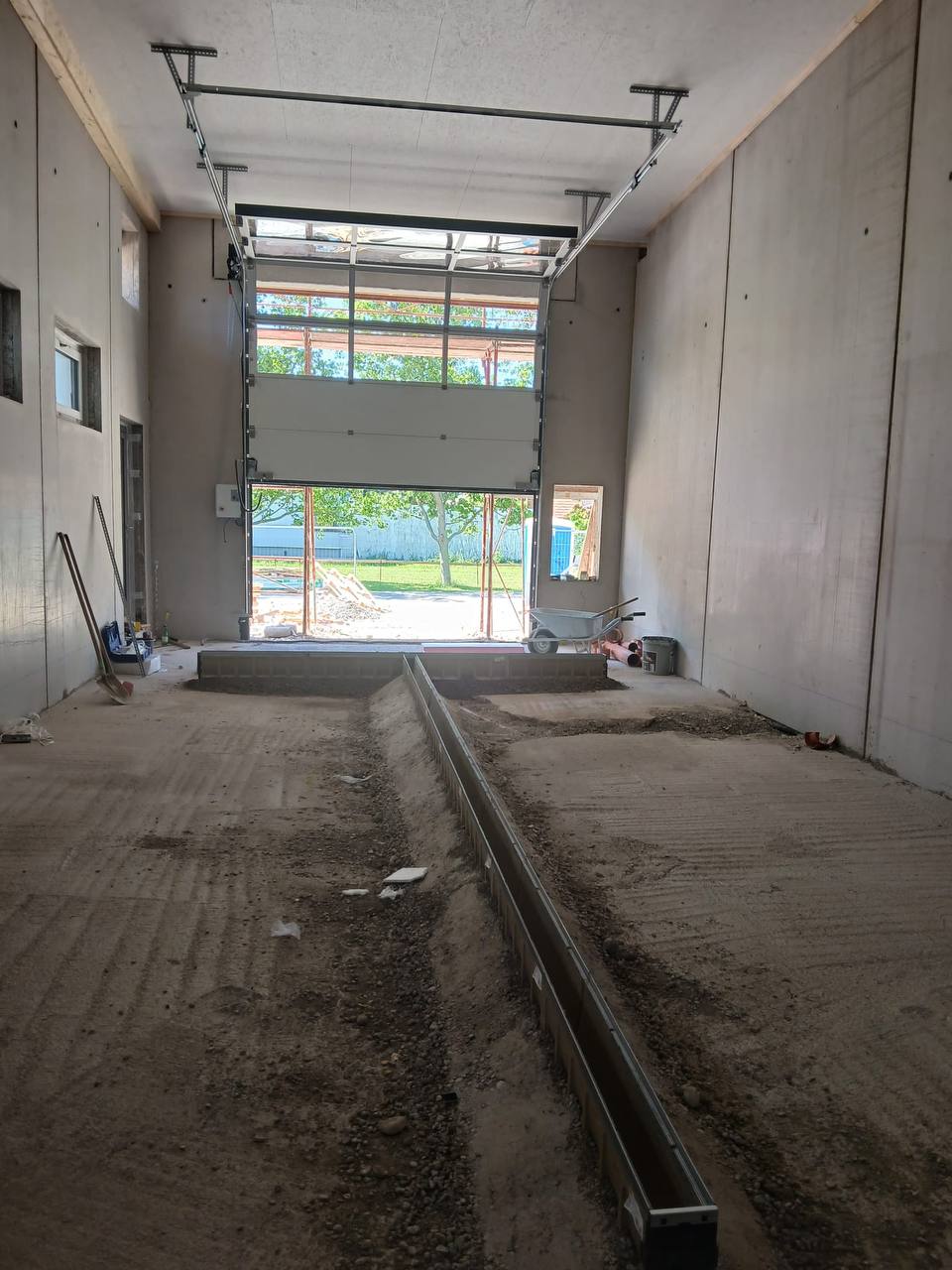

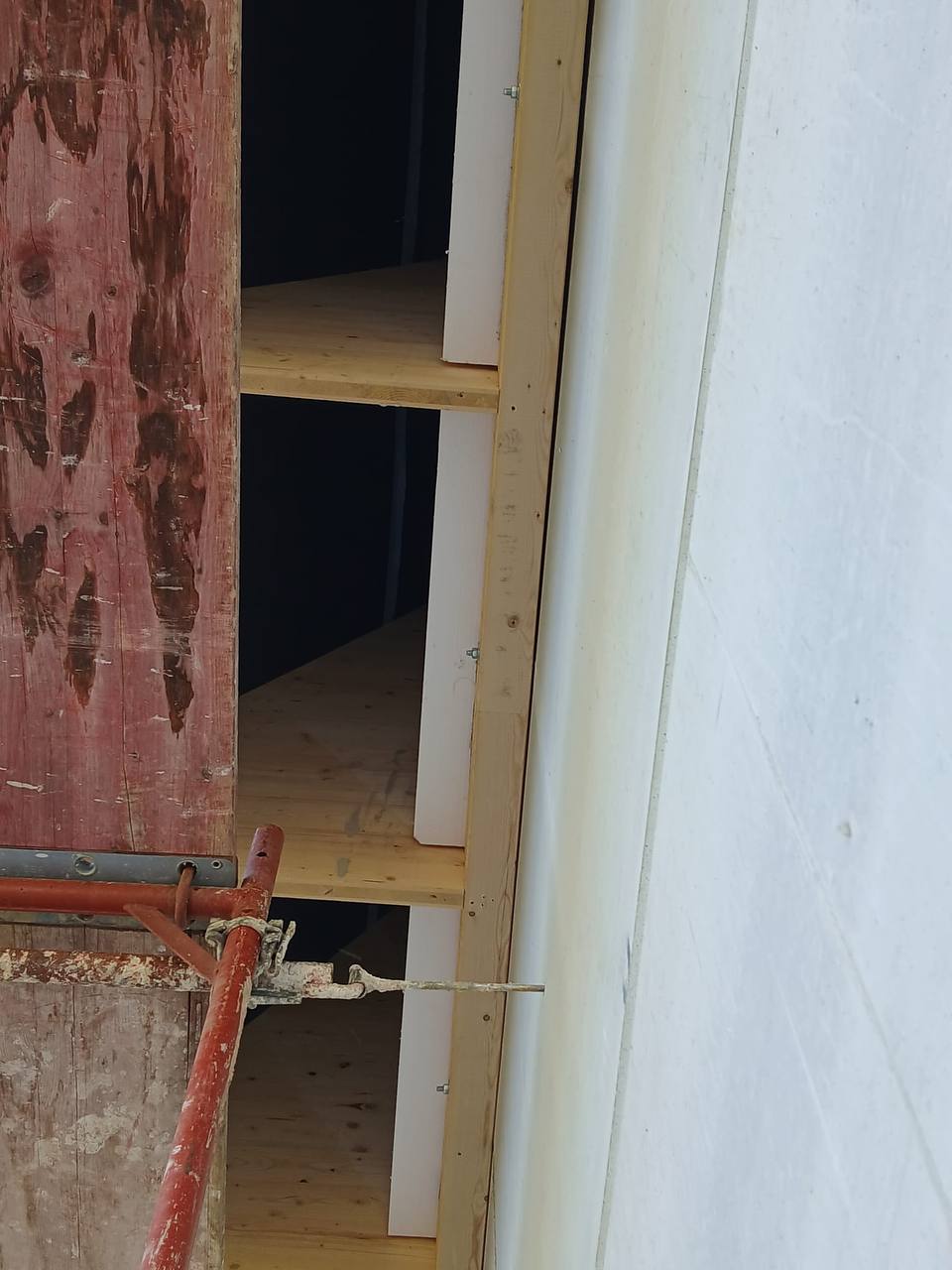

    Alle 5 neuen Tore sind bis heute Abend fertig montiert, ebenso die Dacheindeckung über den bestehenden Toren bis zum Abend abgeschlossen. Dämmung der nördlichen Wand im fertig werden! Fensterzumauerung in der AS Werkstatt gespachtelt!

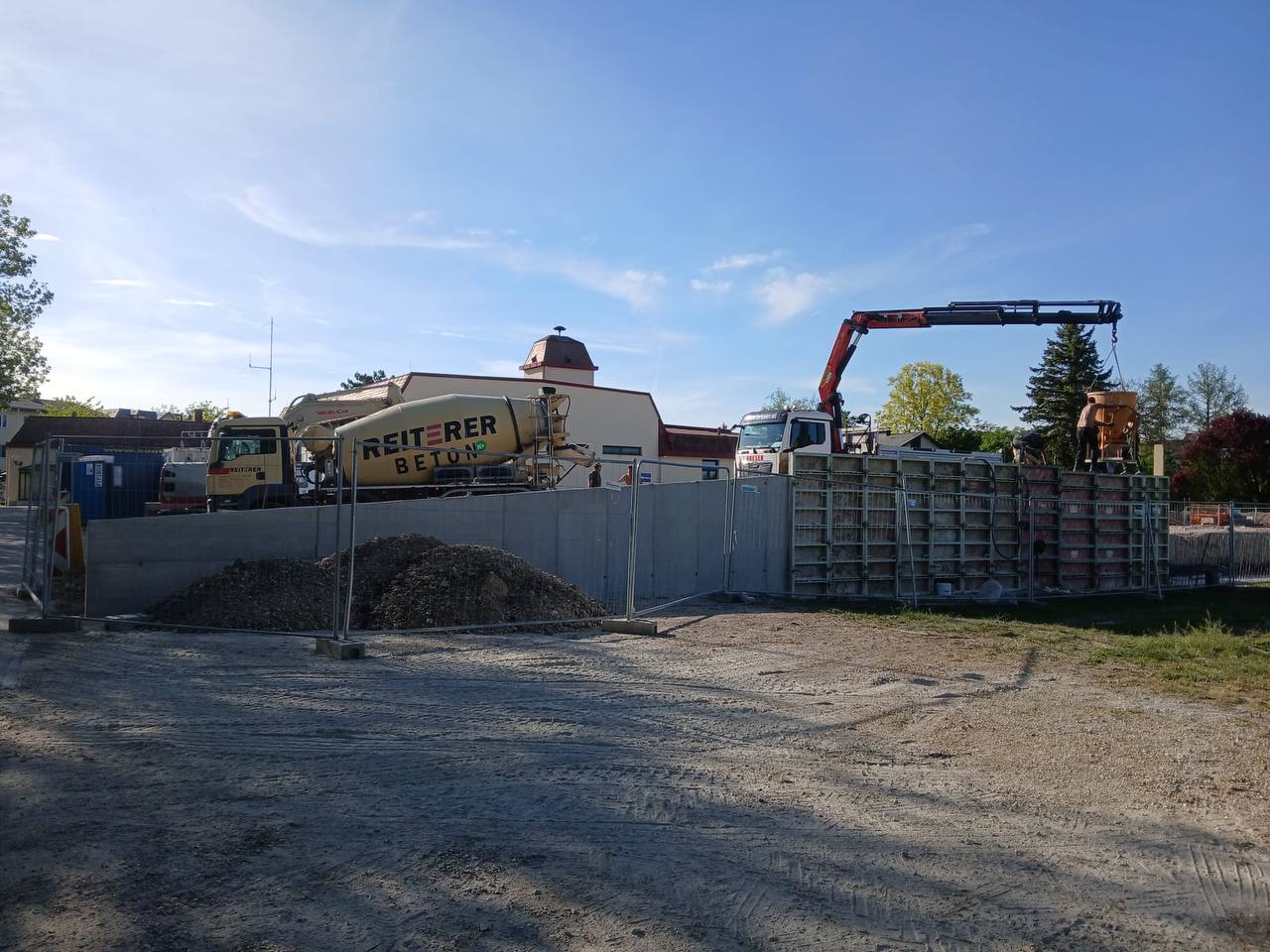

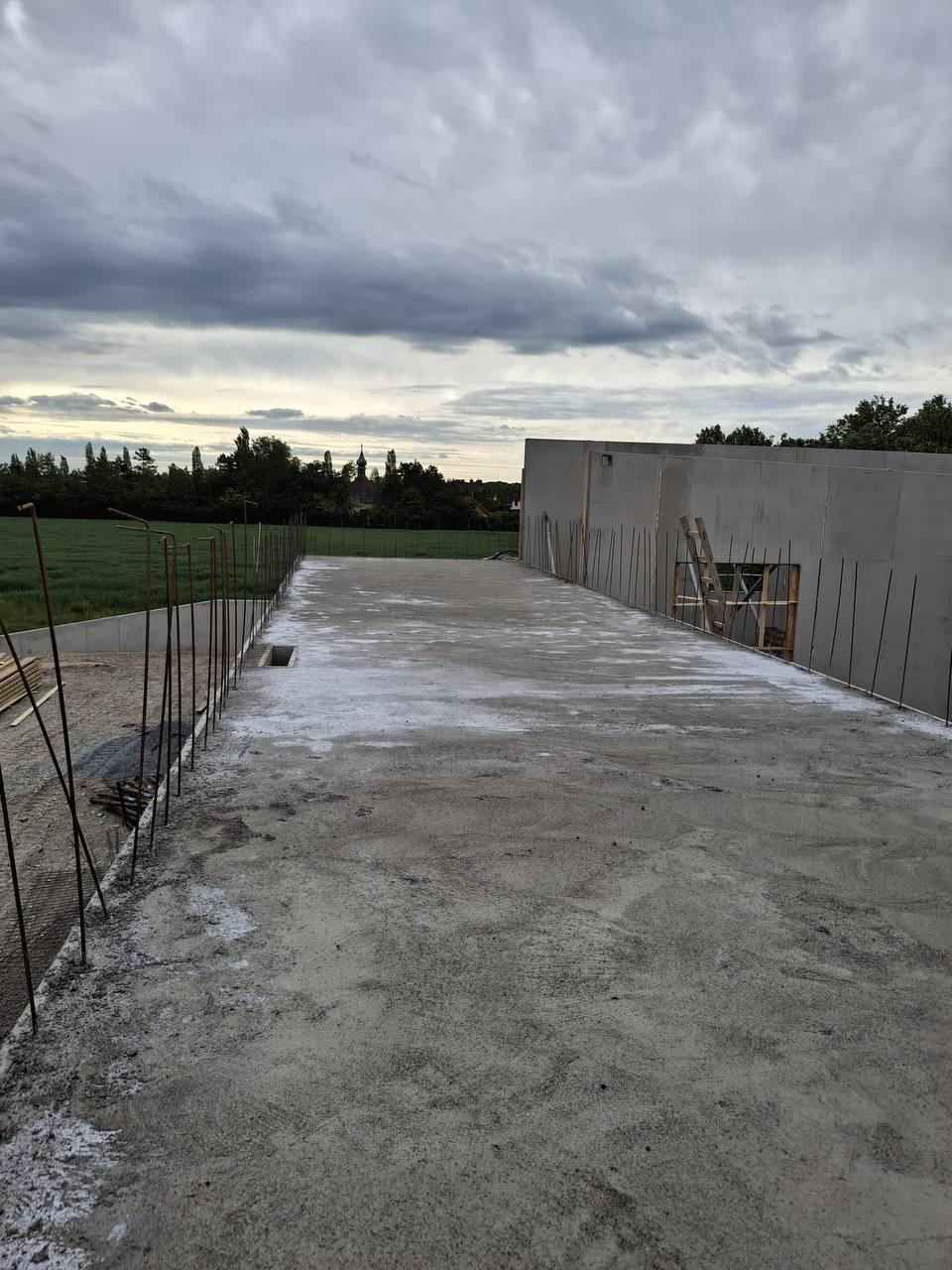

  6. Die Sauberkeitsschicht wird betoniert!

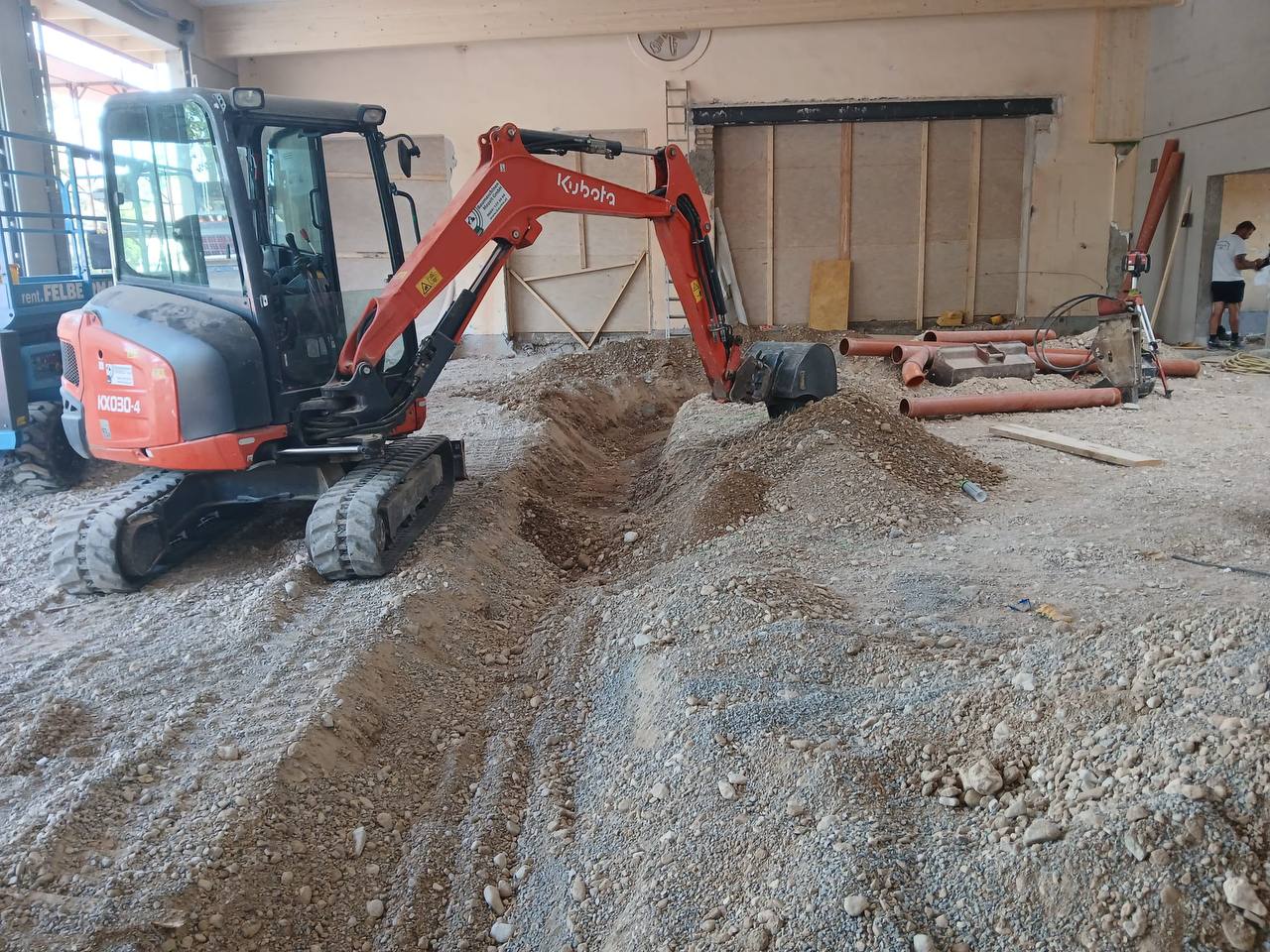

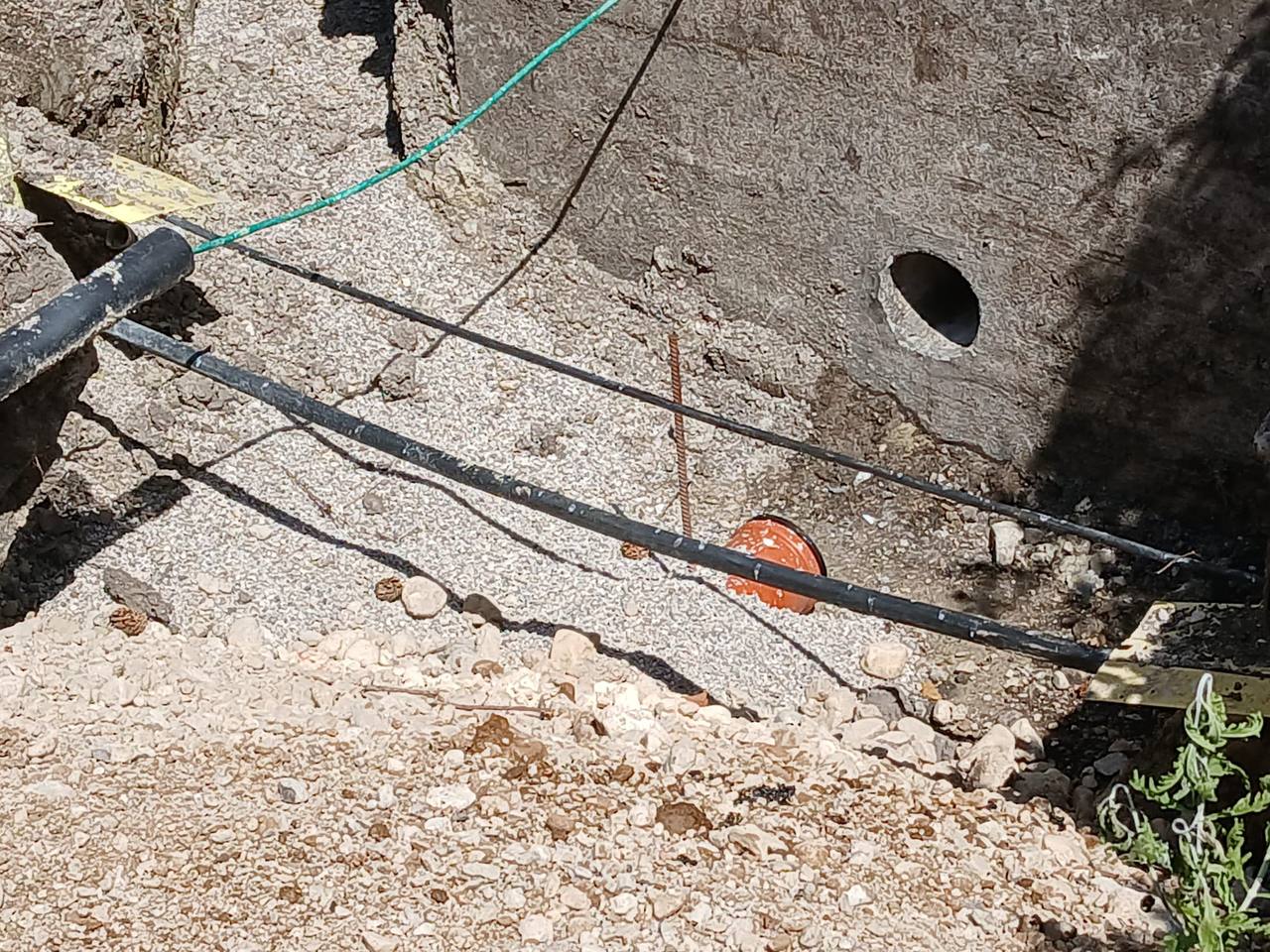

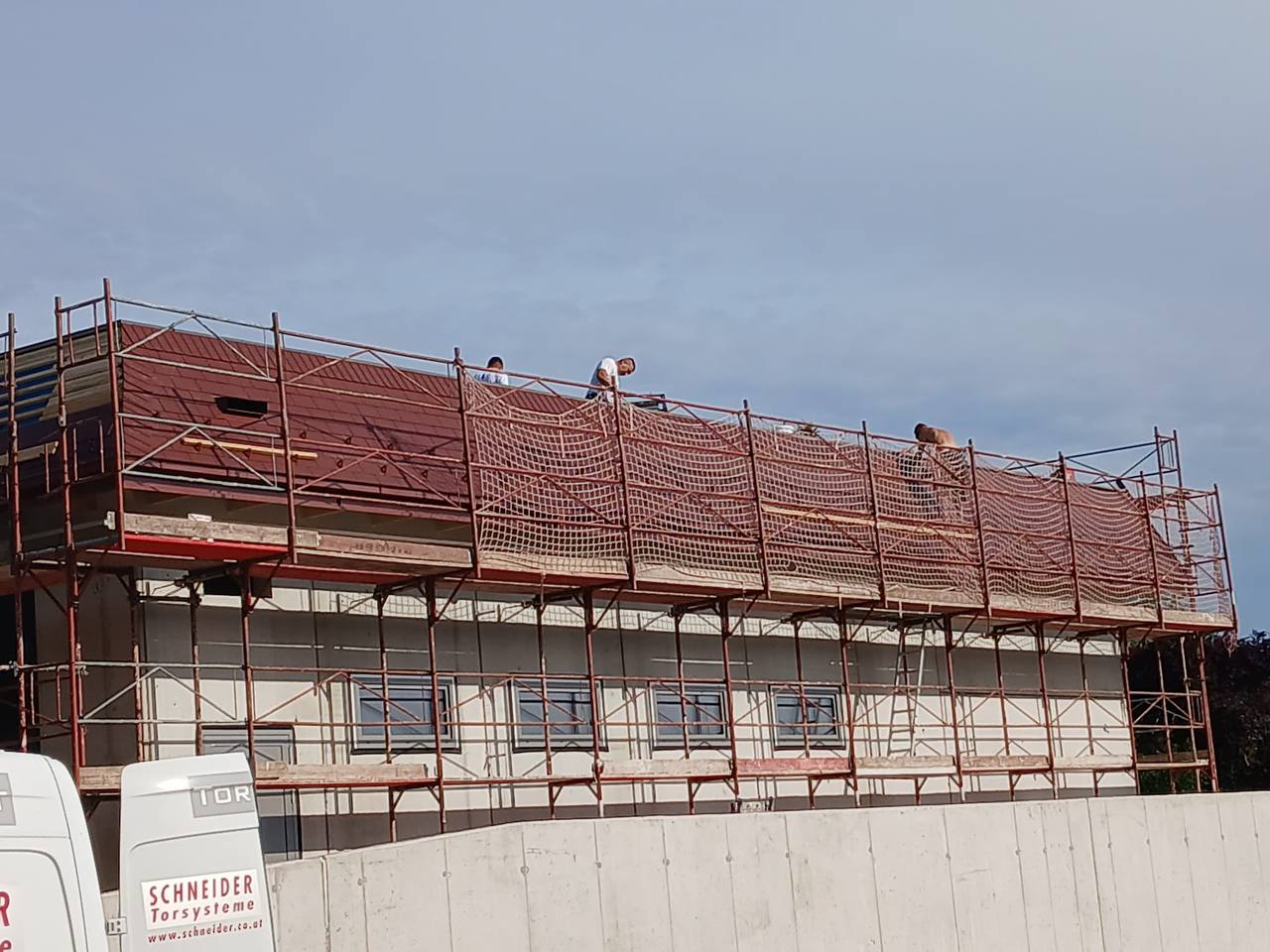

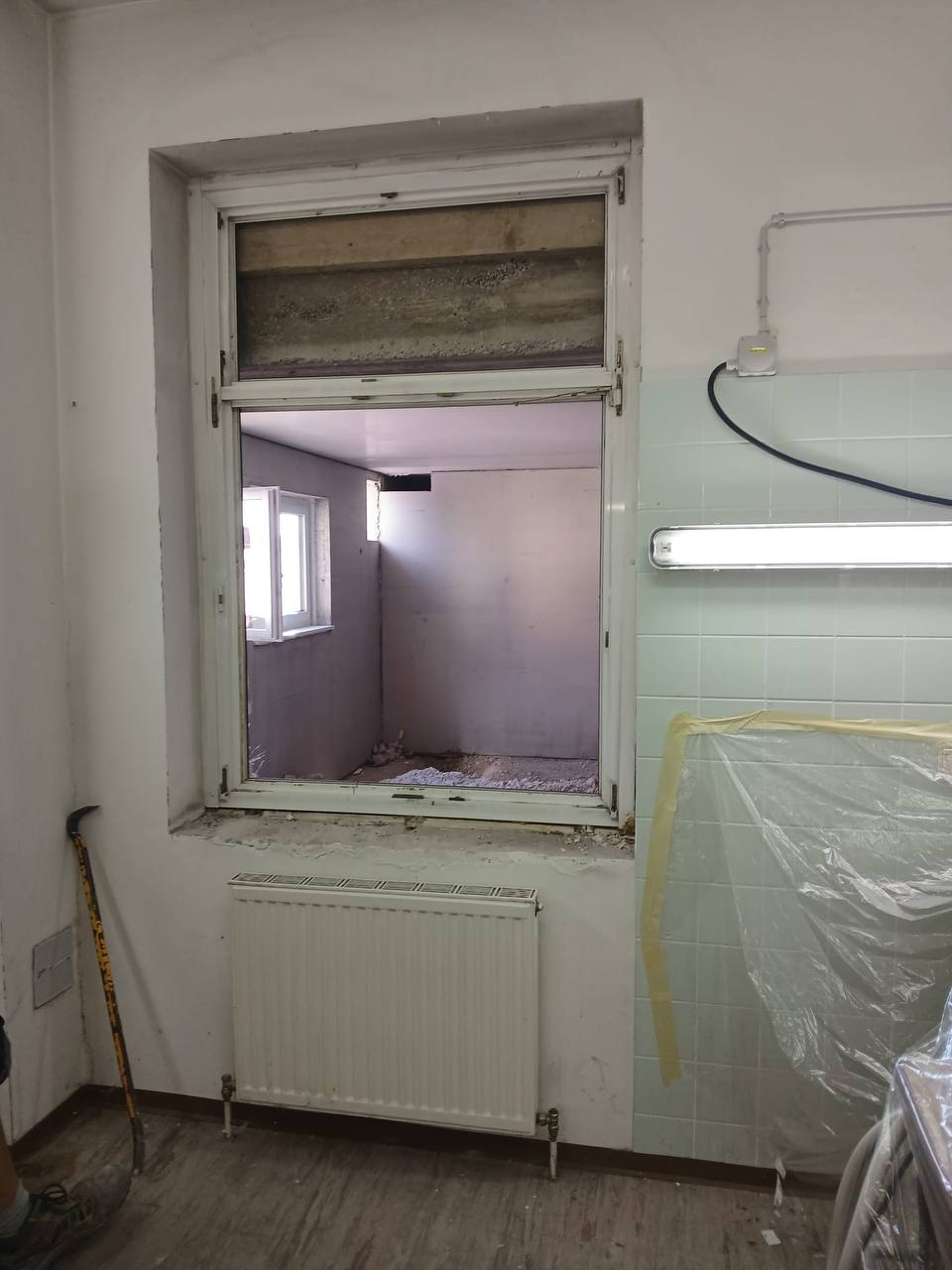

  7. Das Fenster in der Atemschutzwerkstatt wird zugemauert, die Sektionaltore montiert, see Schmutzwasserkanal wird neu verlegt.

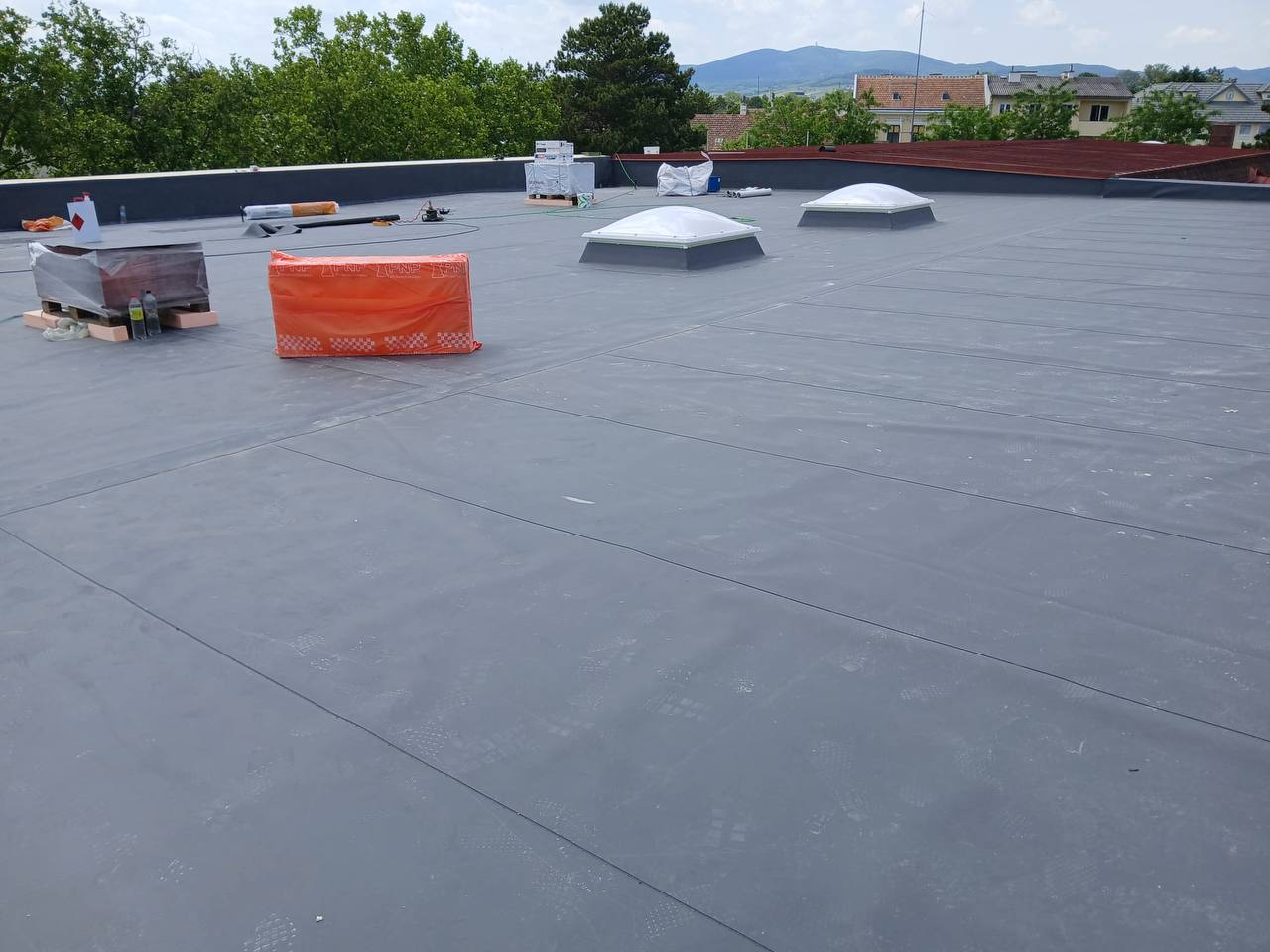

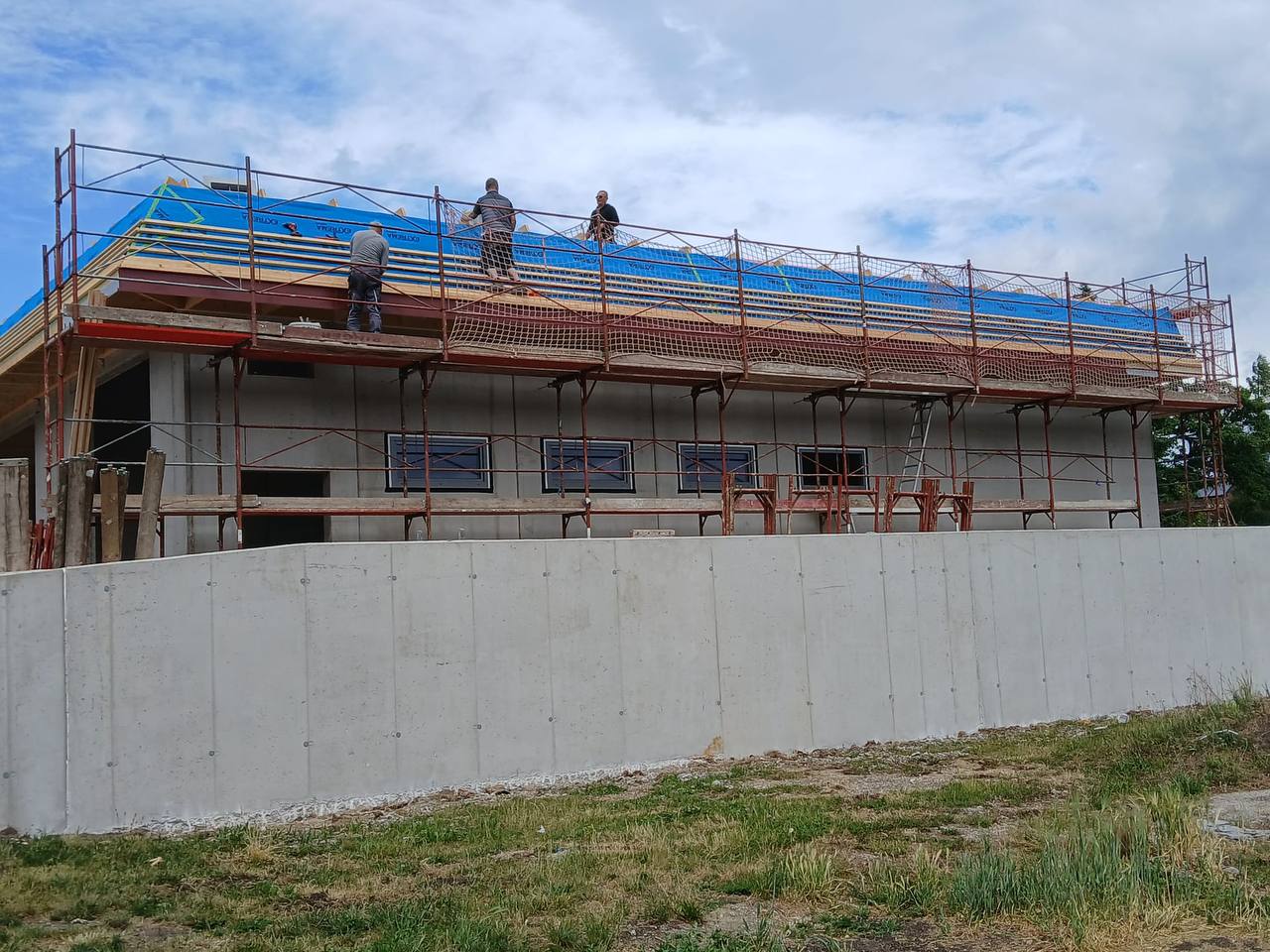

    Auch das Dach wird bereits eingedeckt und die Wände gedämmt!

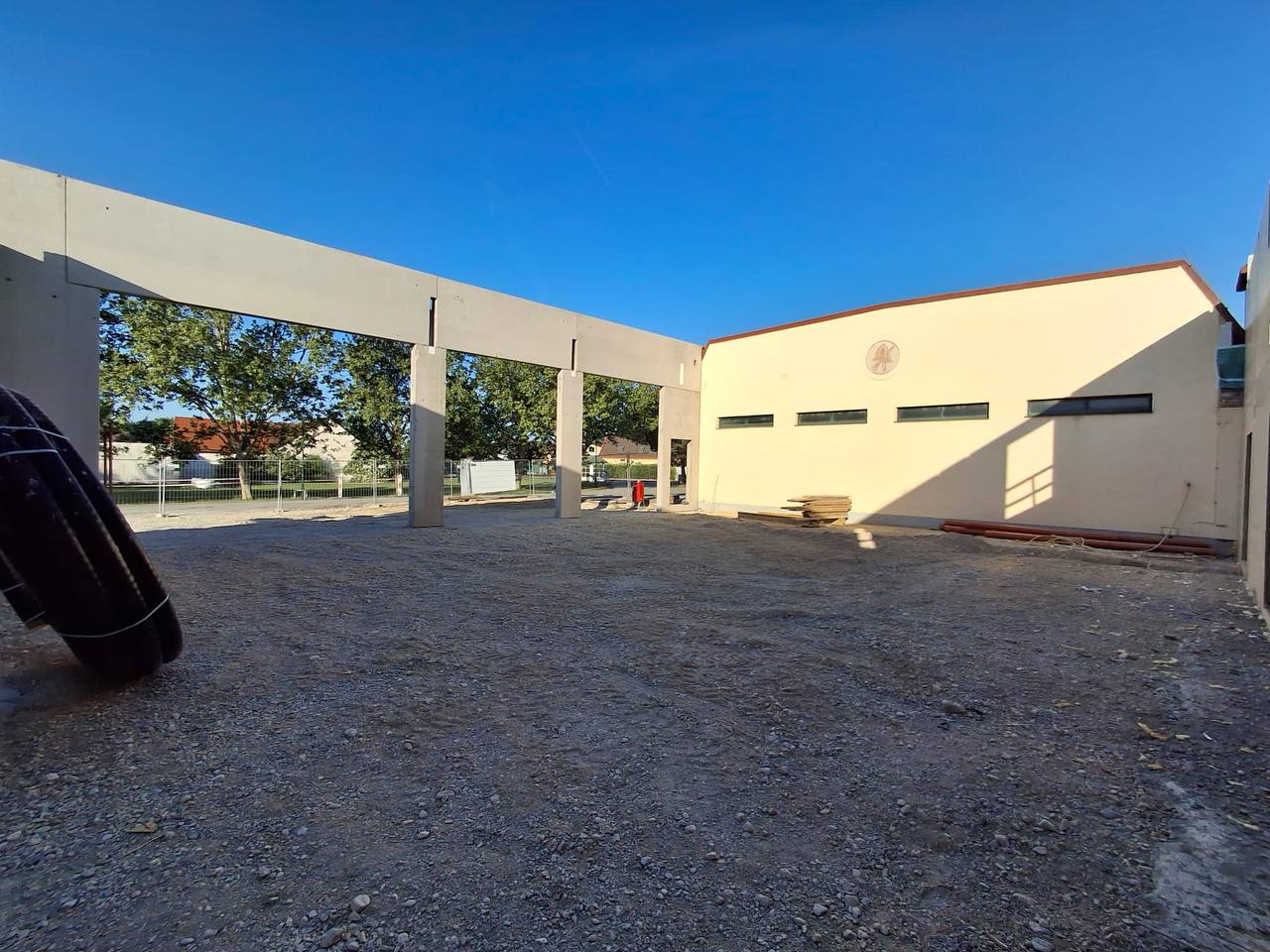

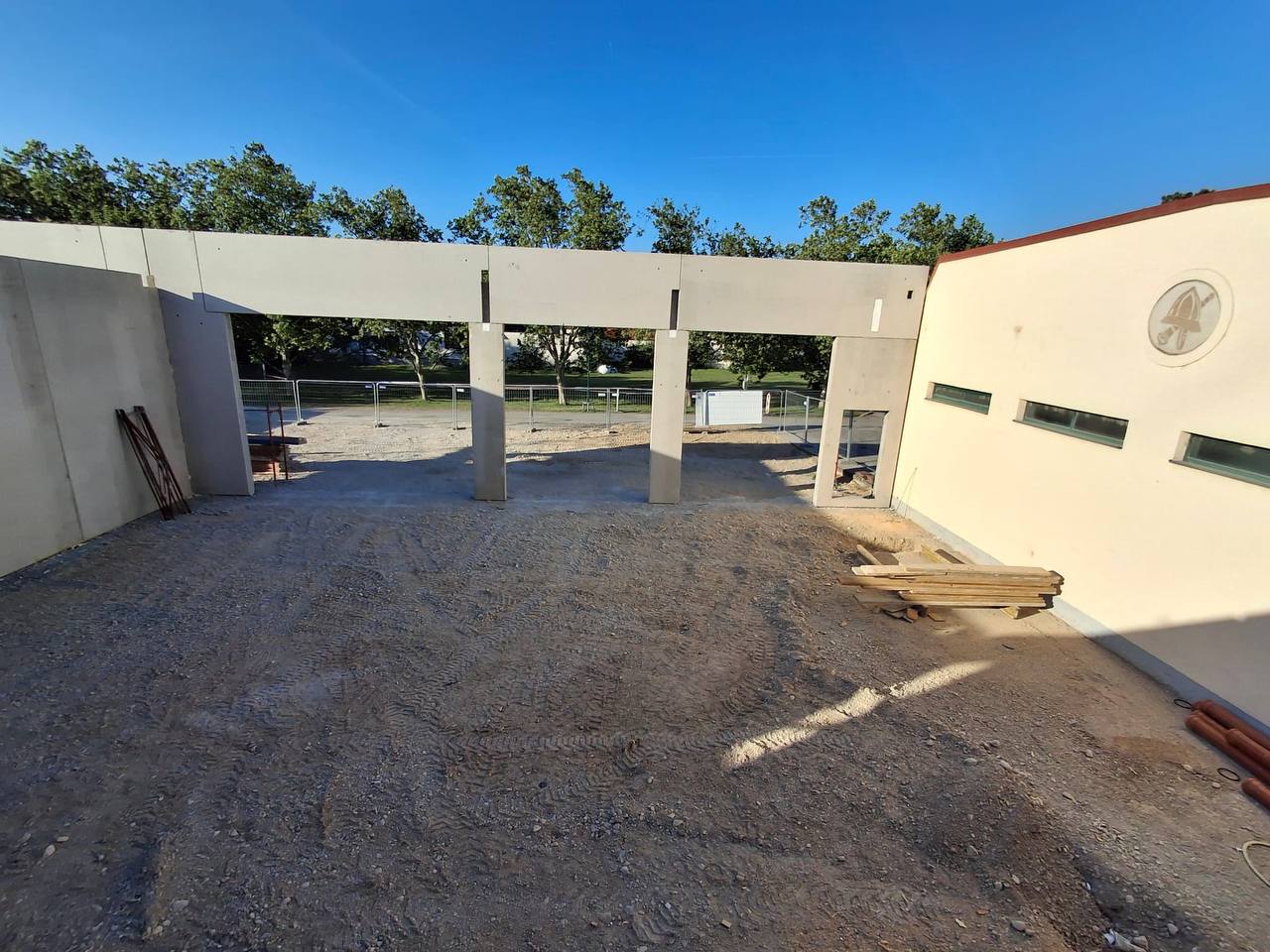

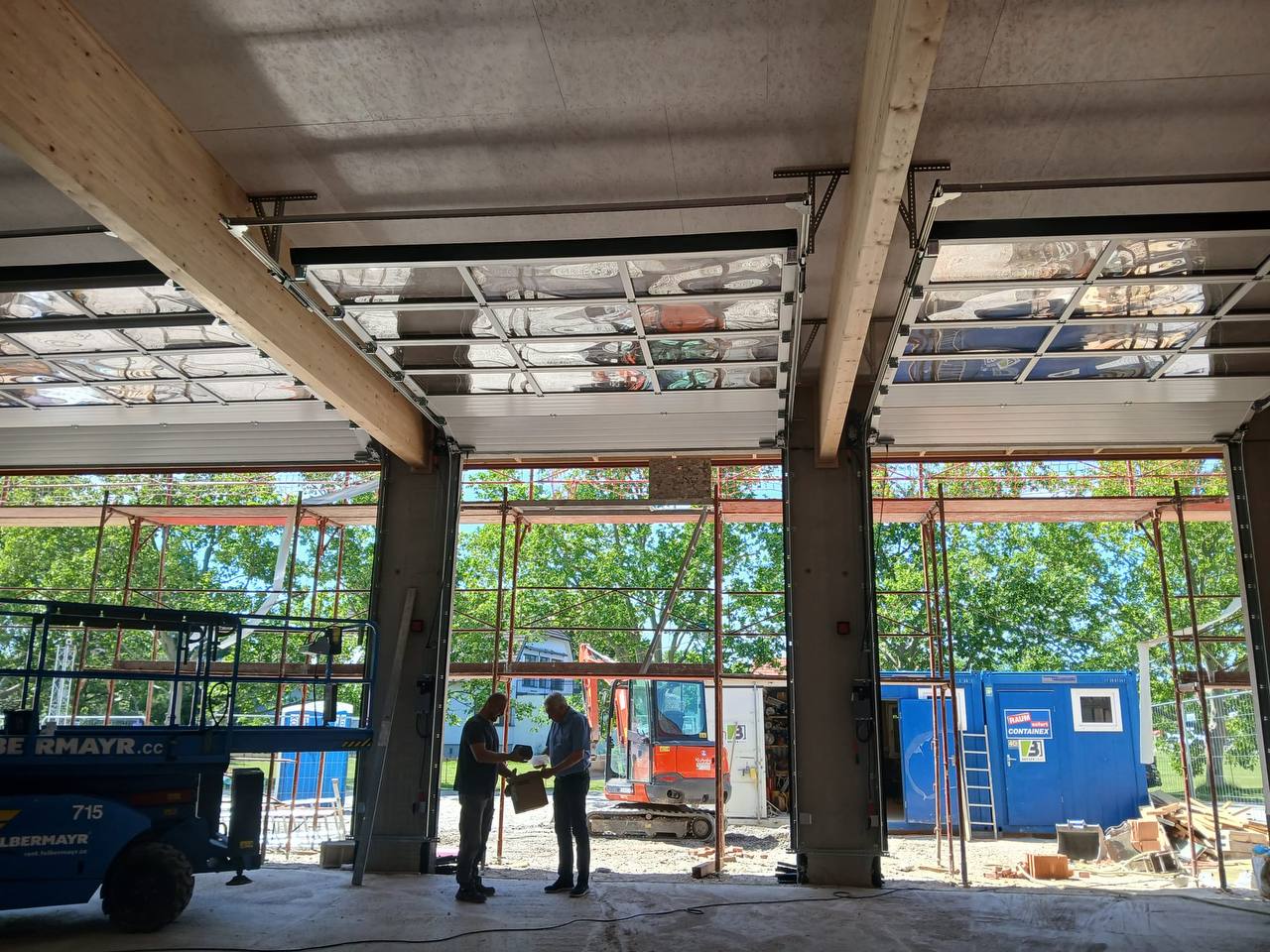

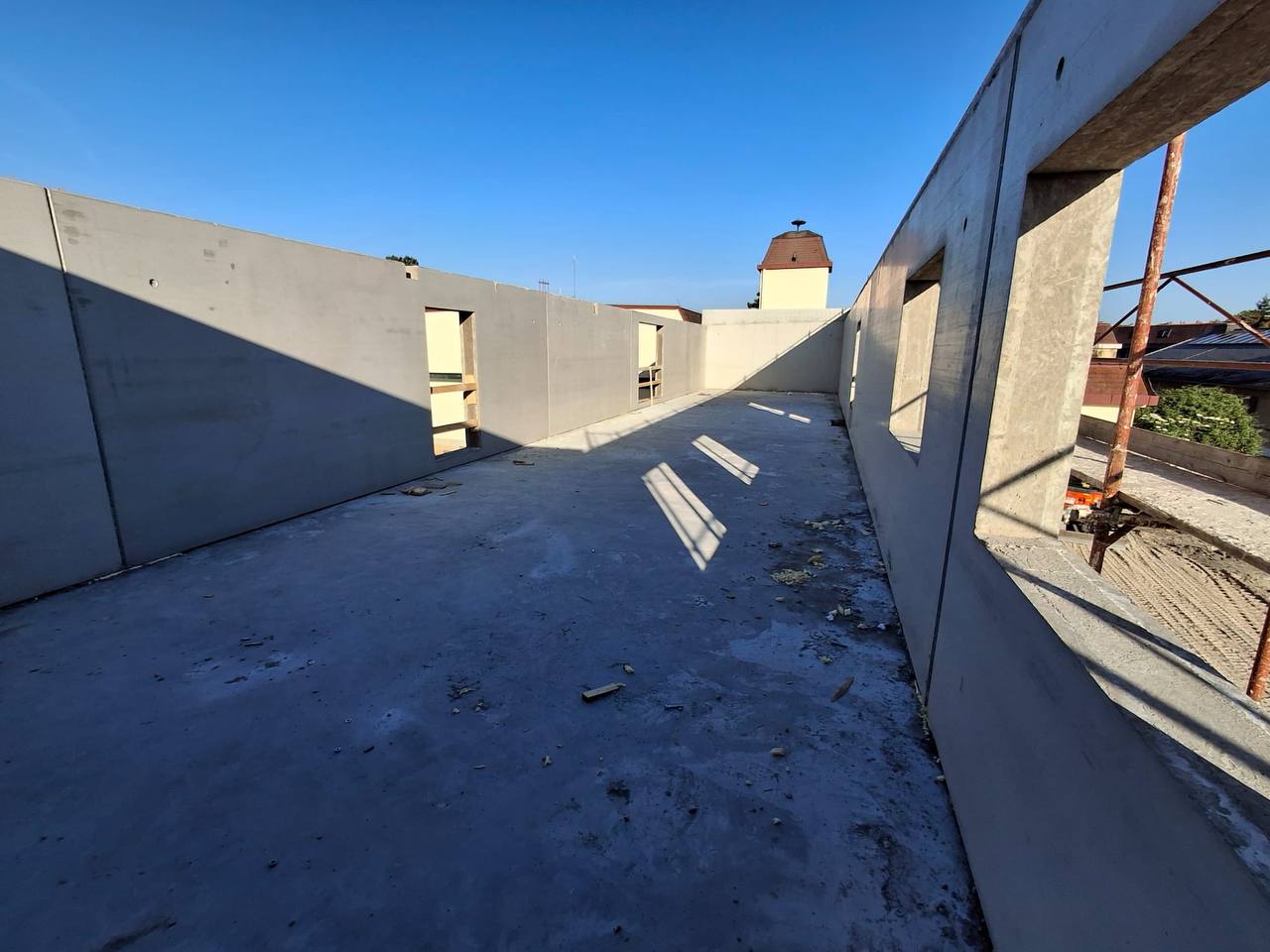

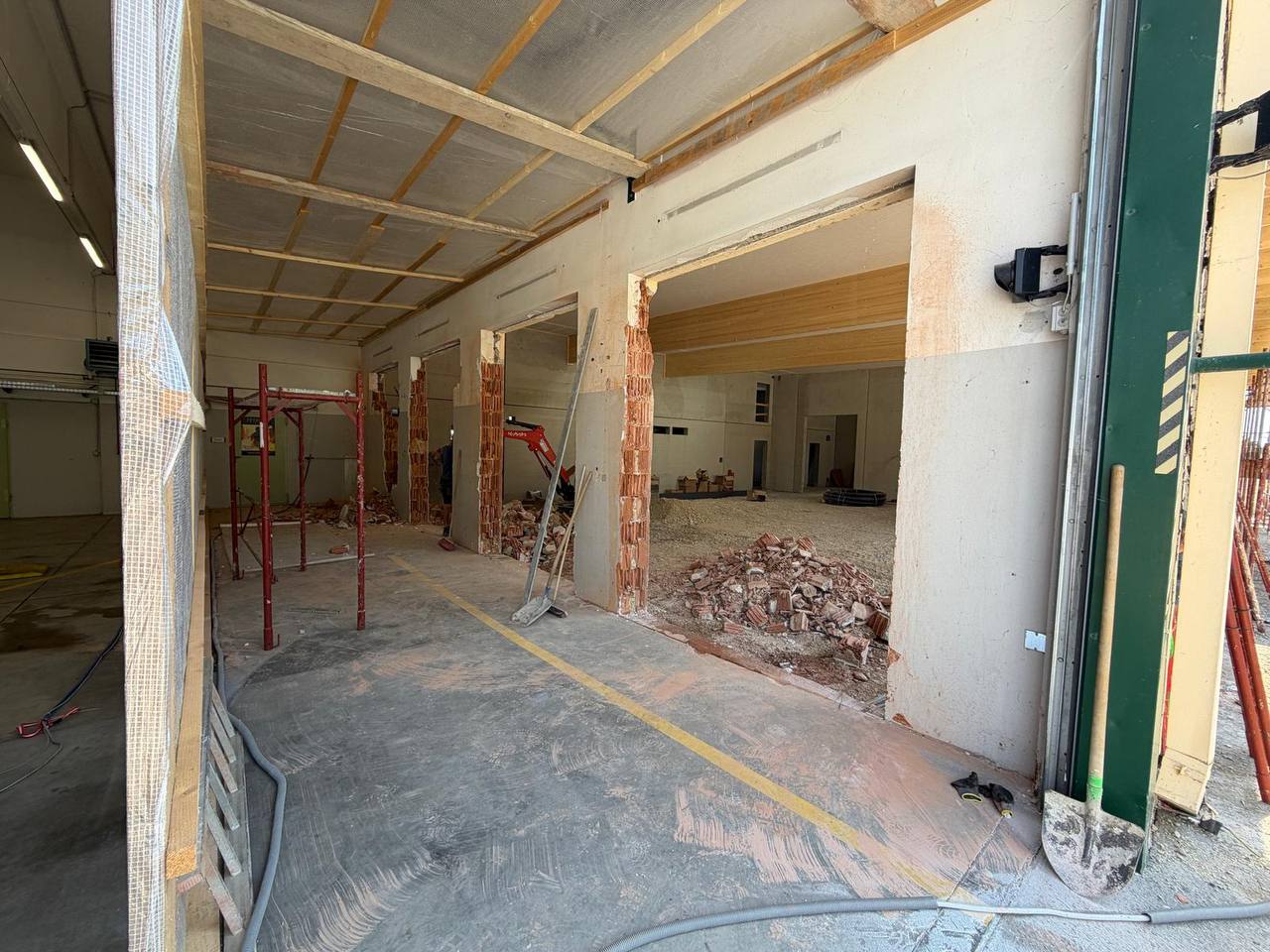

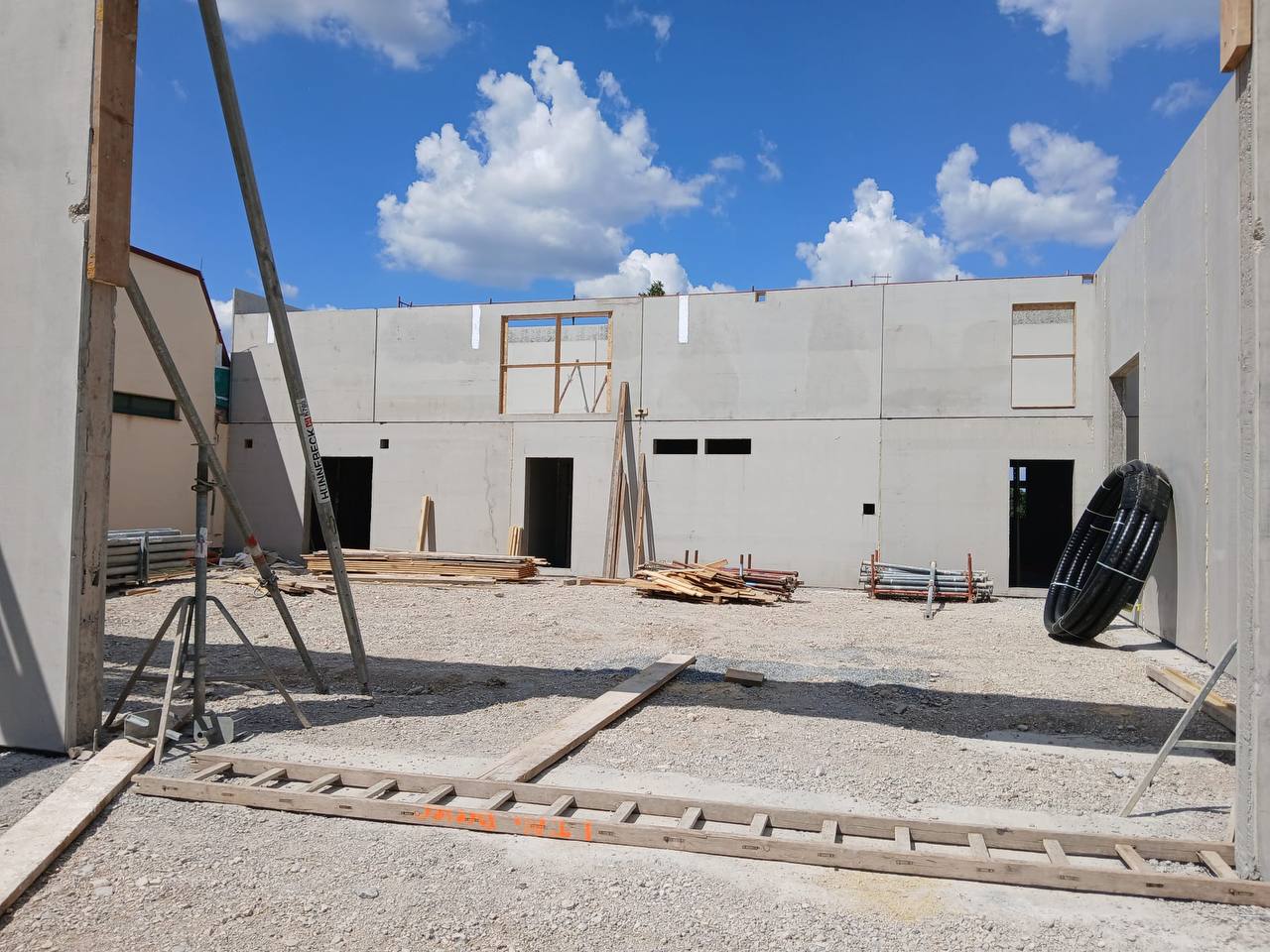

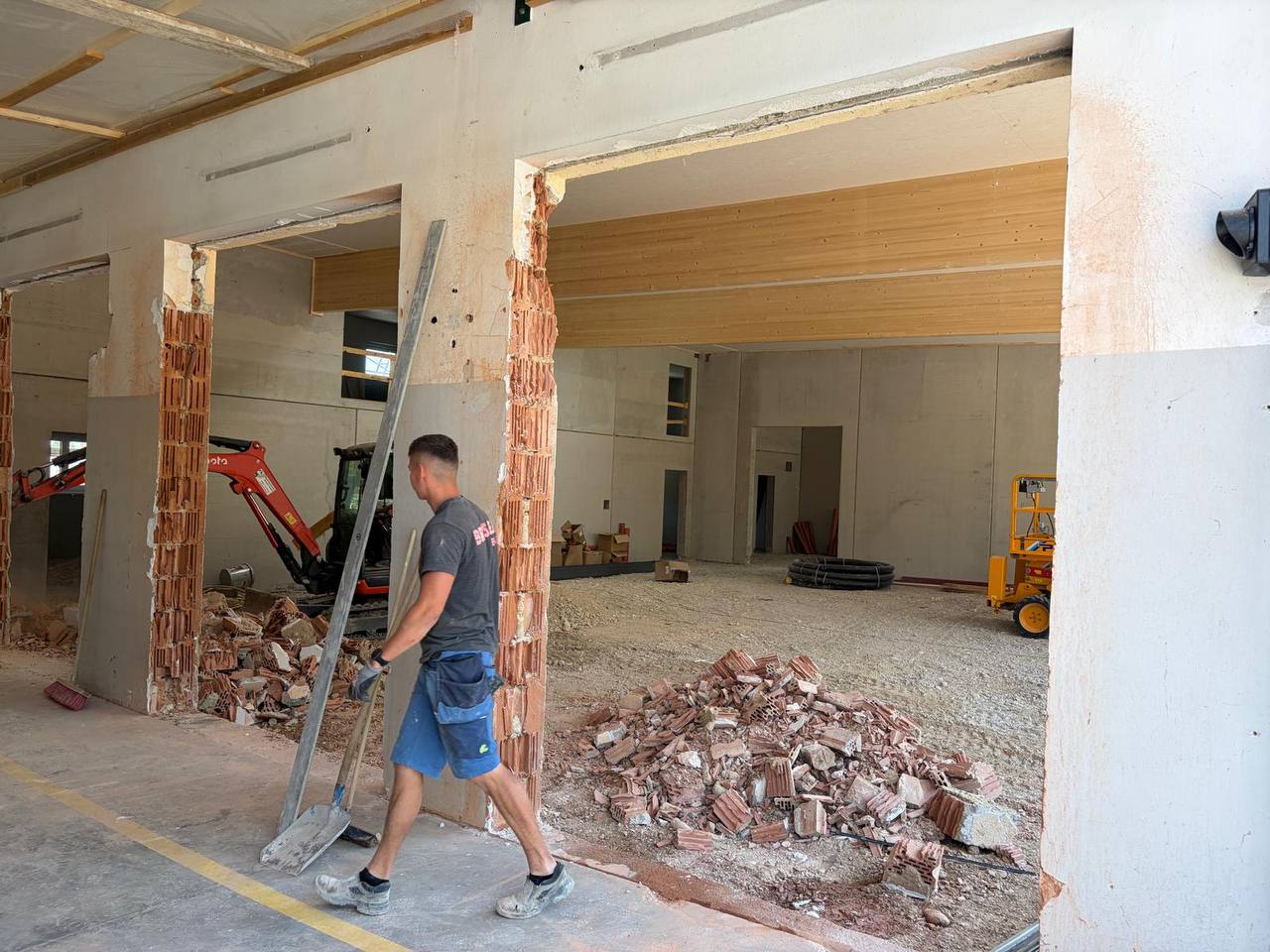

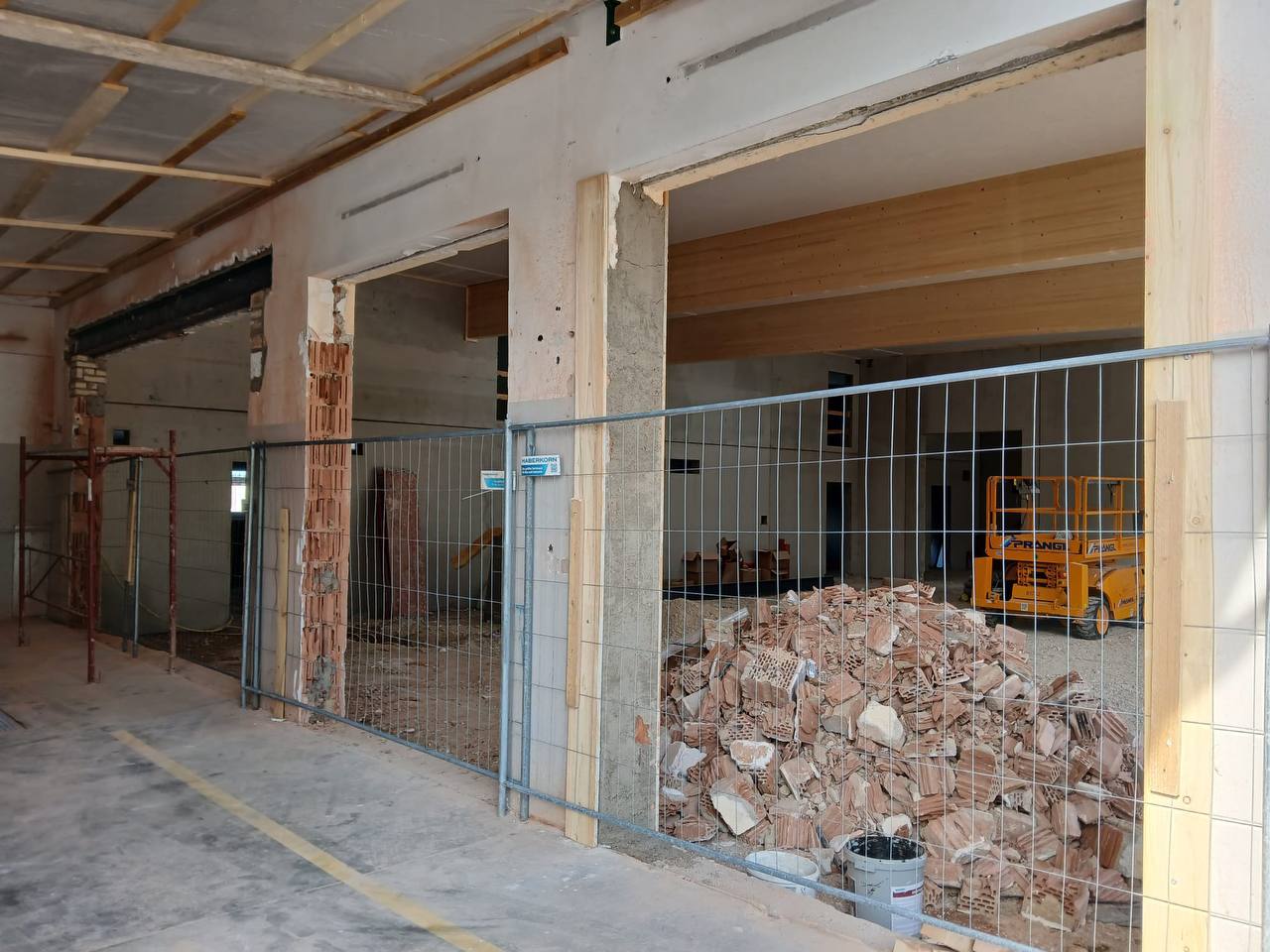

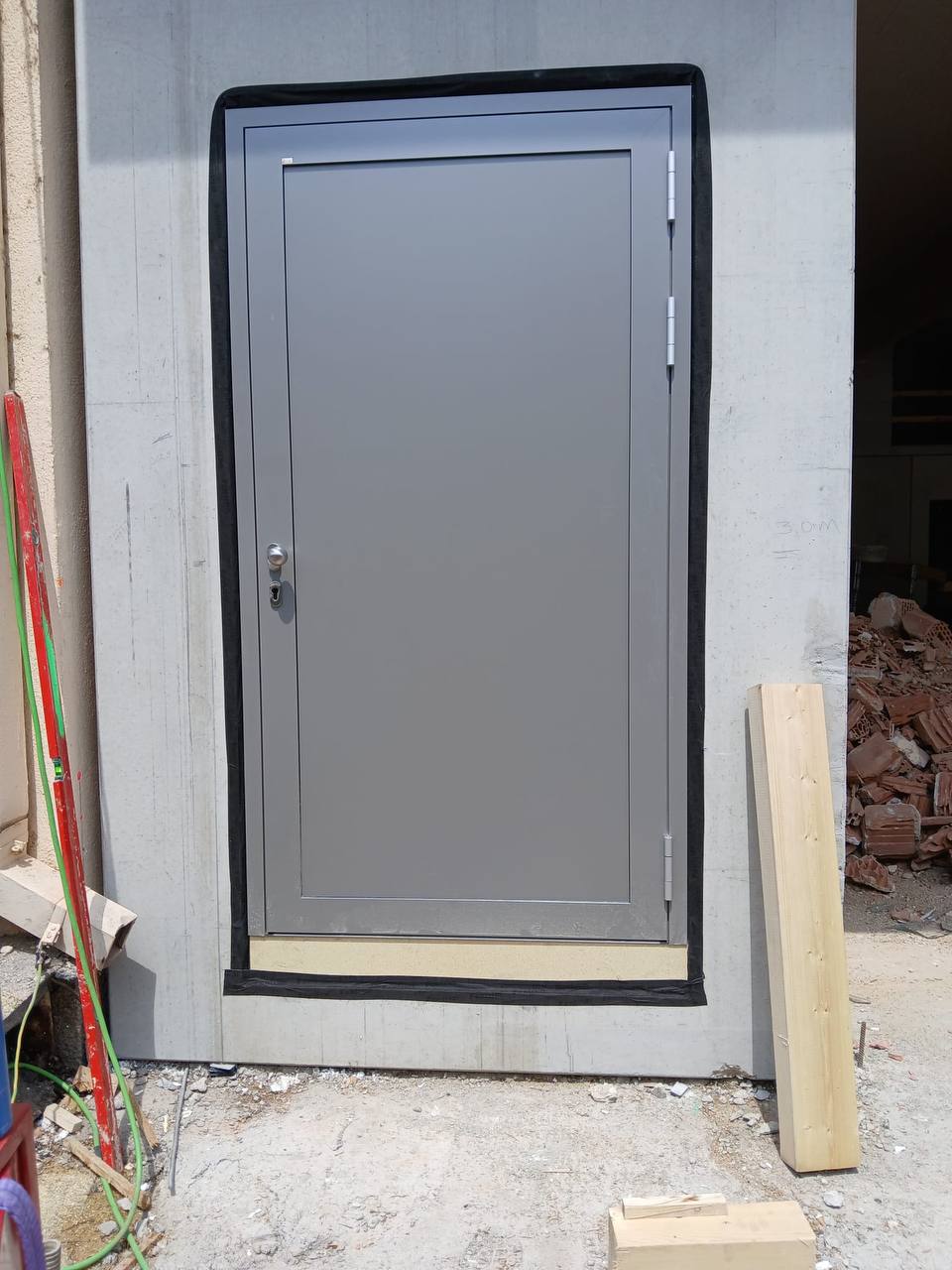

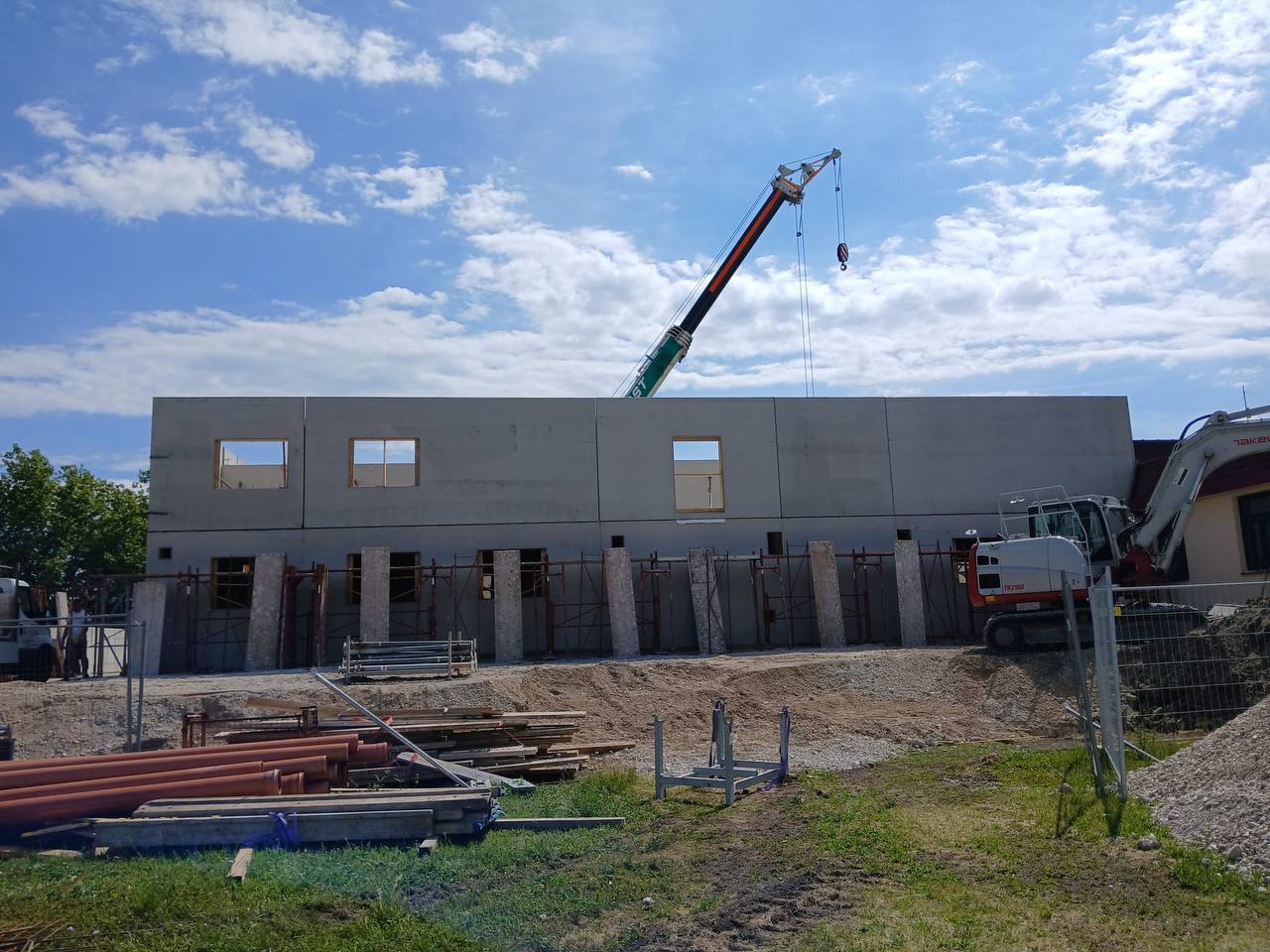

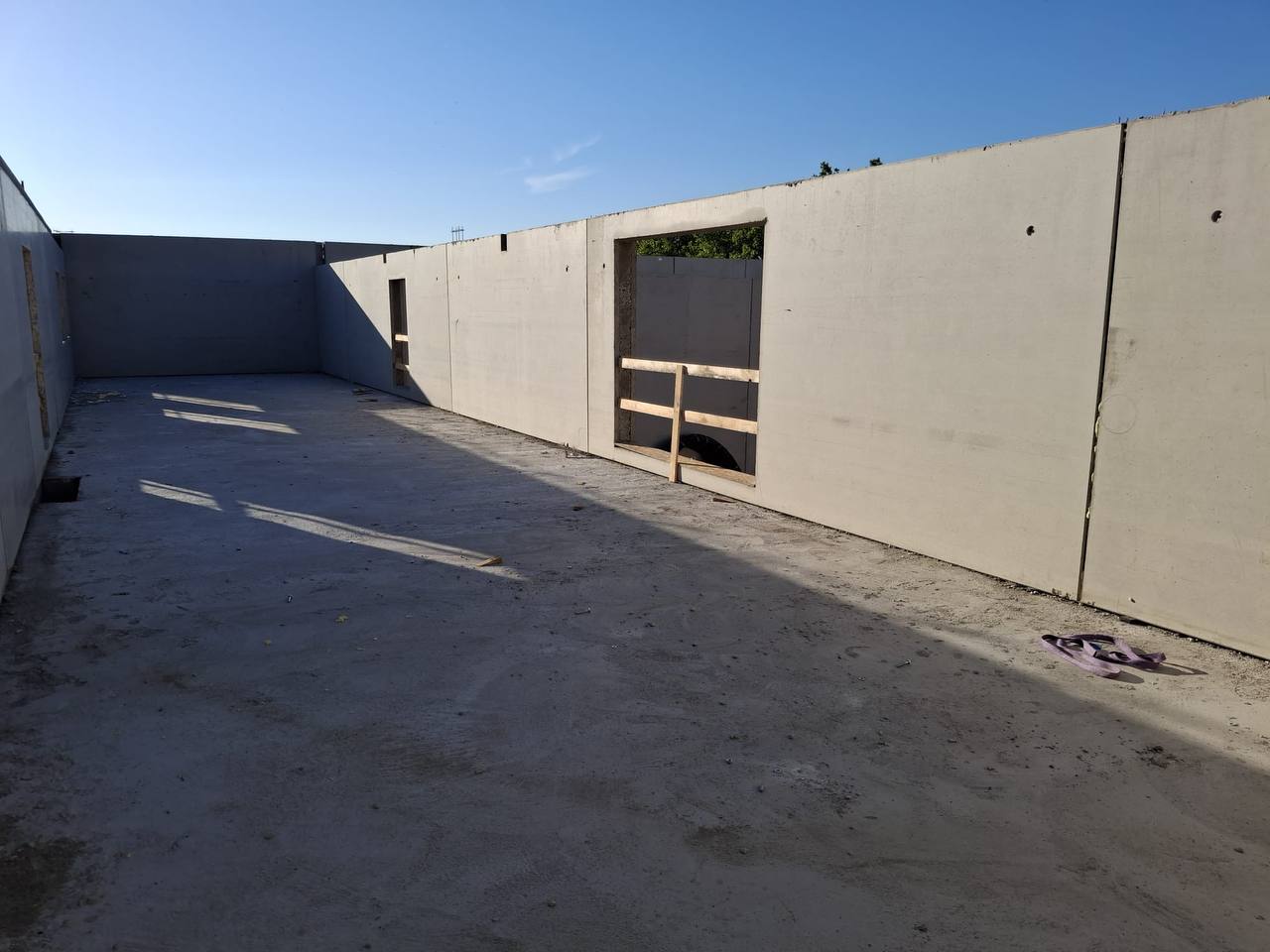

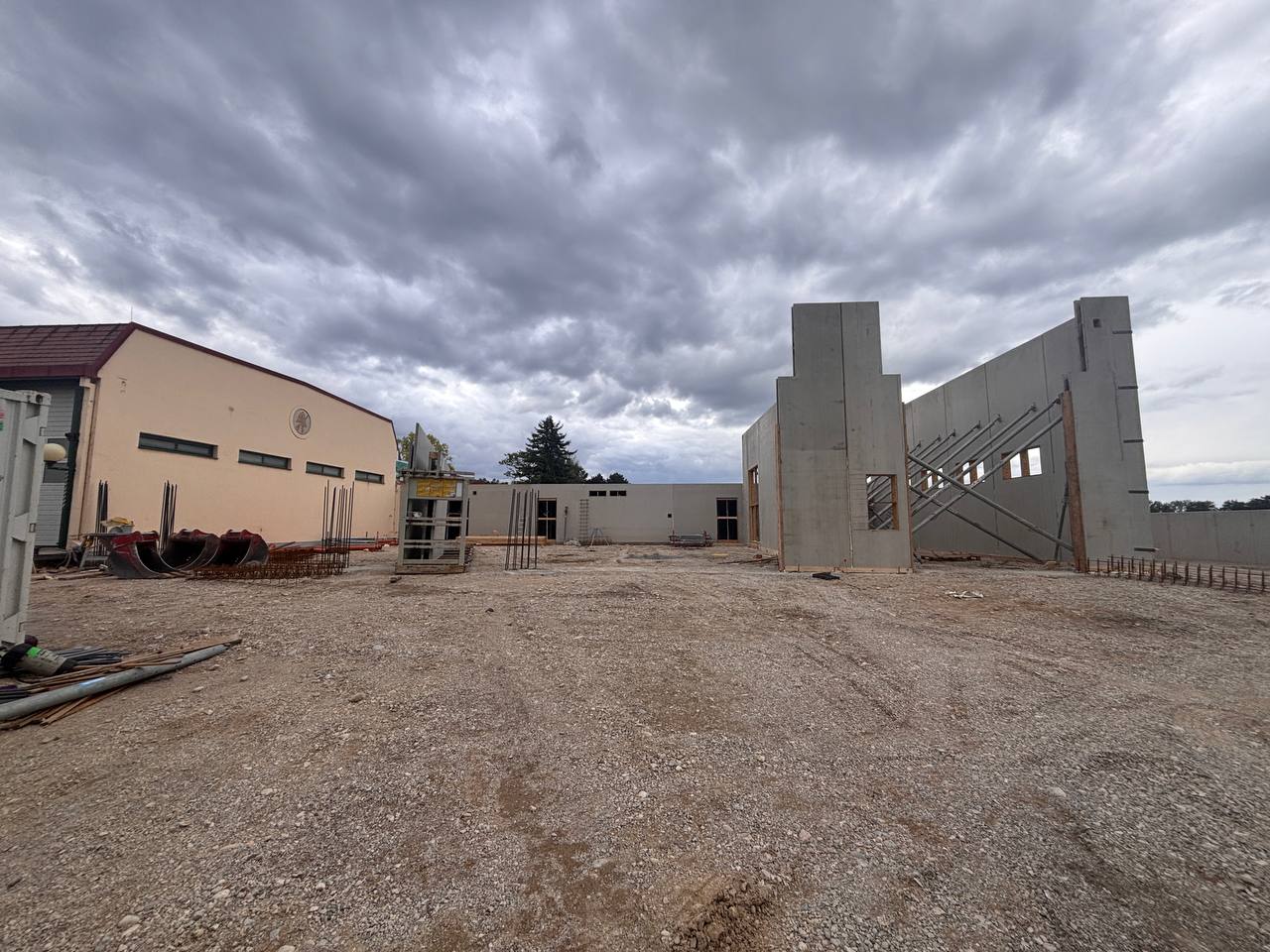

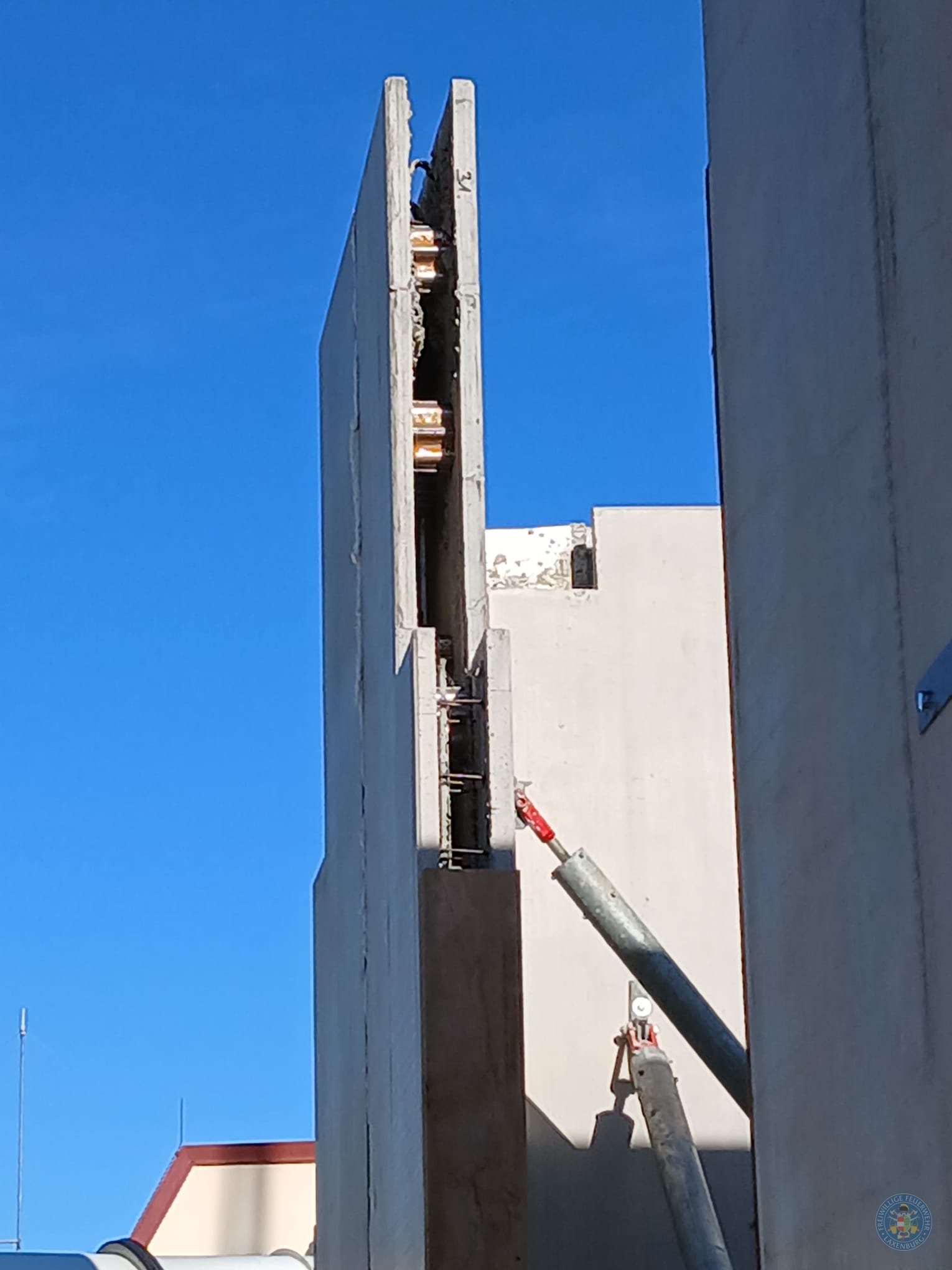

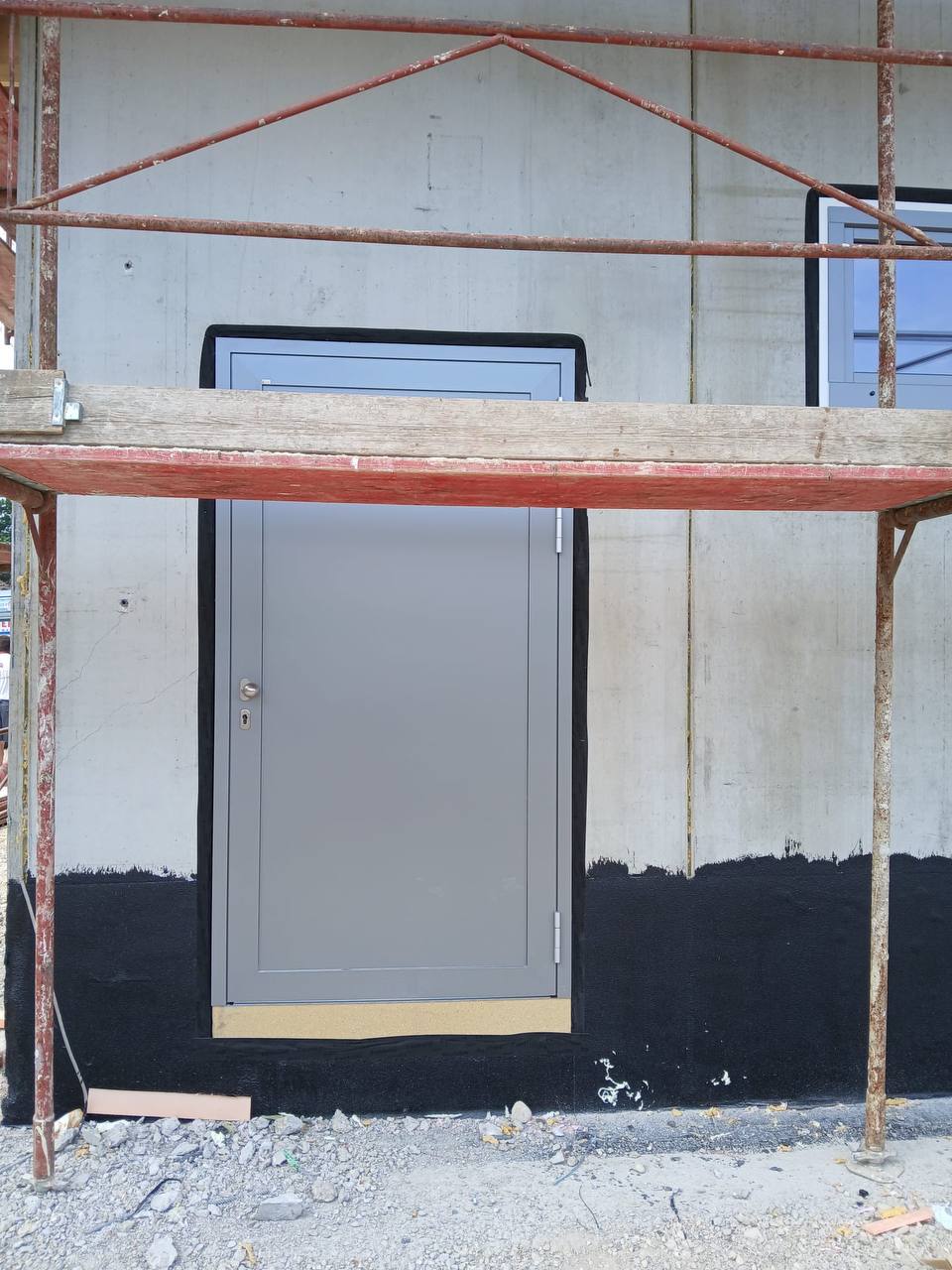

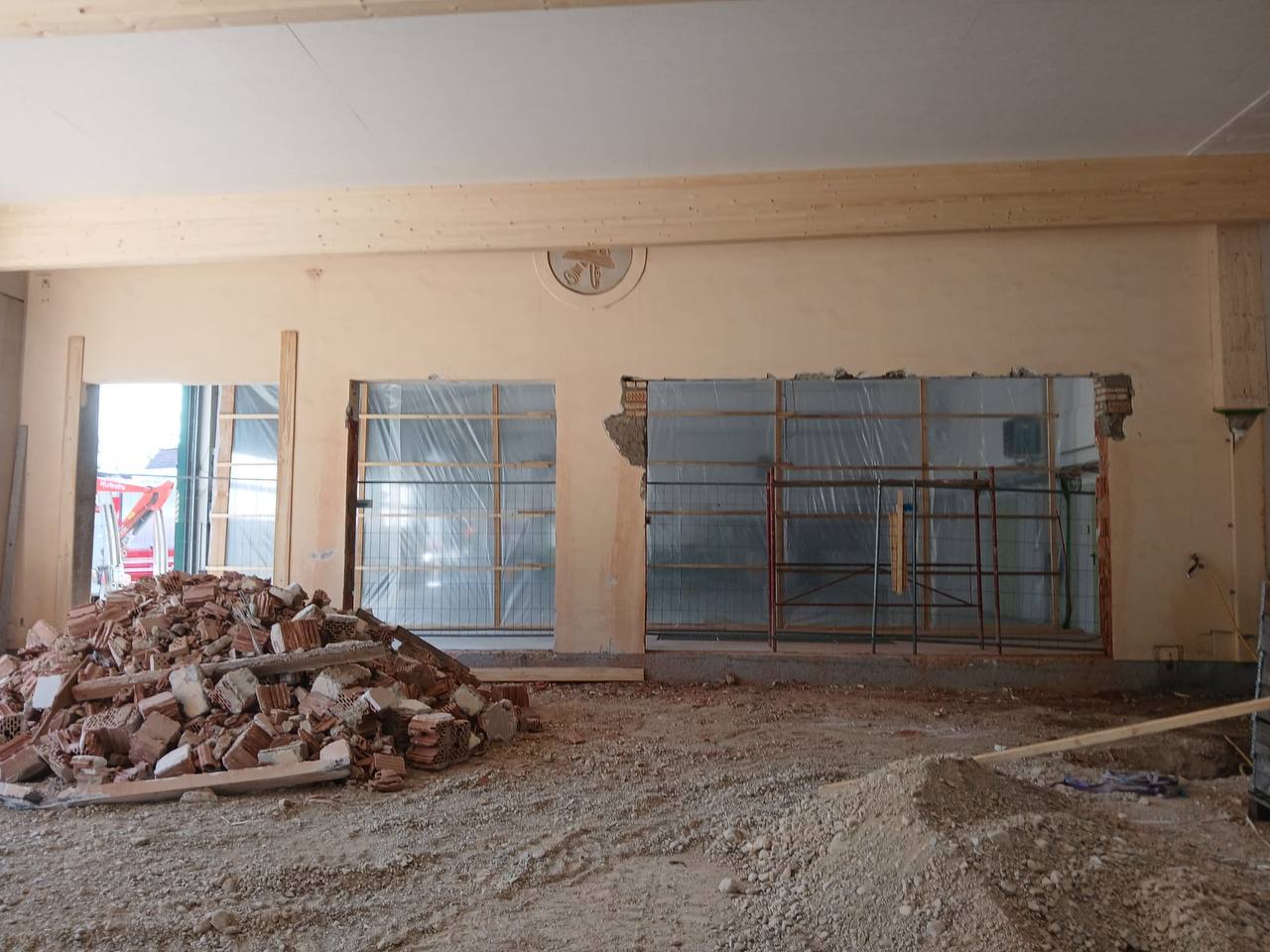

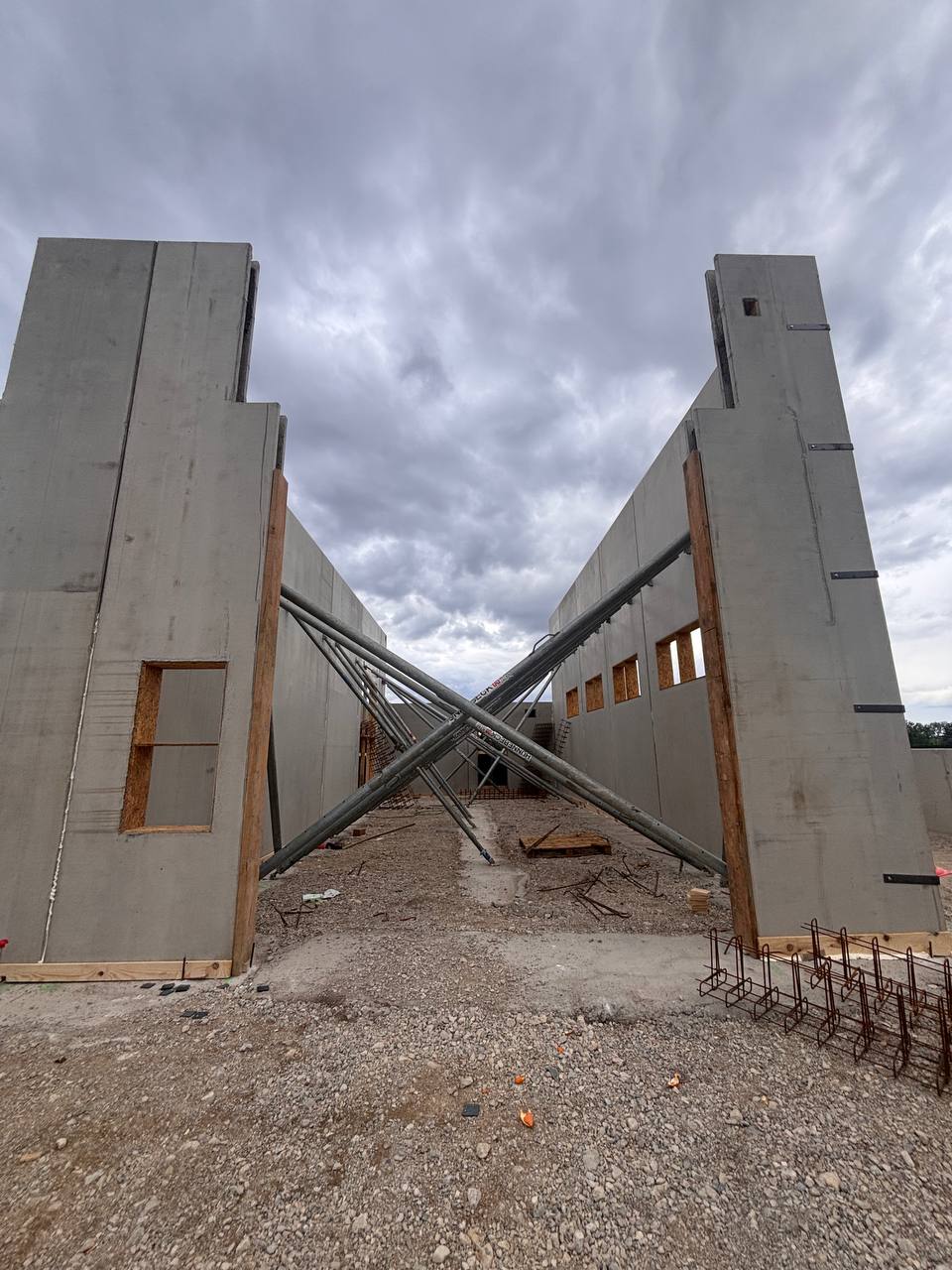

  8. Alle Öffnungen zw. alter und neuer Halle wurden hergestellt und die Türe vom Obergeschoss ins Stiegenhaus montiert!

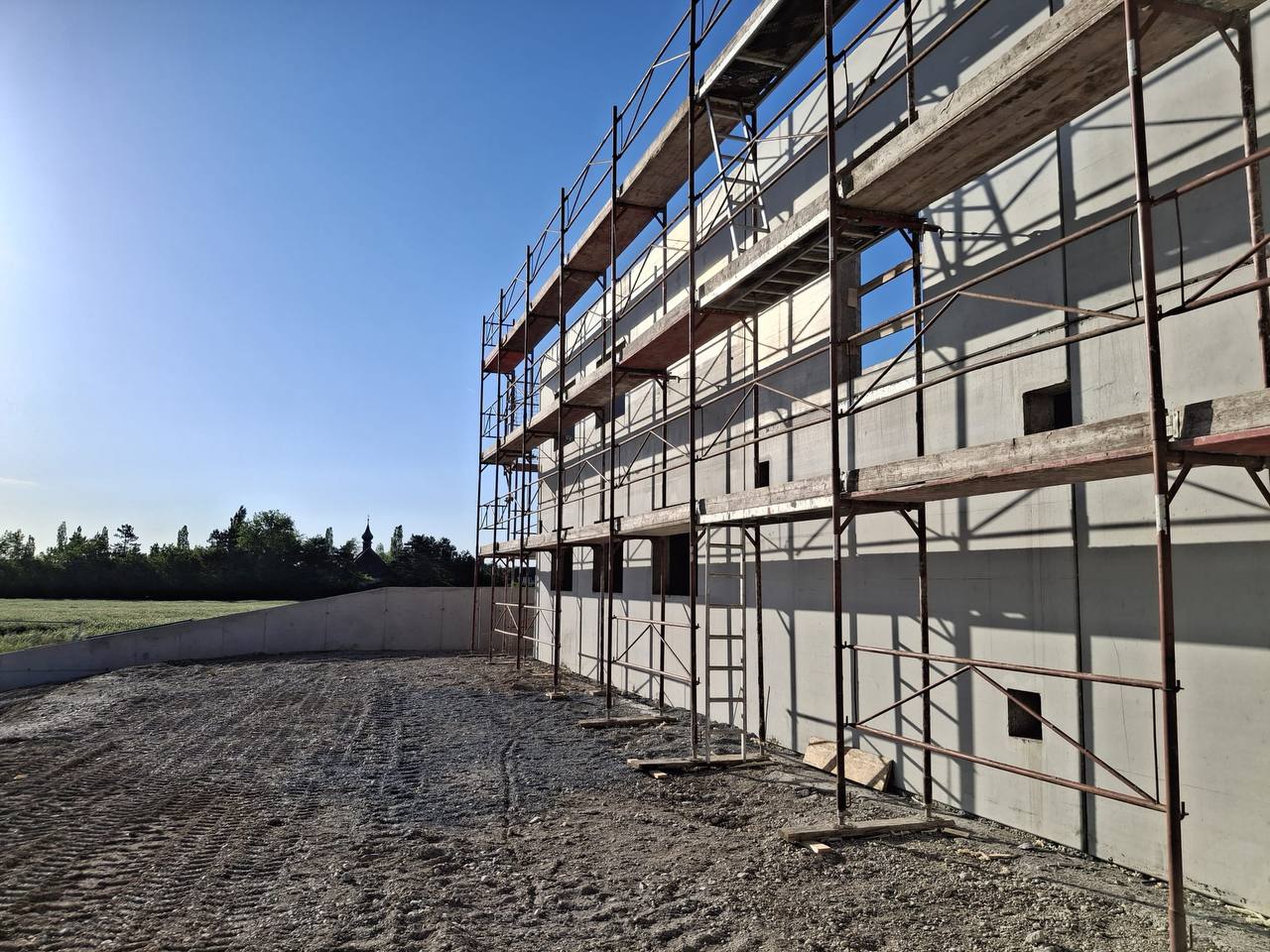

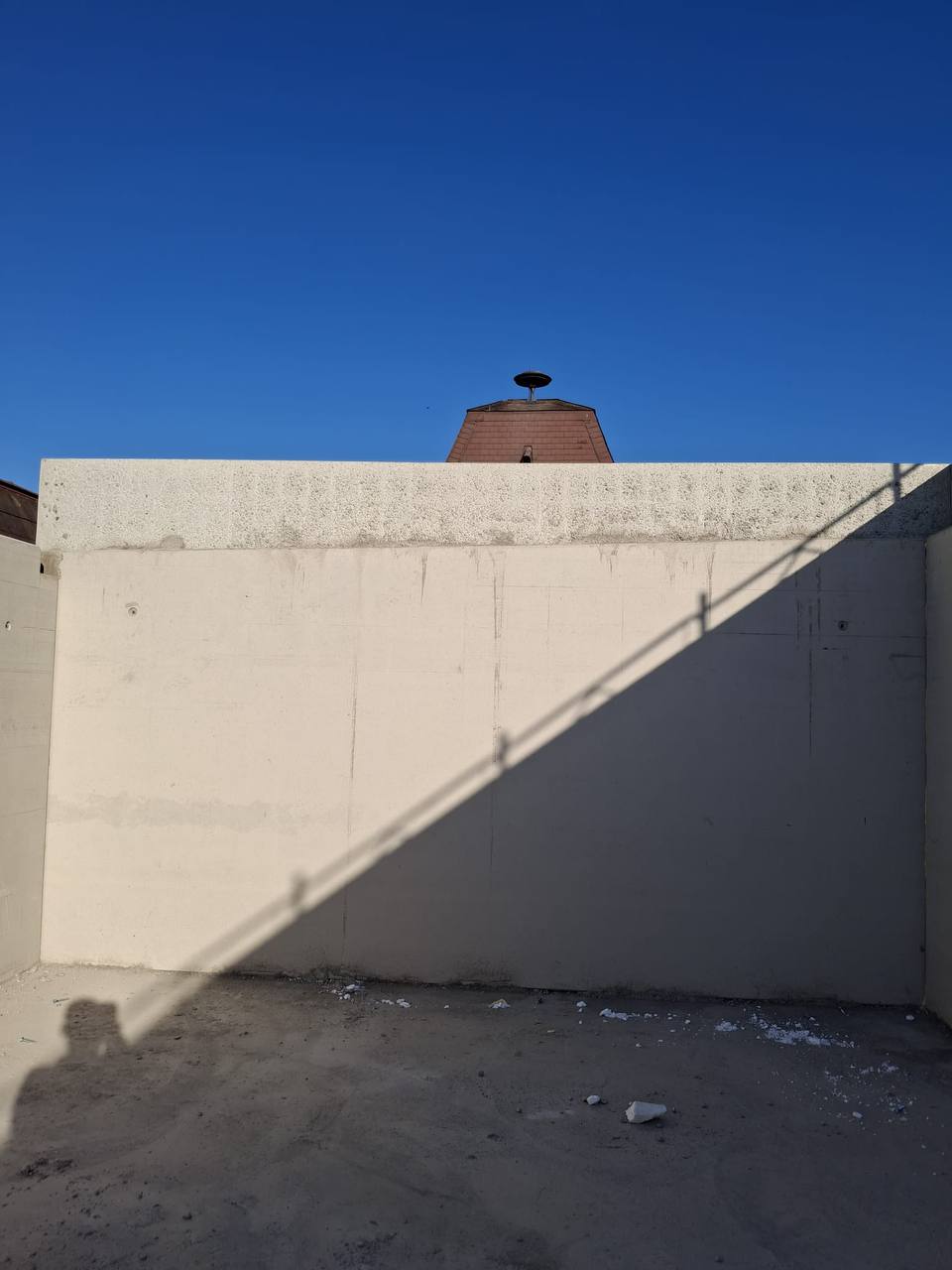

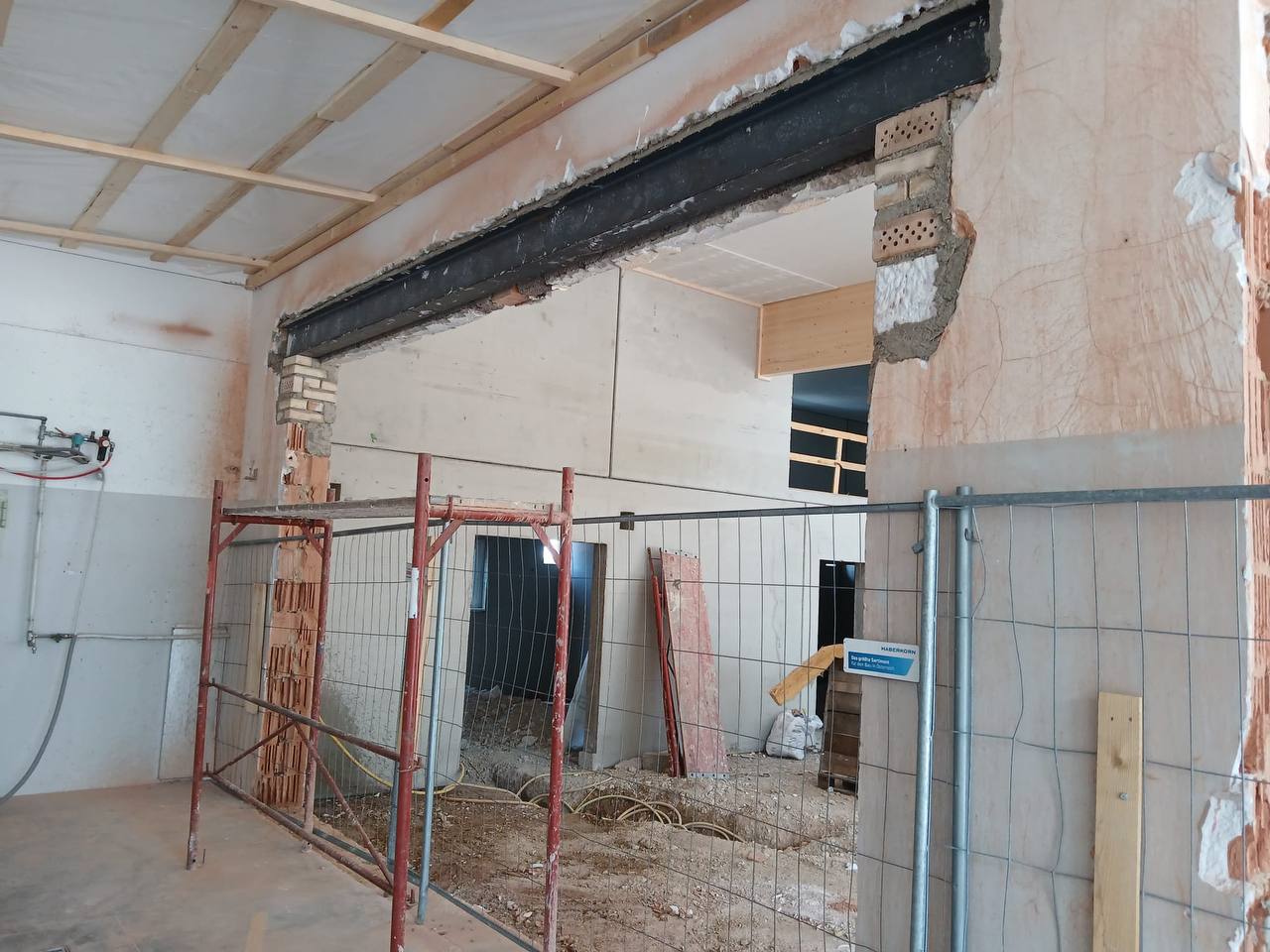

  9. Durchbruch in Arbeit, Dachvorsprung wurde eindecken, Dämm- und Abdichtarbeiten an der Attika!

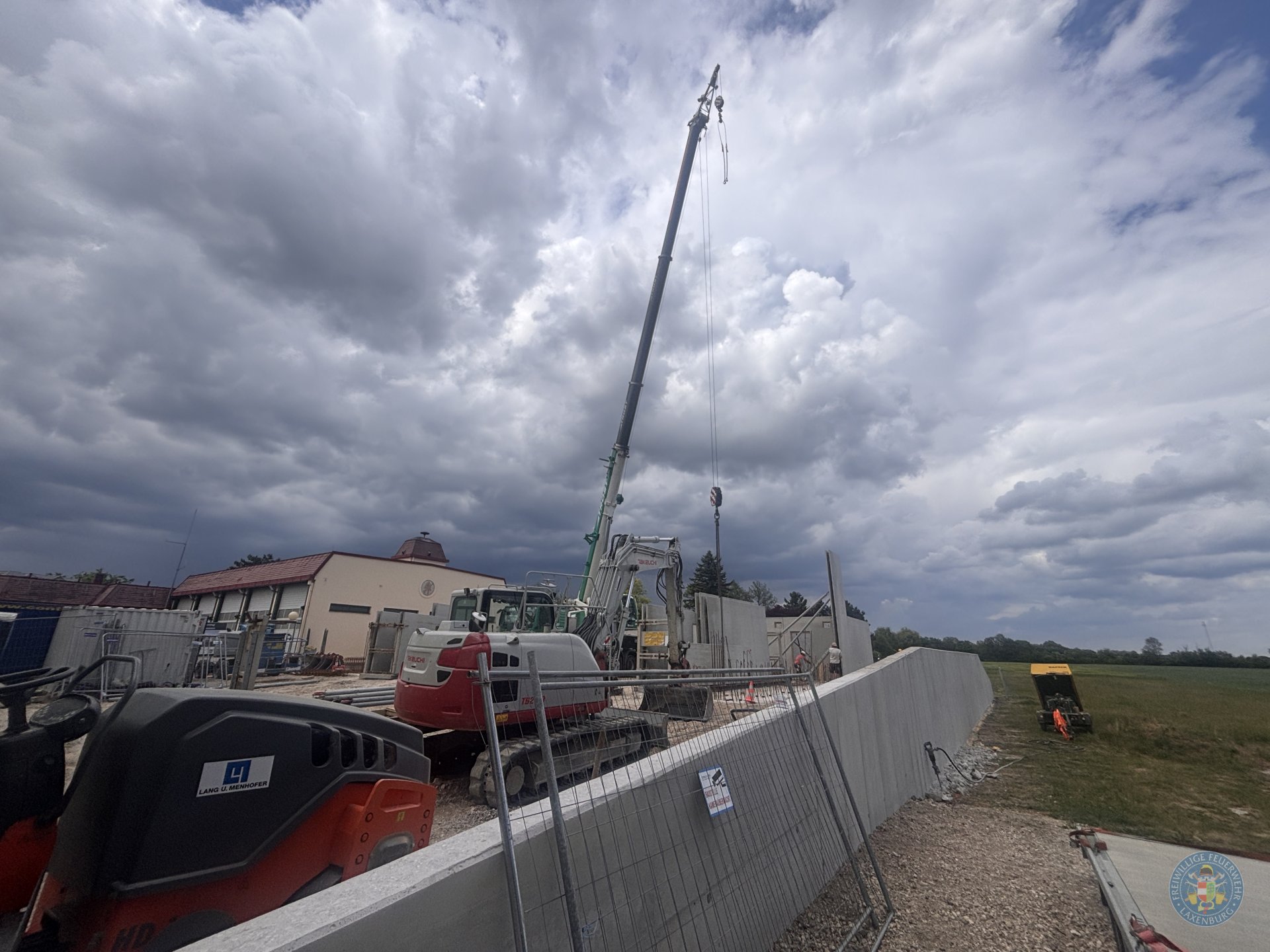

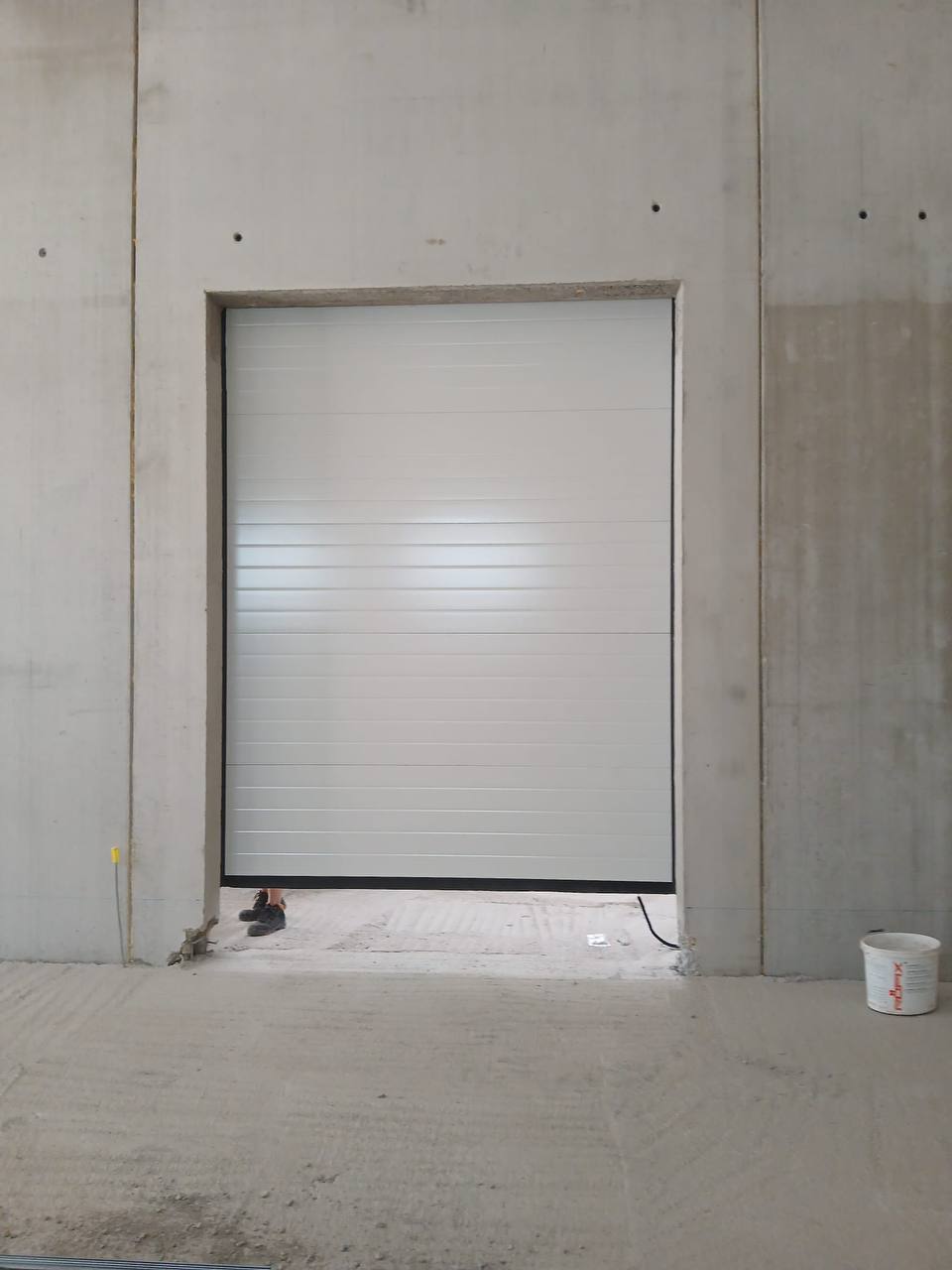

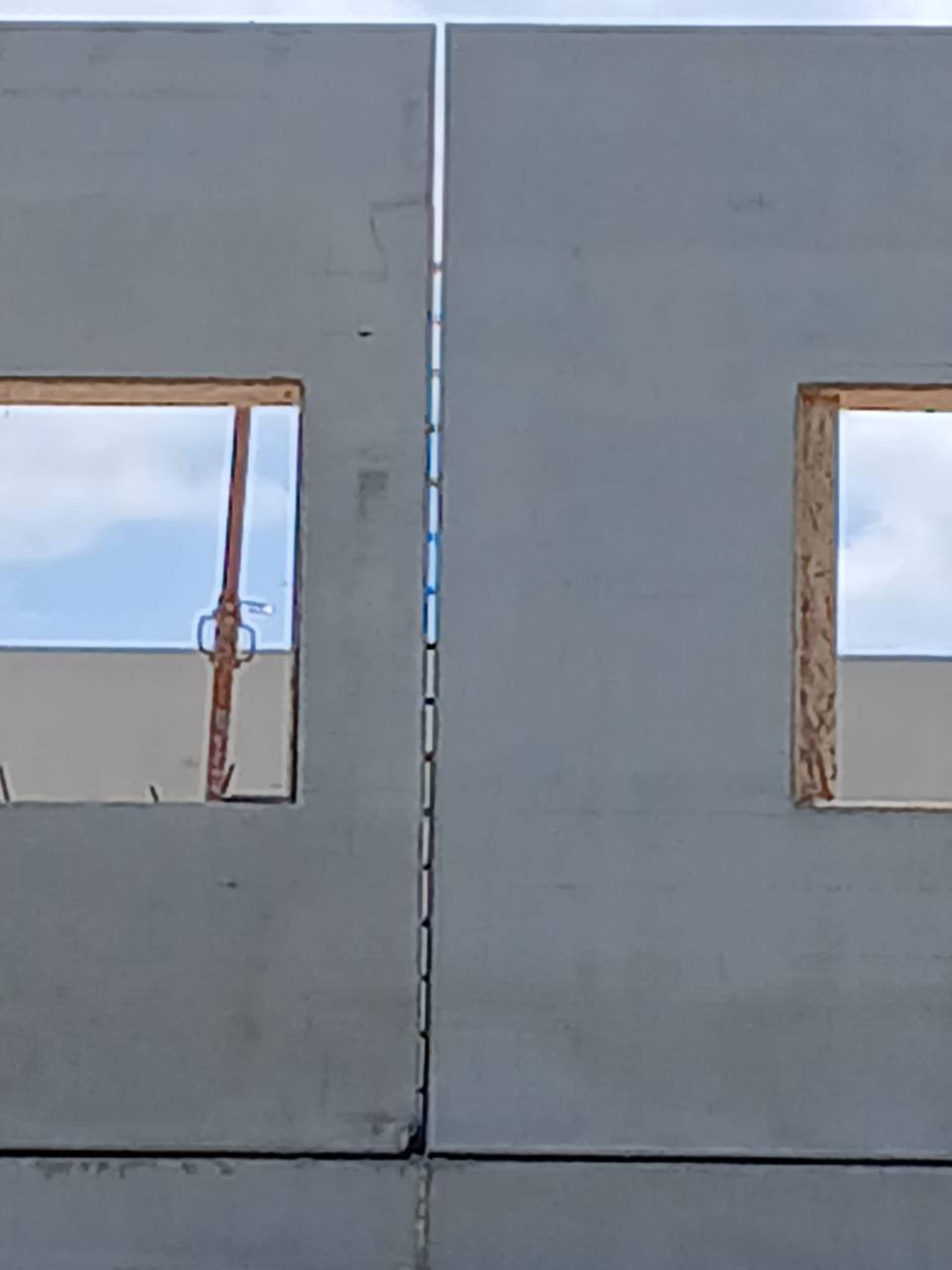

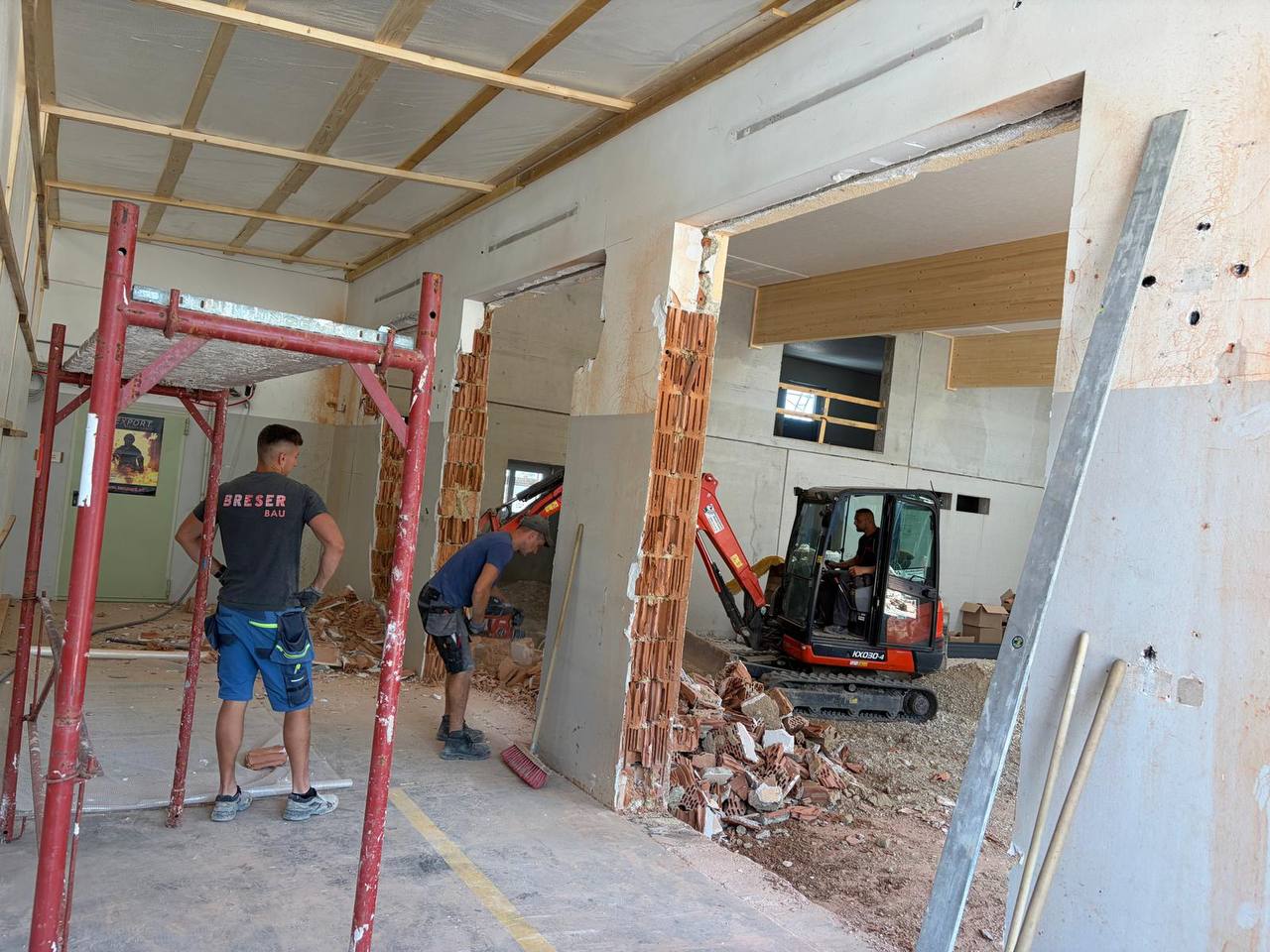

  10. Durchbruch zwischen den Hallen!🥳🥳

  11. Marktgemeinde Laxenburg postet auf Facebook

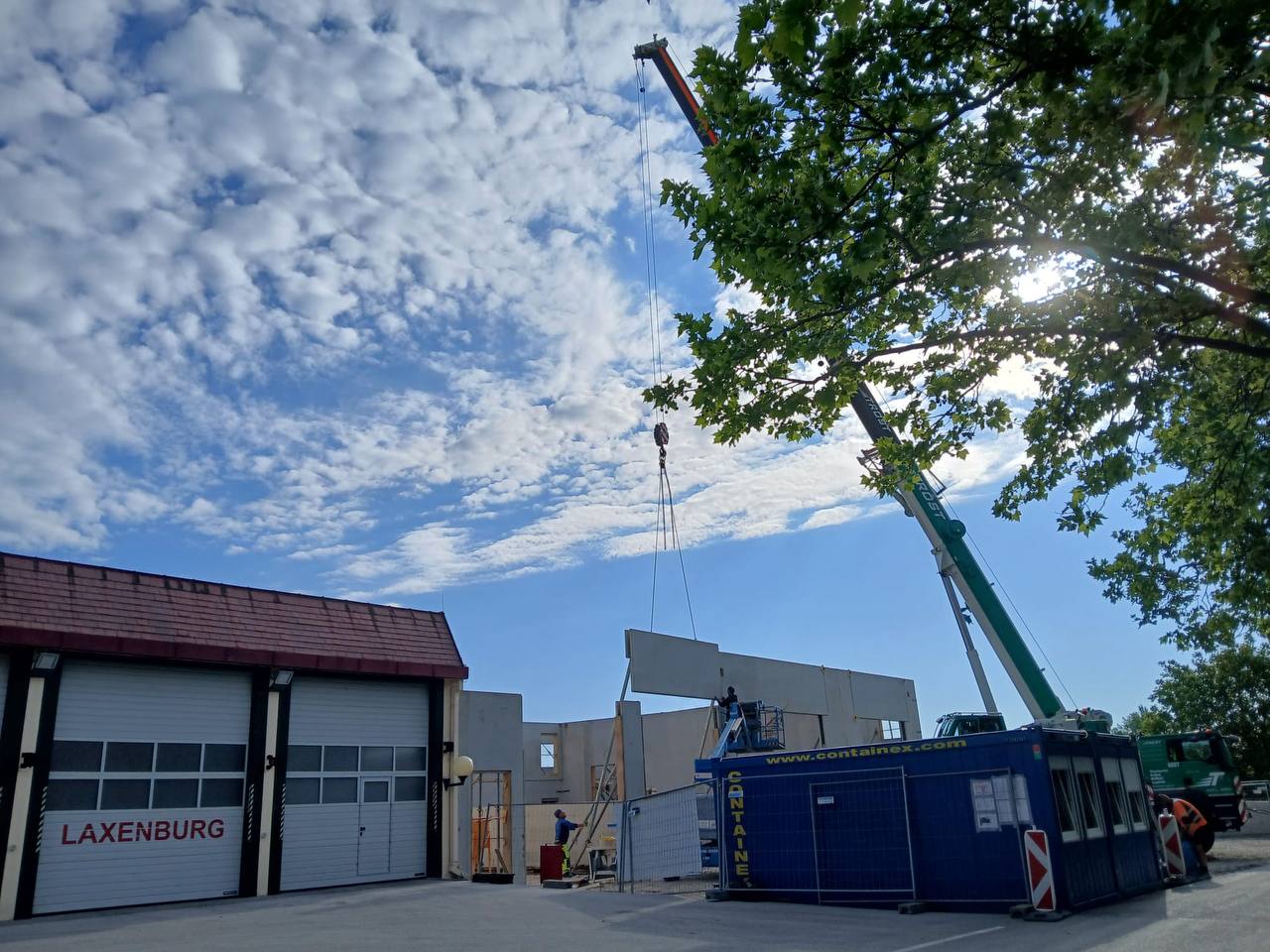

    Die Baustelle bei der Freiwillige Feuerwehr Laxenburg wächst jeden Tag ein gutes Stück. Heute werden Dachelemente am neuen Zubau versetzt. 😃

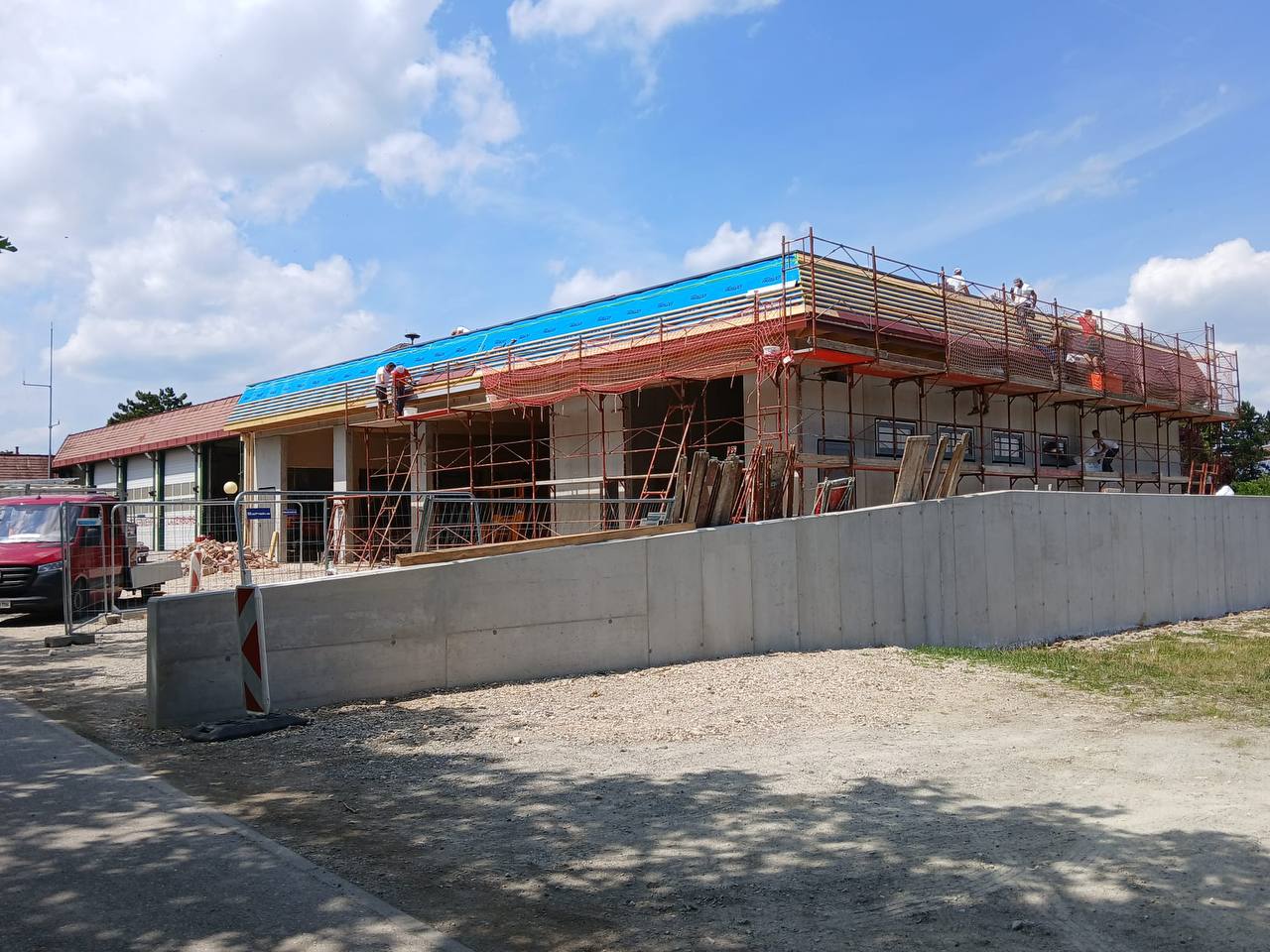

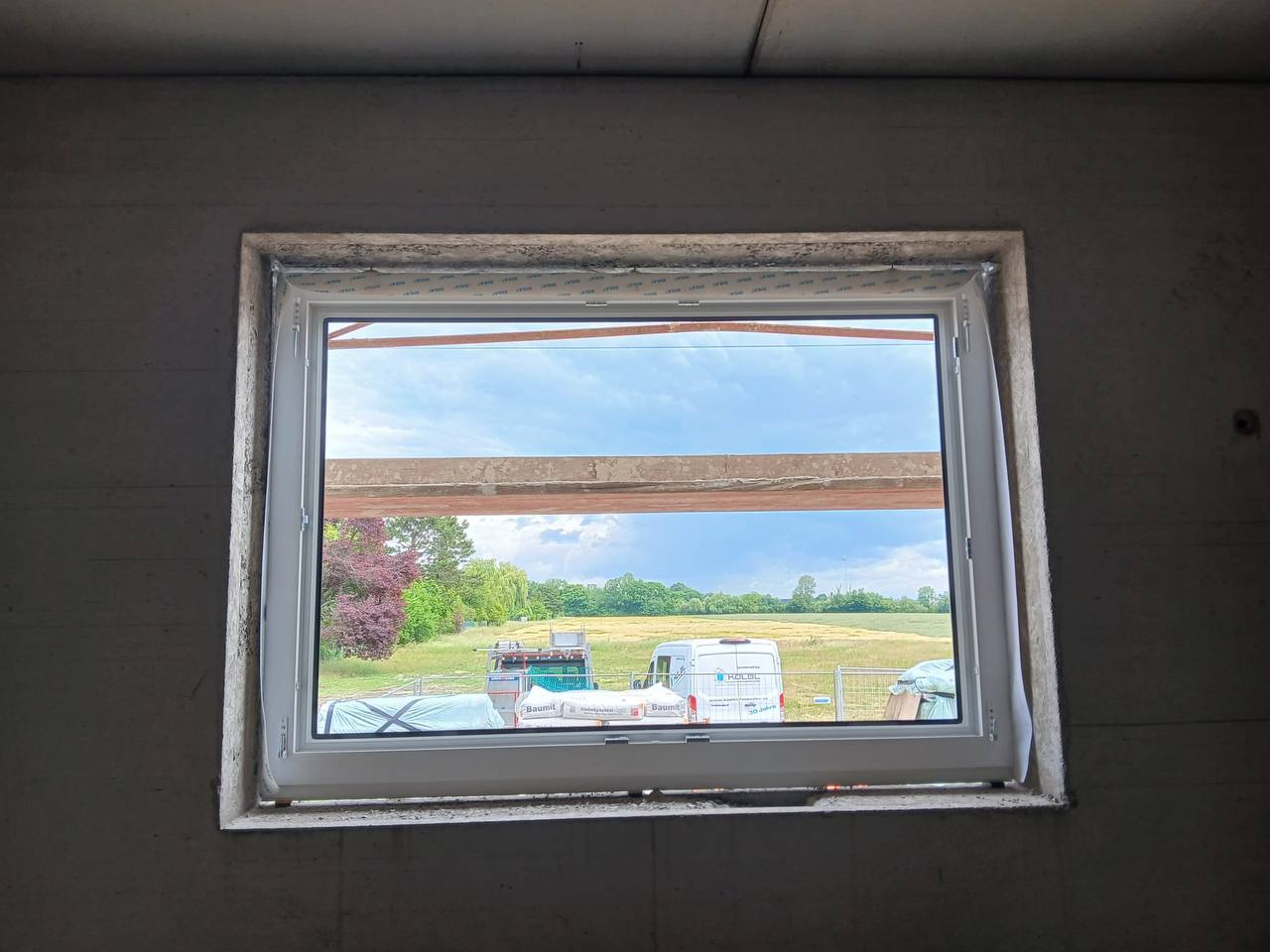

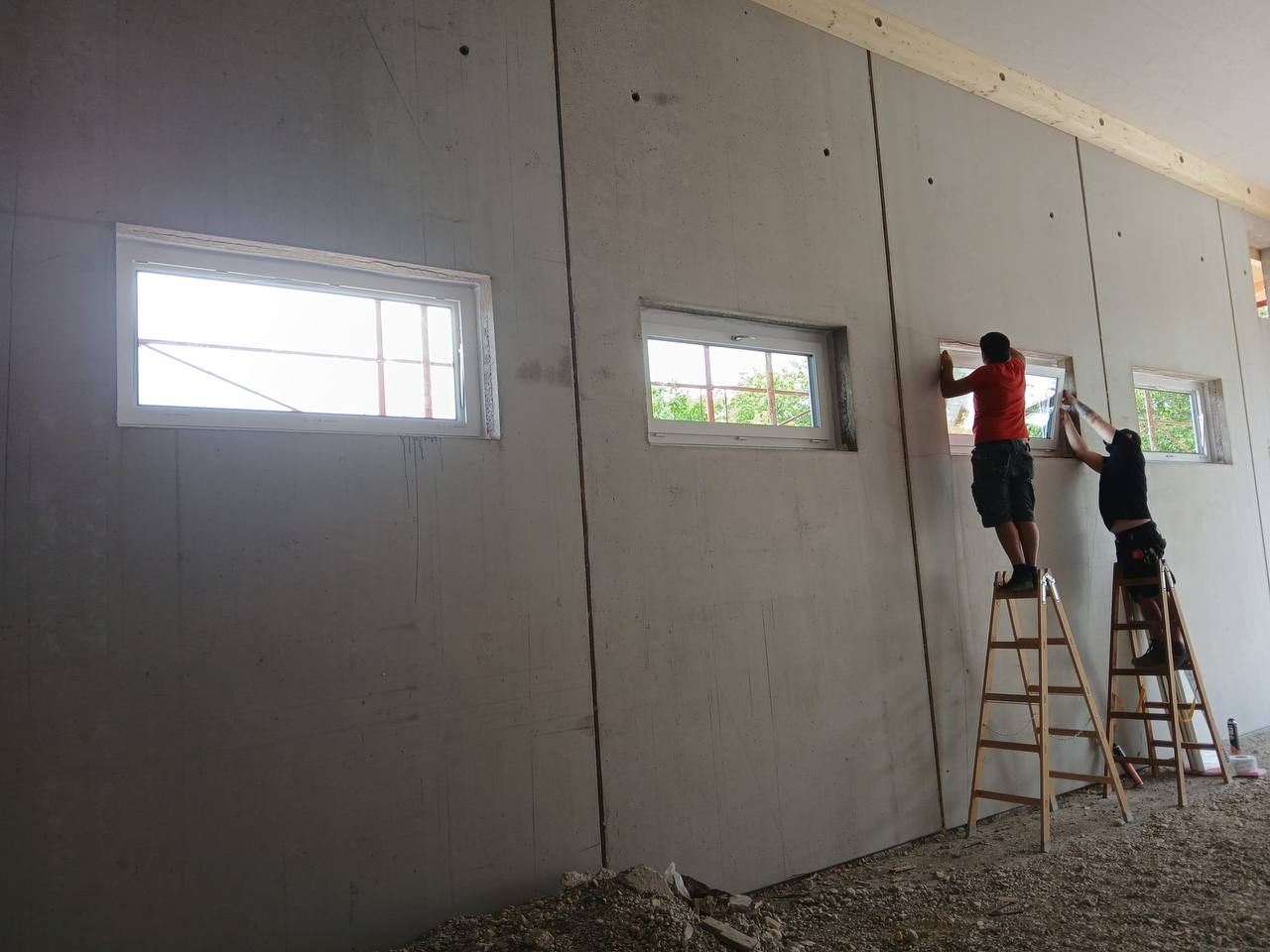

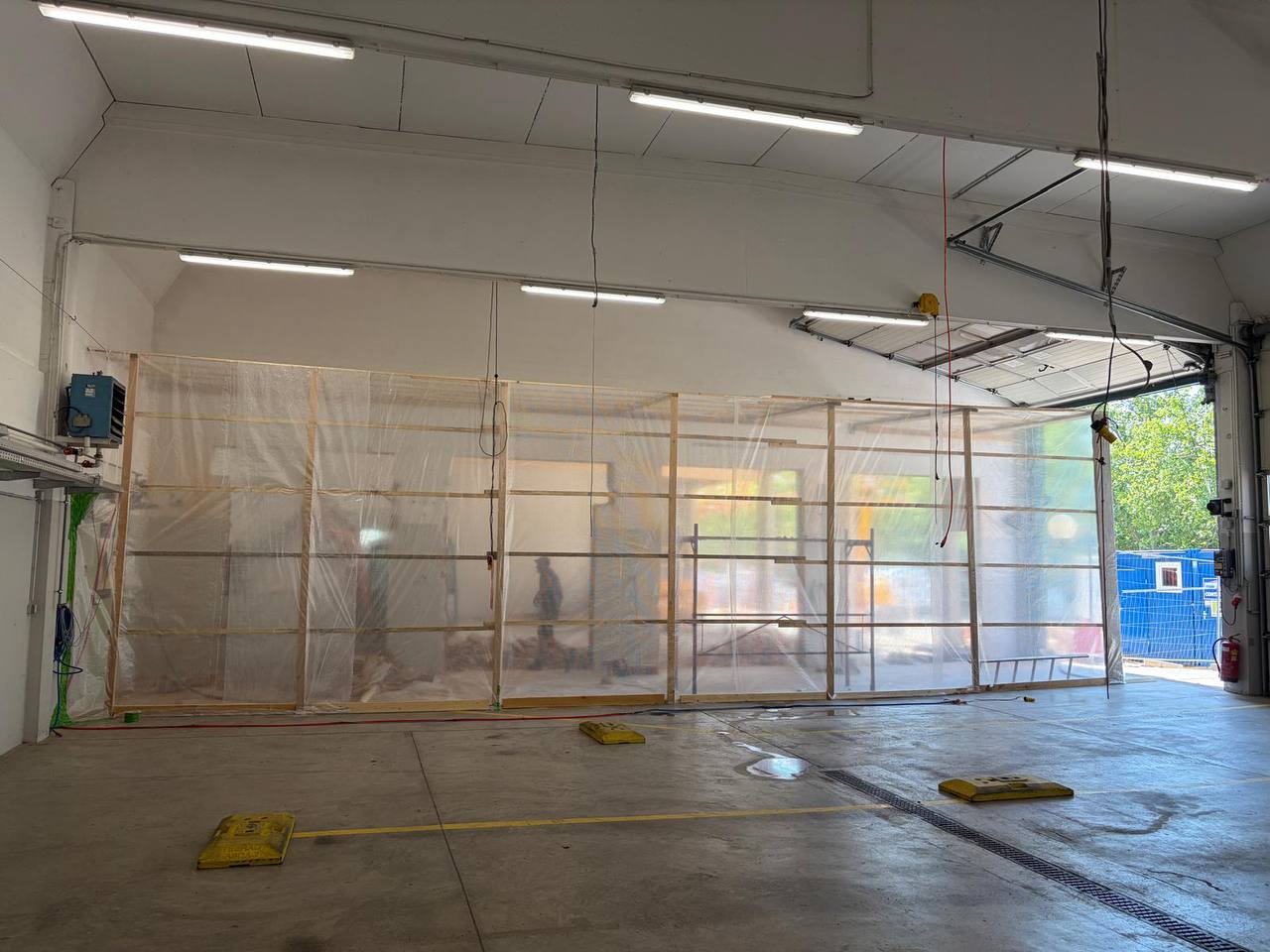

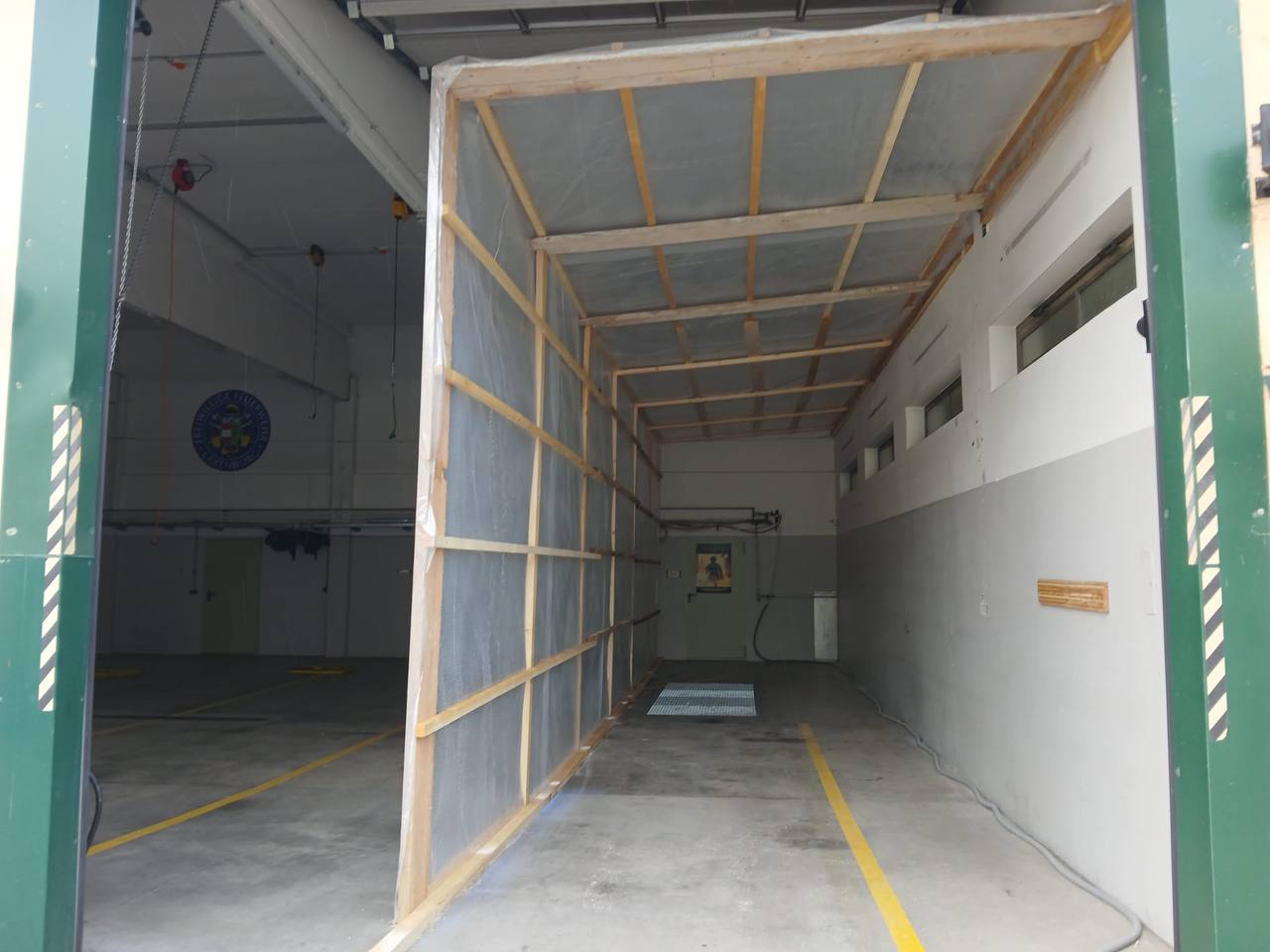

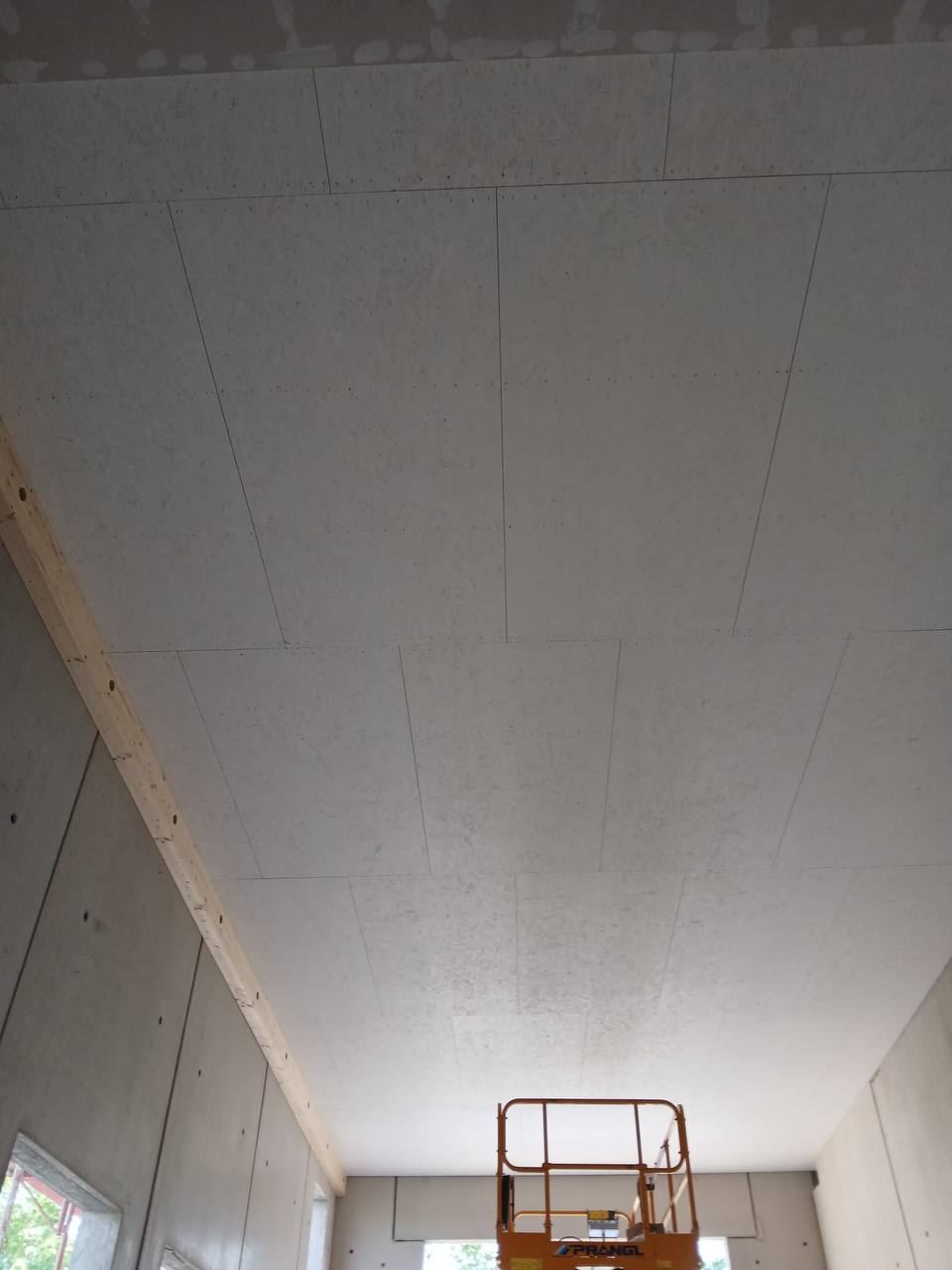

  12. Dach- und Dämmarbeiten, Fenstereinbau, Staubwand errichtet!

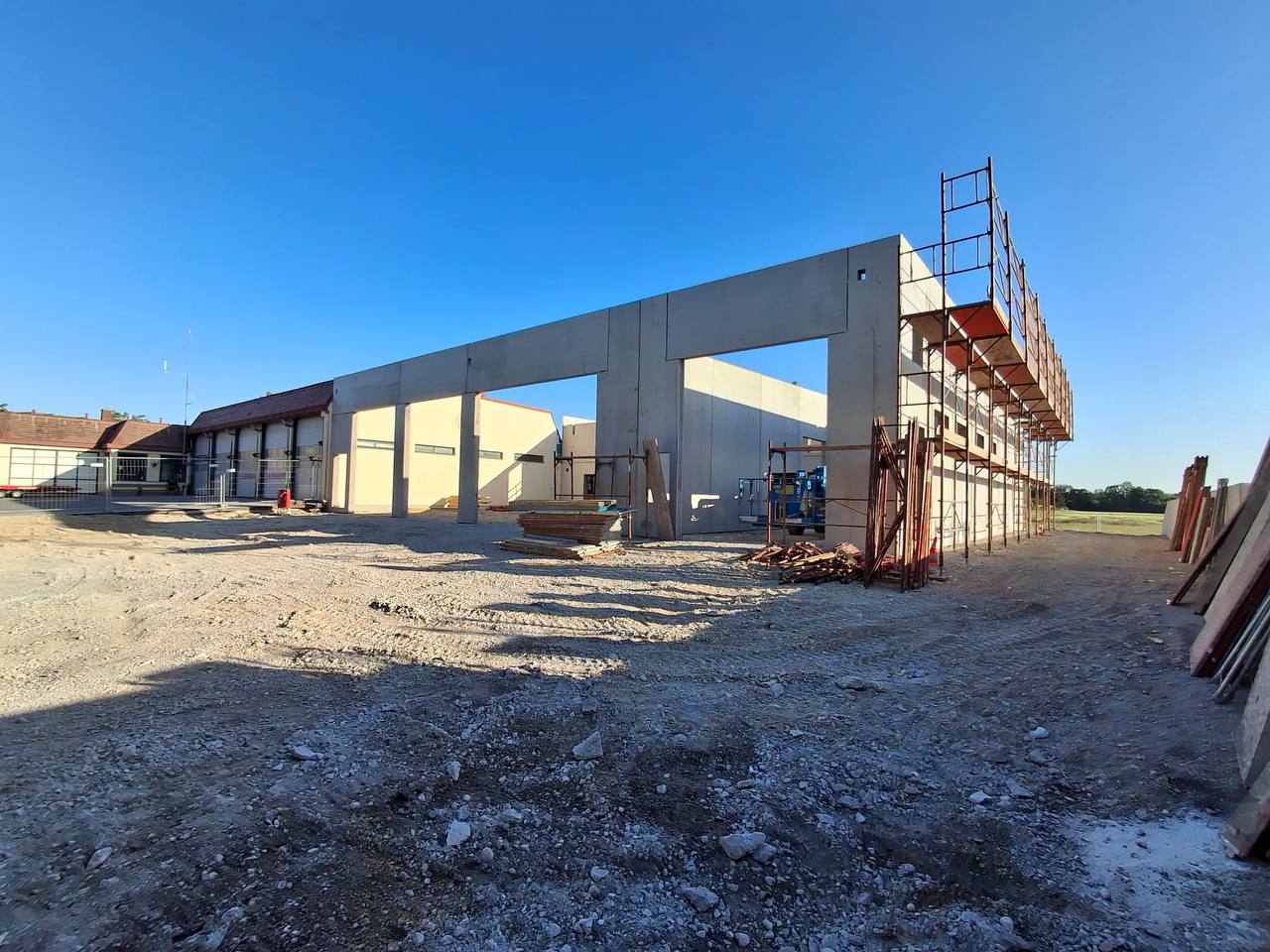

  13. Die gesamten Dachflächen sind geschlossen, die Träger für den Durchbruch Halle alt/neu sind vor Ort!

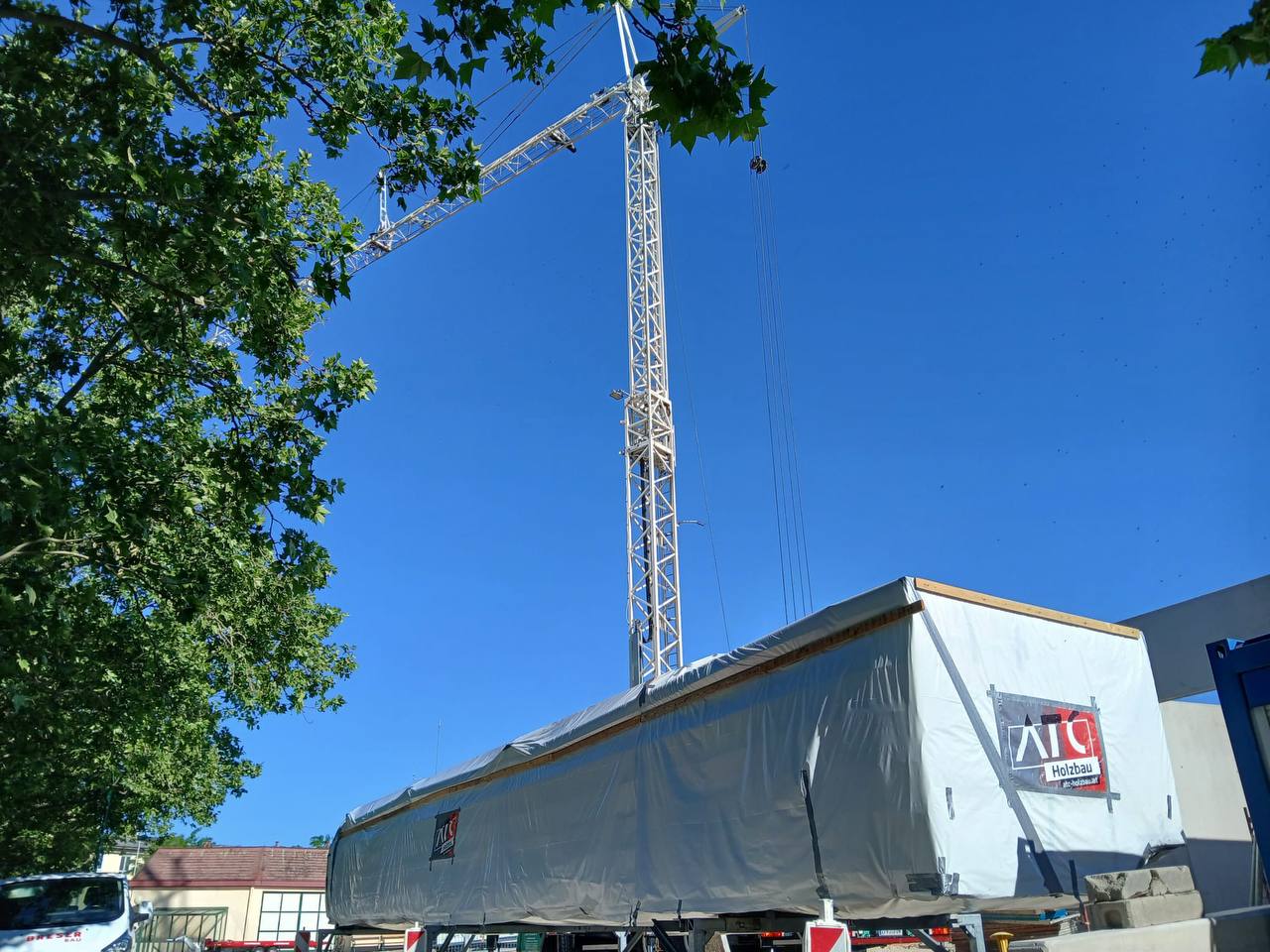

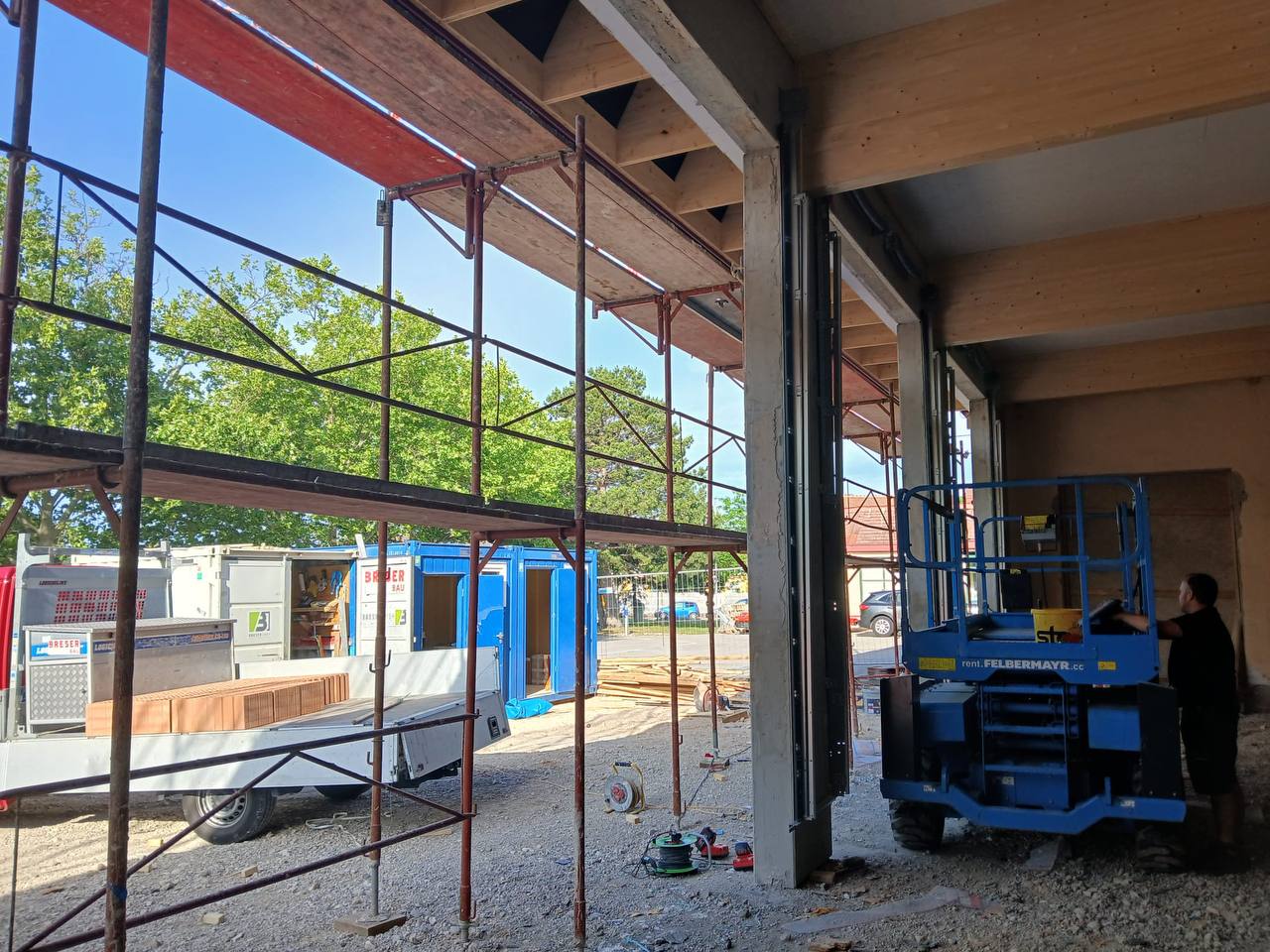

  14. Heute ist die Anlieferung von 14m langen Holzleimbindern erfolgt.

    Sie tragen als Querbalken die Dachkkonstruktion der neuen Halle.

  15. Neuen Schmutzwasserkanal Hausanschluss hergestellt, SW-Kanalrohrleitung wieder geschlossen.

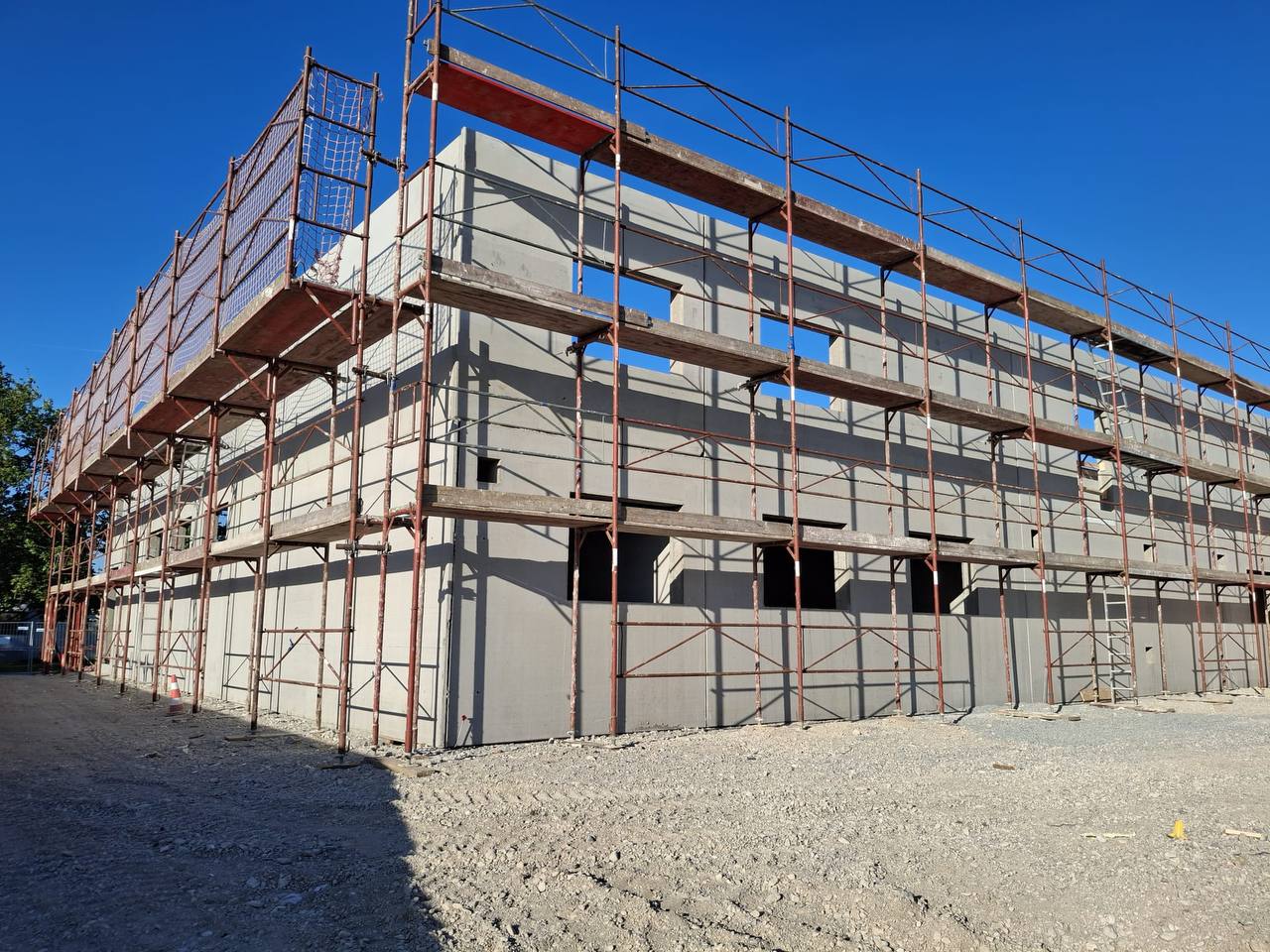

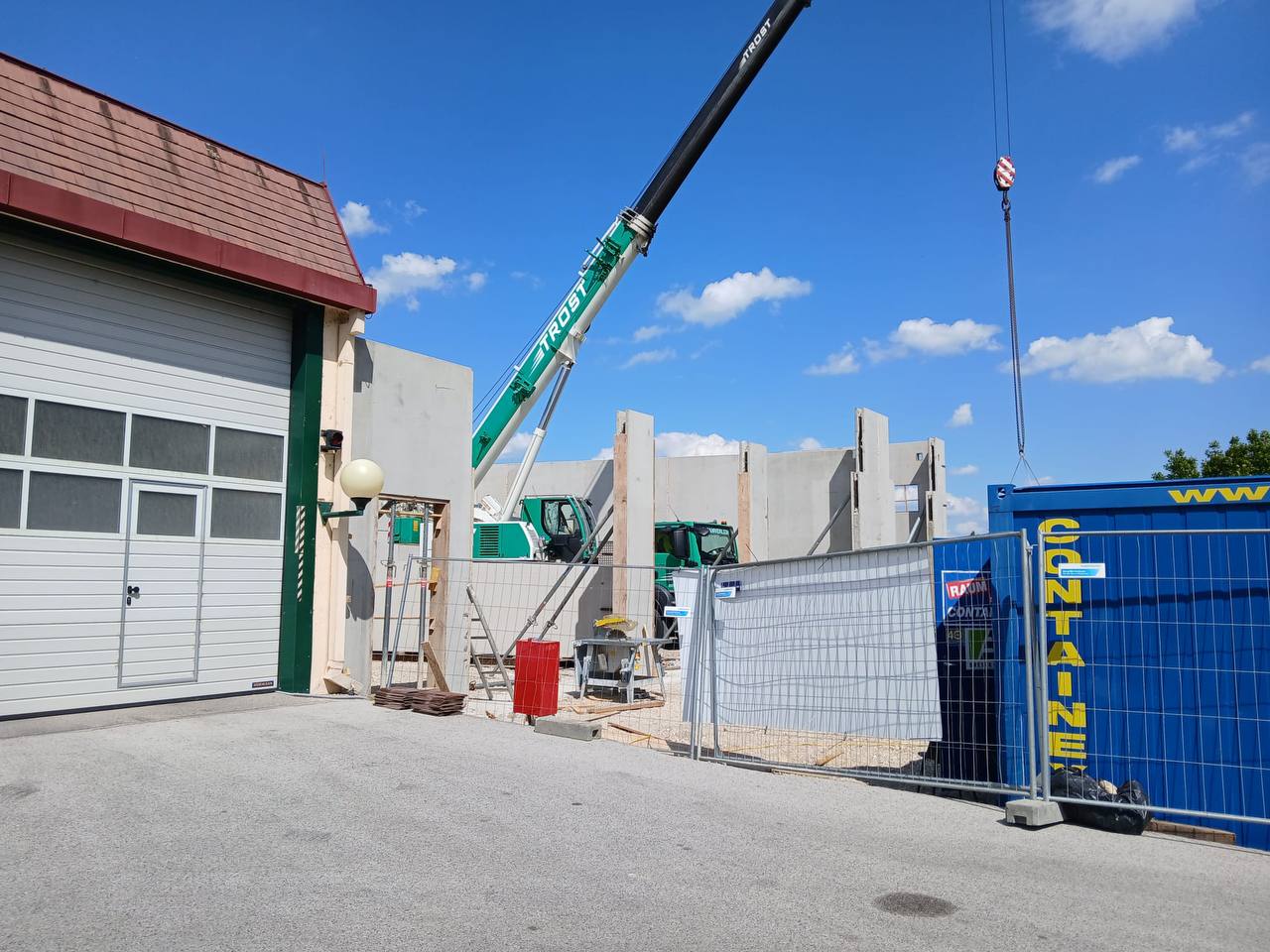

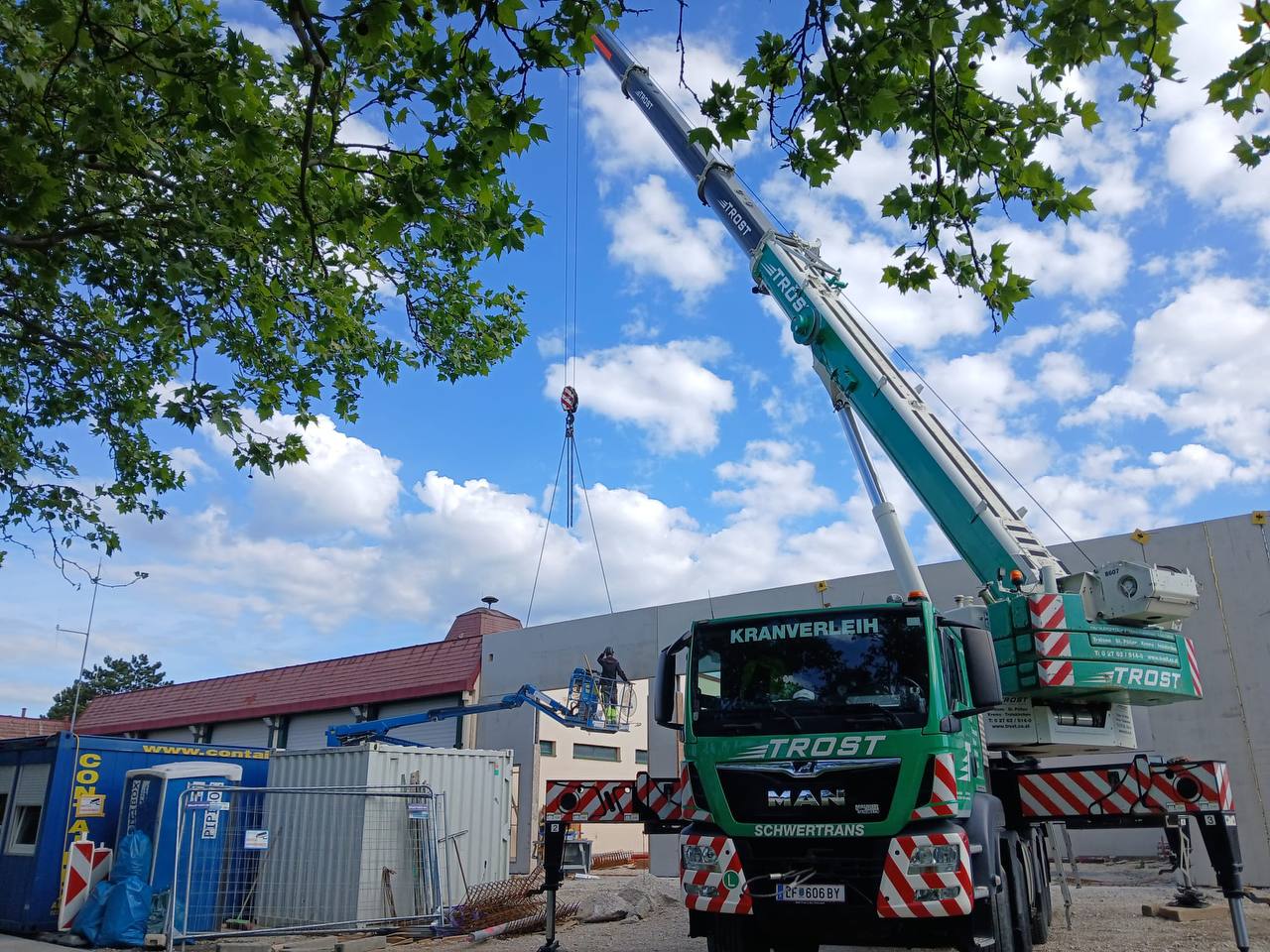

  16. Die letzten Fertigteilelemente sind versetzt und das Gerüst für die Fassadenarbeiten befindet sich im Aufbau.

    Der Benzin-/Ölabscheider ist versetzt und die Kernbohrung für den neuen Schmutzwasserhausanschluss ist hergestellt.

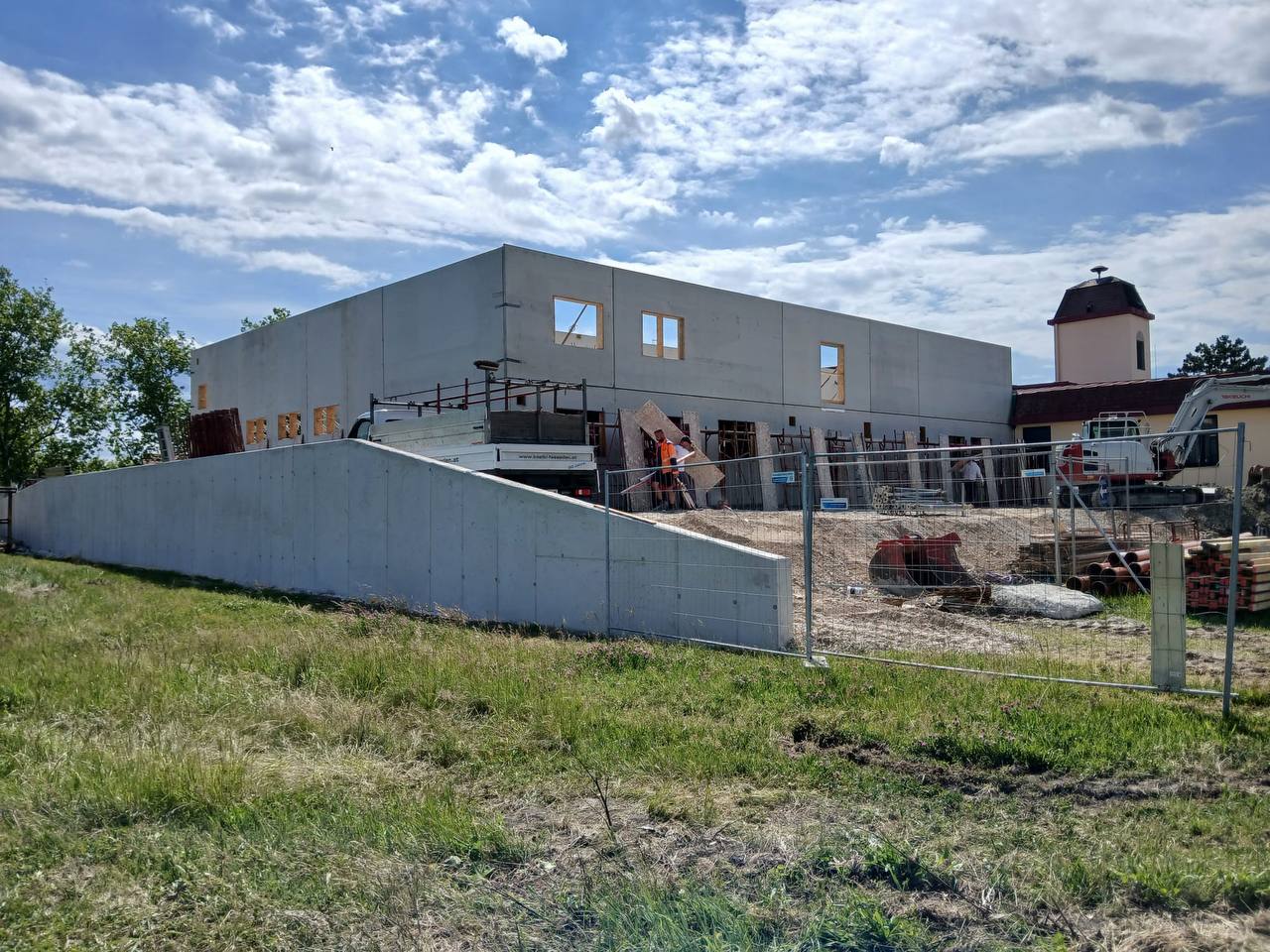

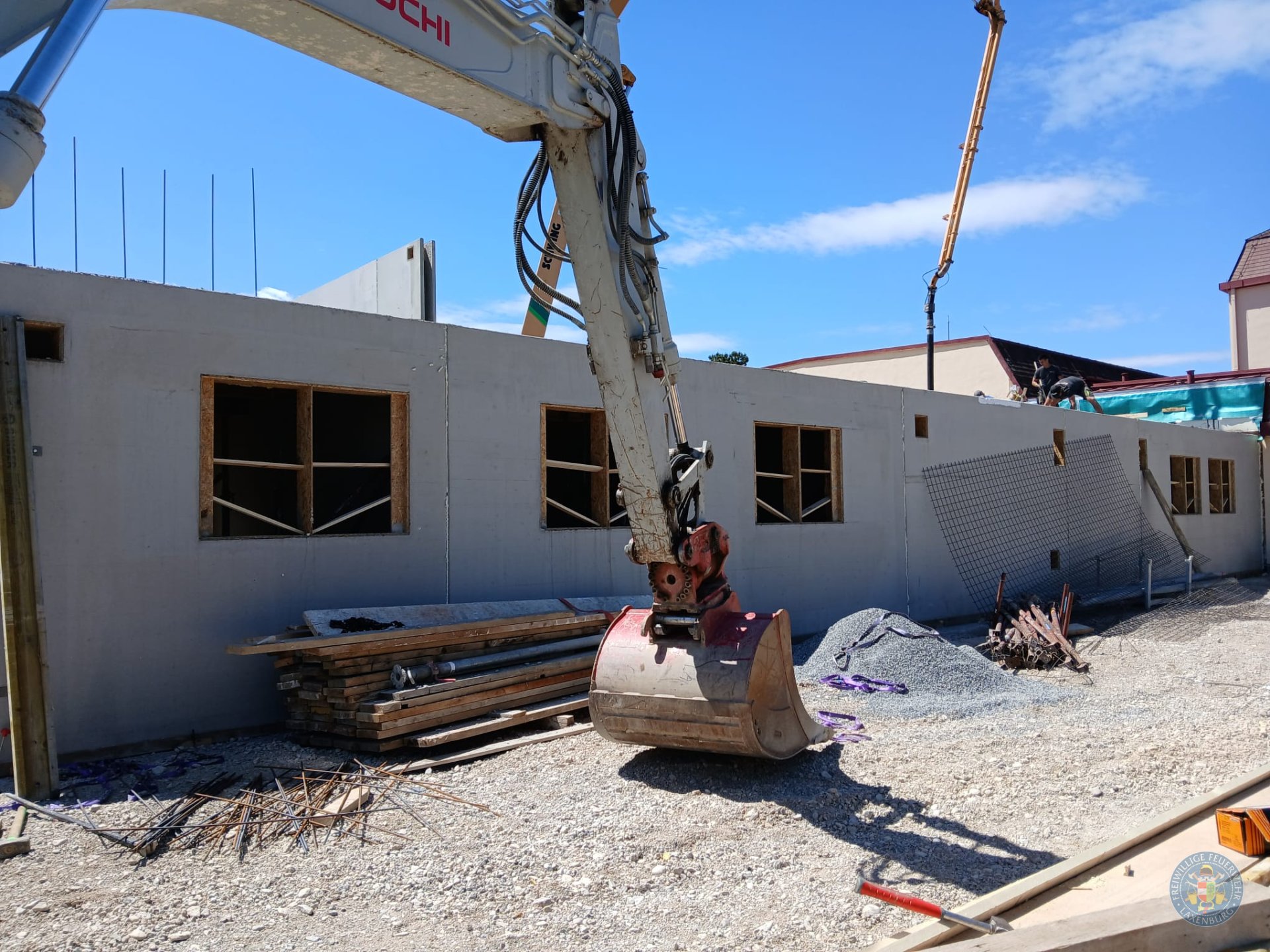

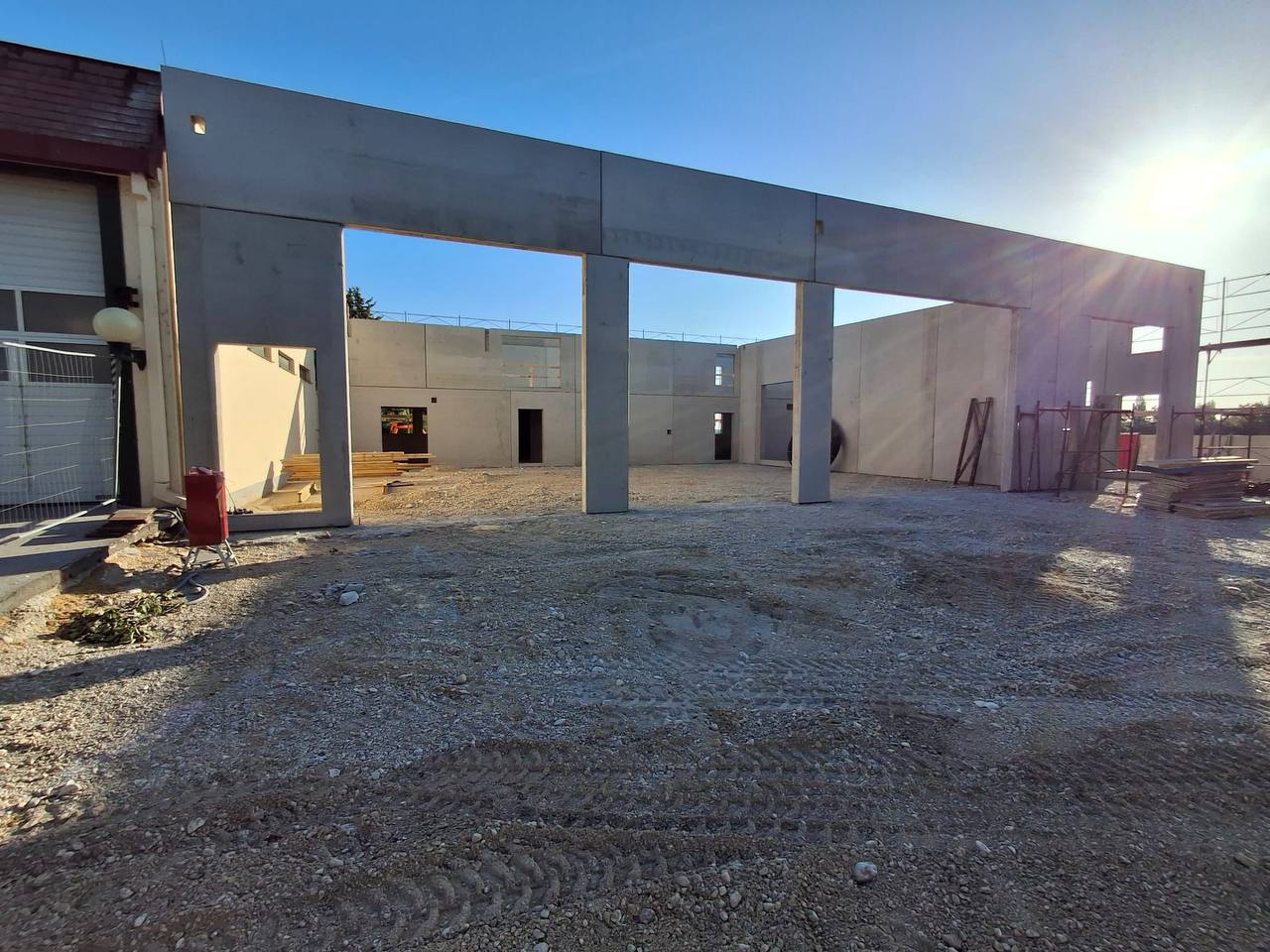

  17. Heute wurden die Torsäulen errichtet und ausbetoniert. Auch das Obergeschoss wurde aufgesetzt!

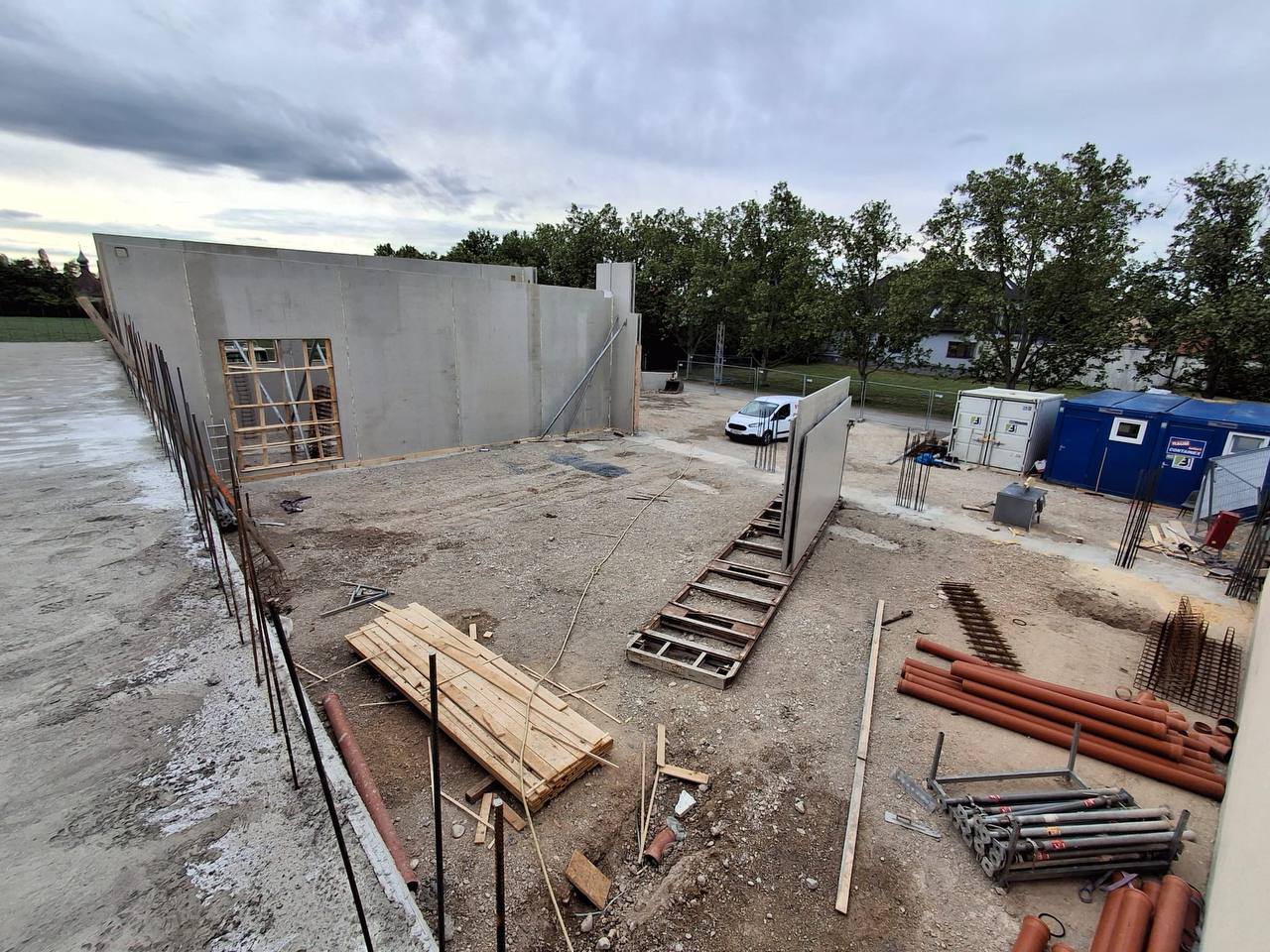

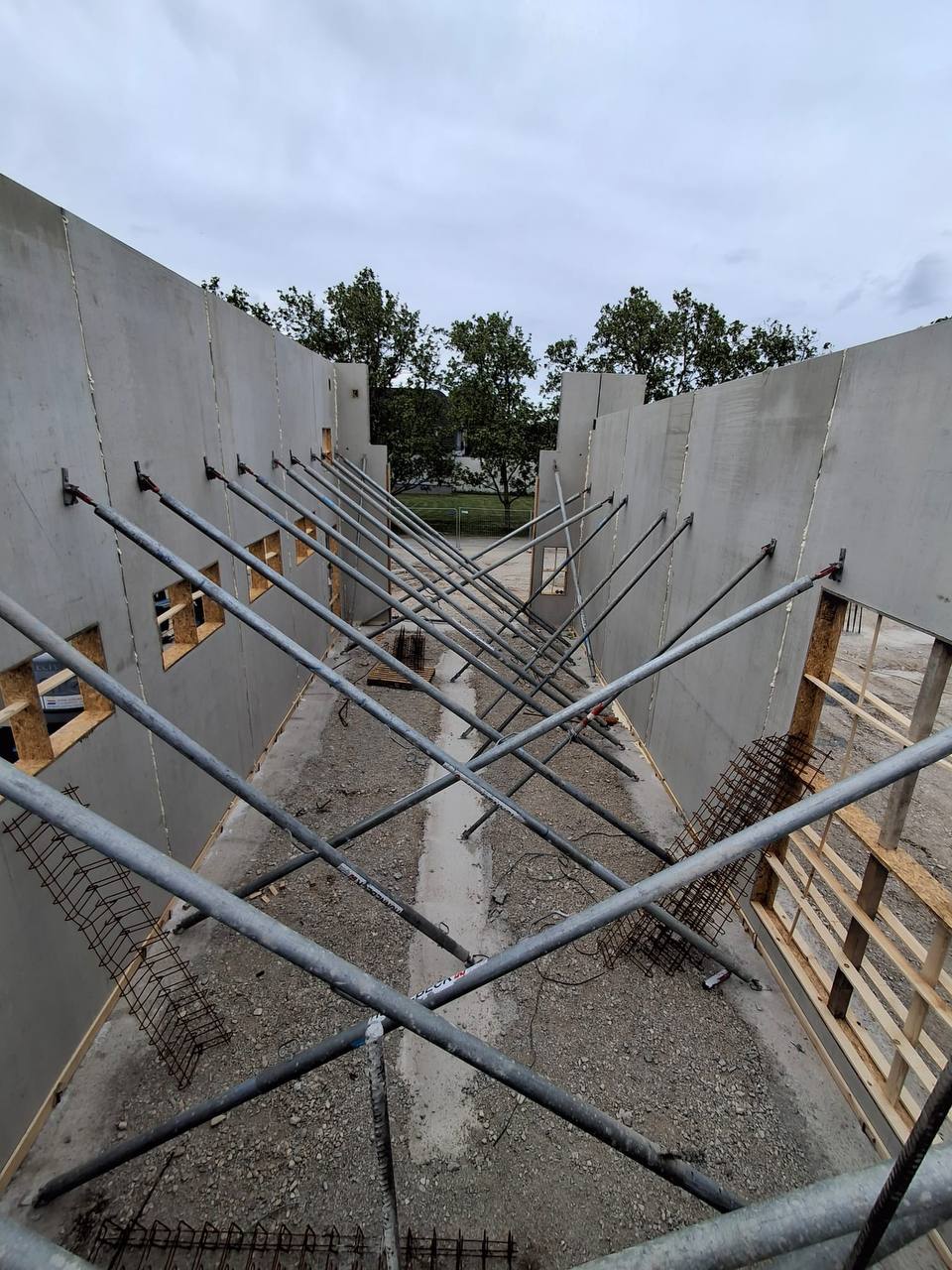

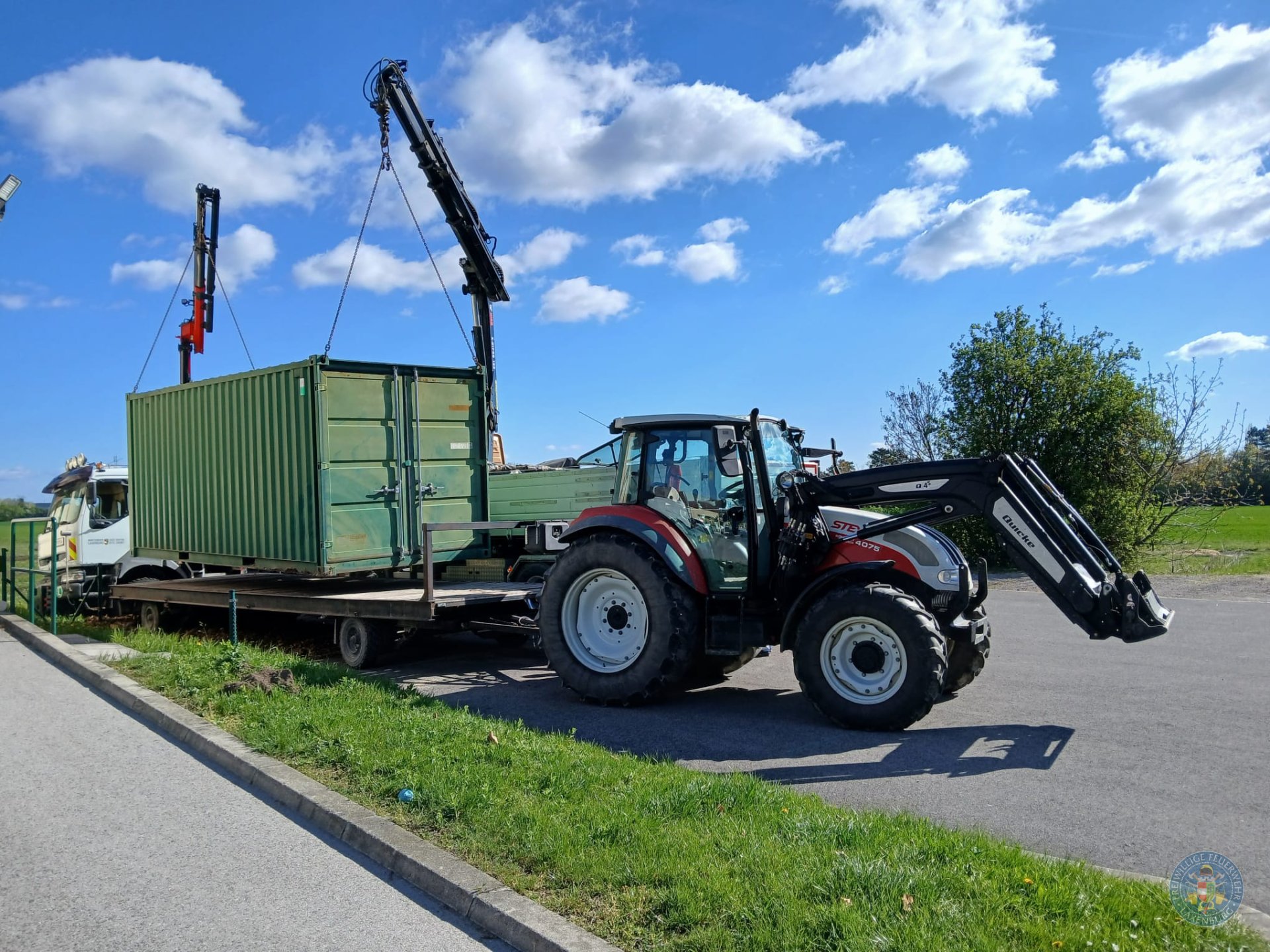

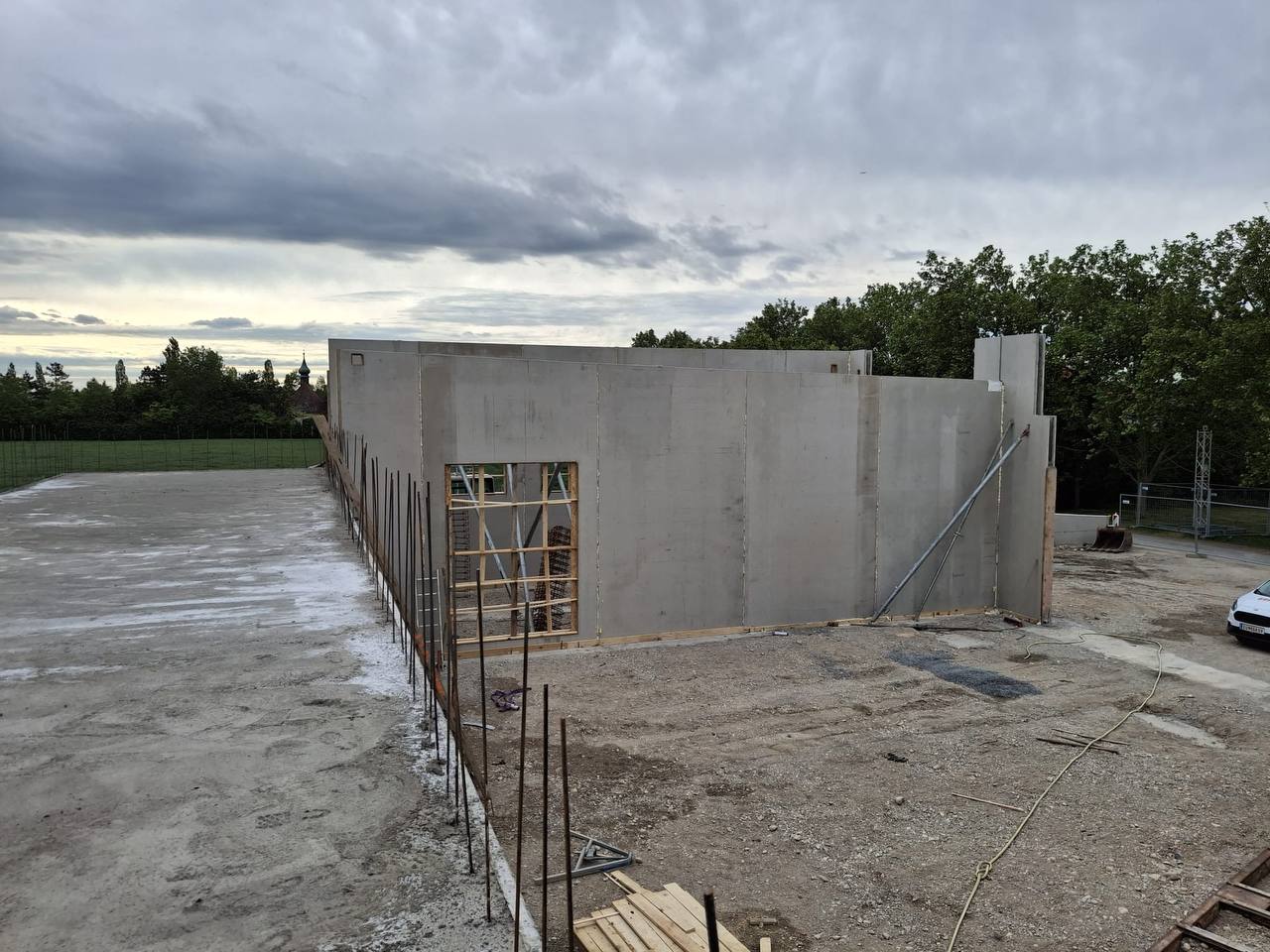

  18. Heute wurden Decken und Wände ausbetonieren und ein neuer Schmutzwasserkanal für das Bestandsobjekt gegraben!

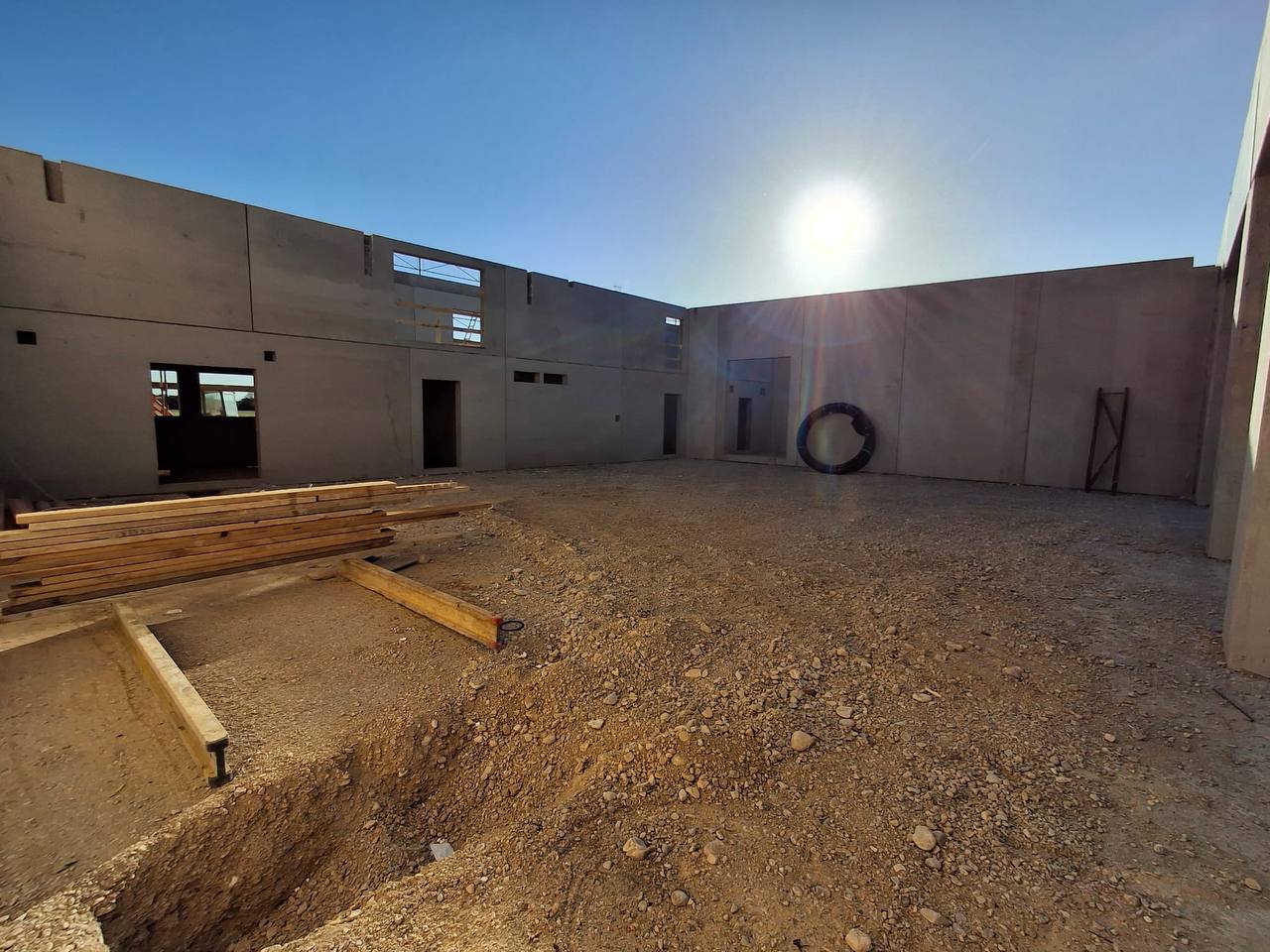

  19. Die Waschbox ist schon erkennbar!

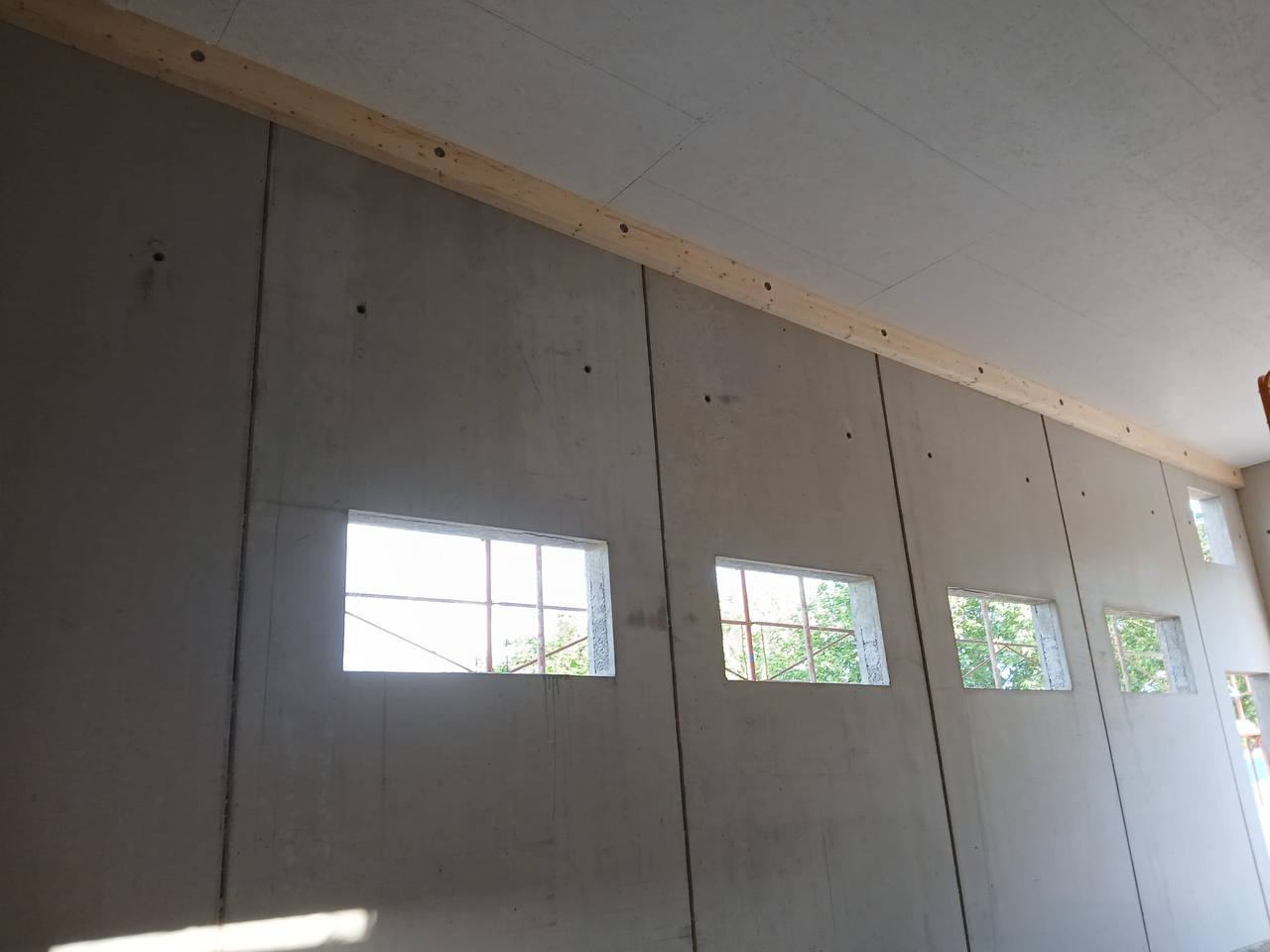

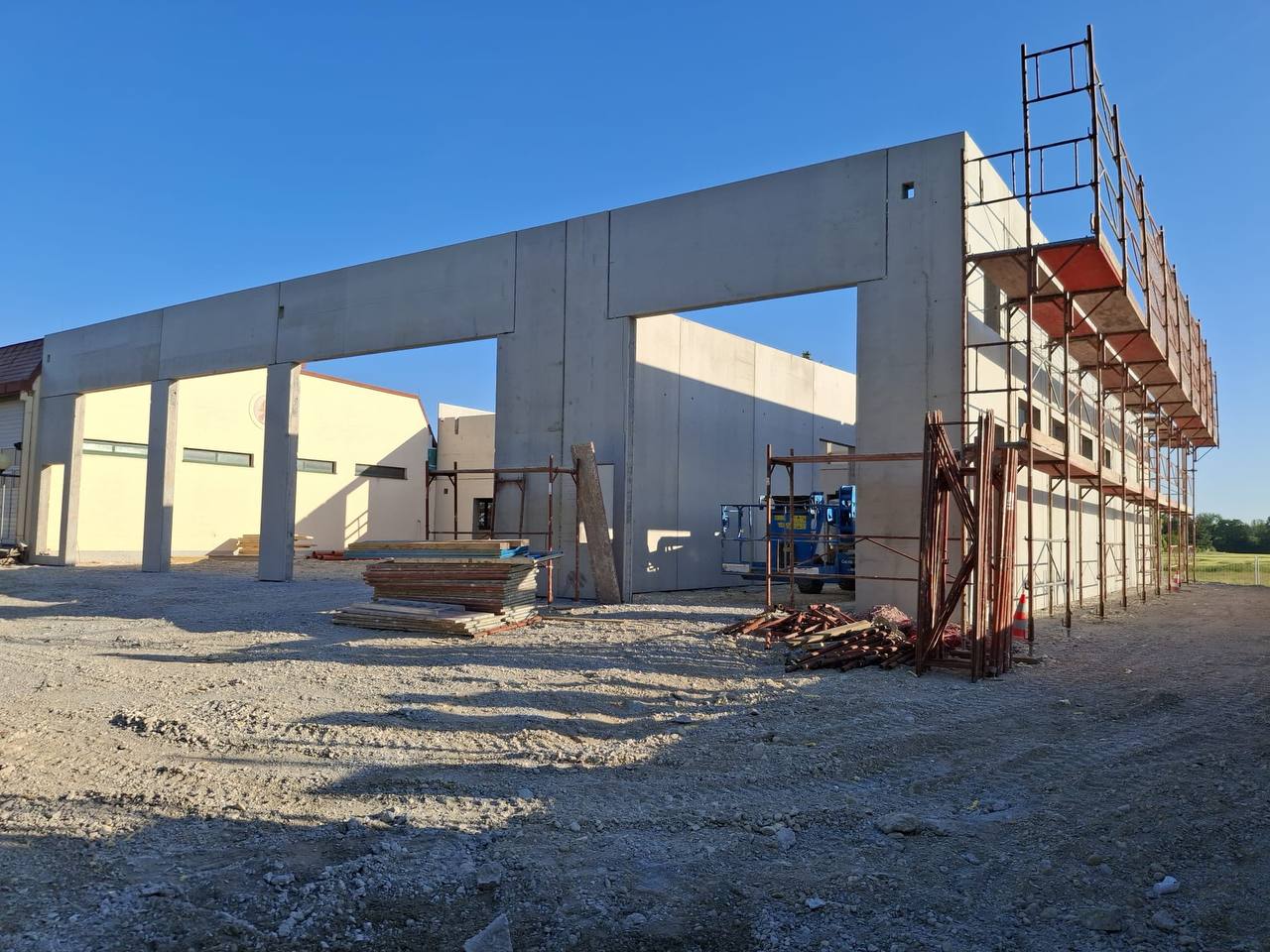

  20. Hallenwände

    Die ersten Innenwände werden mit schwerem Gerät angeliefert und aufgebaut.

  21. Vordach vom Bestandsobjekt

    Vordach vom Bestandsobjekt im Bereich des Zubaus entfernt und prov. abgedichtet, Errichtung der Stützmauer fortgesetzt!

  22. Posting der MG Laxenburg

    Alles nach Plan auf der Baustelle beim Feuerwehrhaus der Freiwillige Feuerwehr Laxenburg.

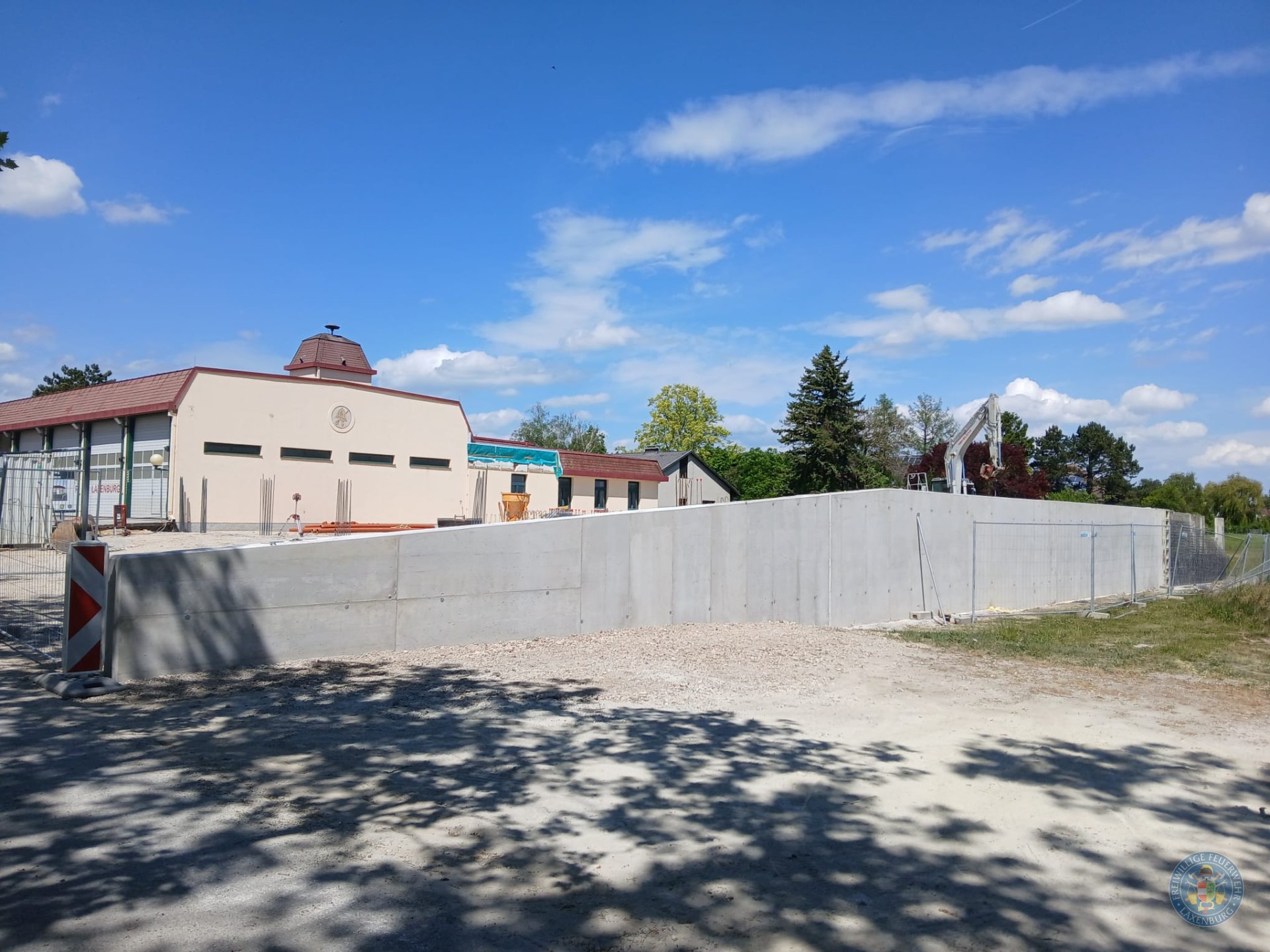

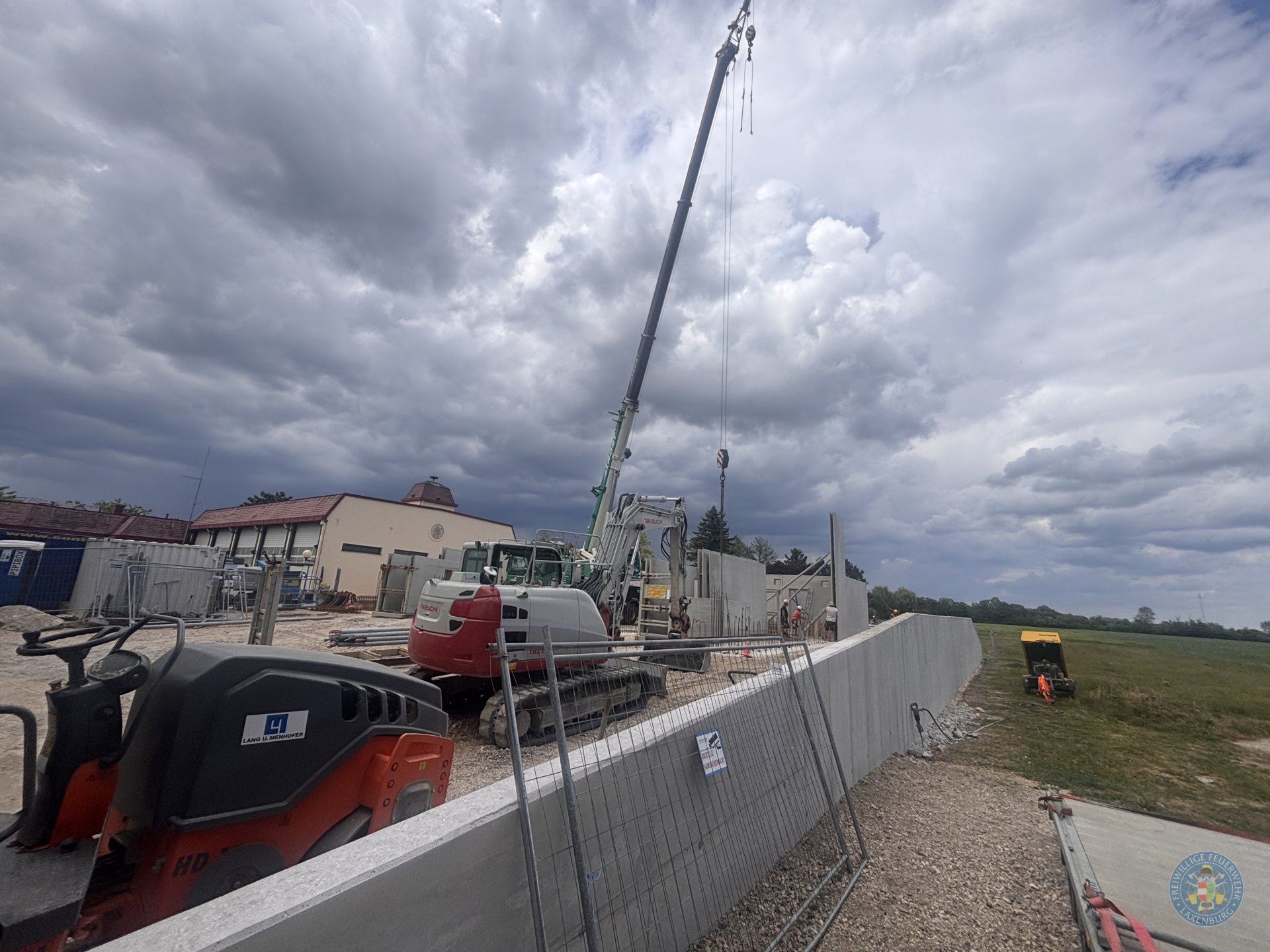

  23. Stützwand

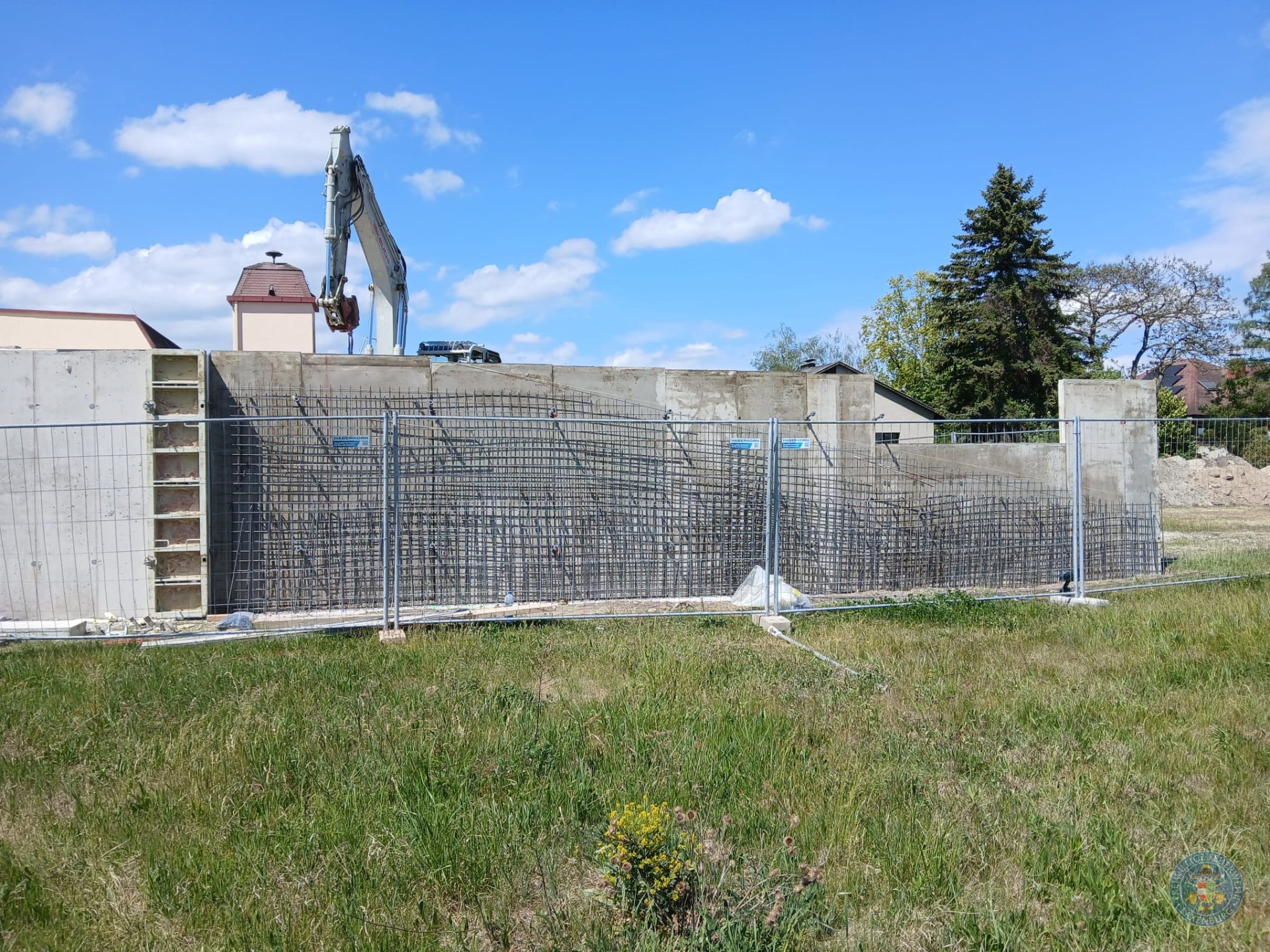

    Stützwand in Arbeit, Betonriegel für die Tore betoniert, Toreinfahrten bereits erkennbar!

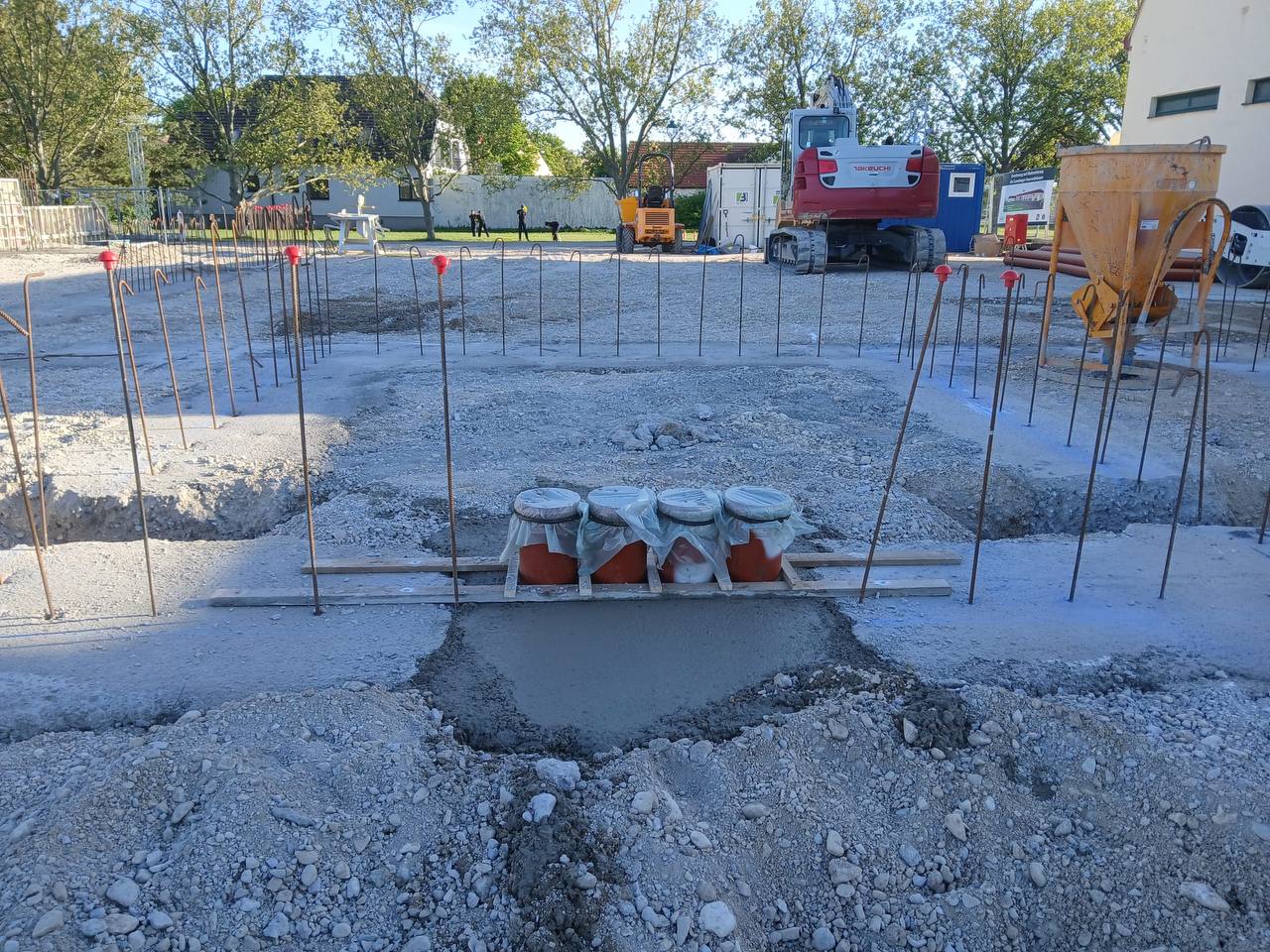

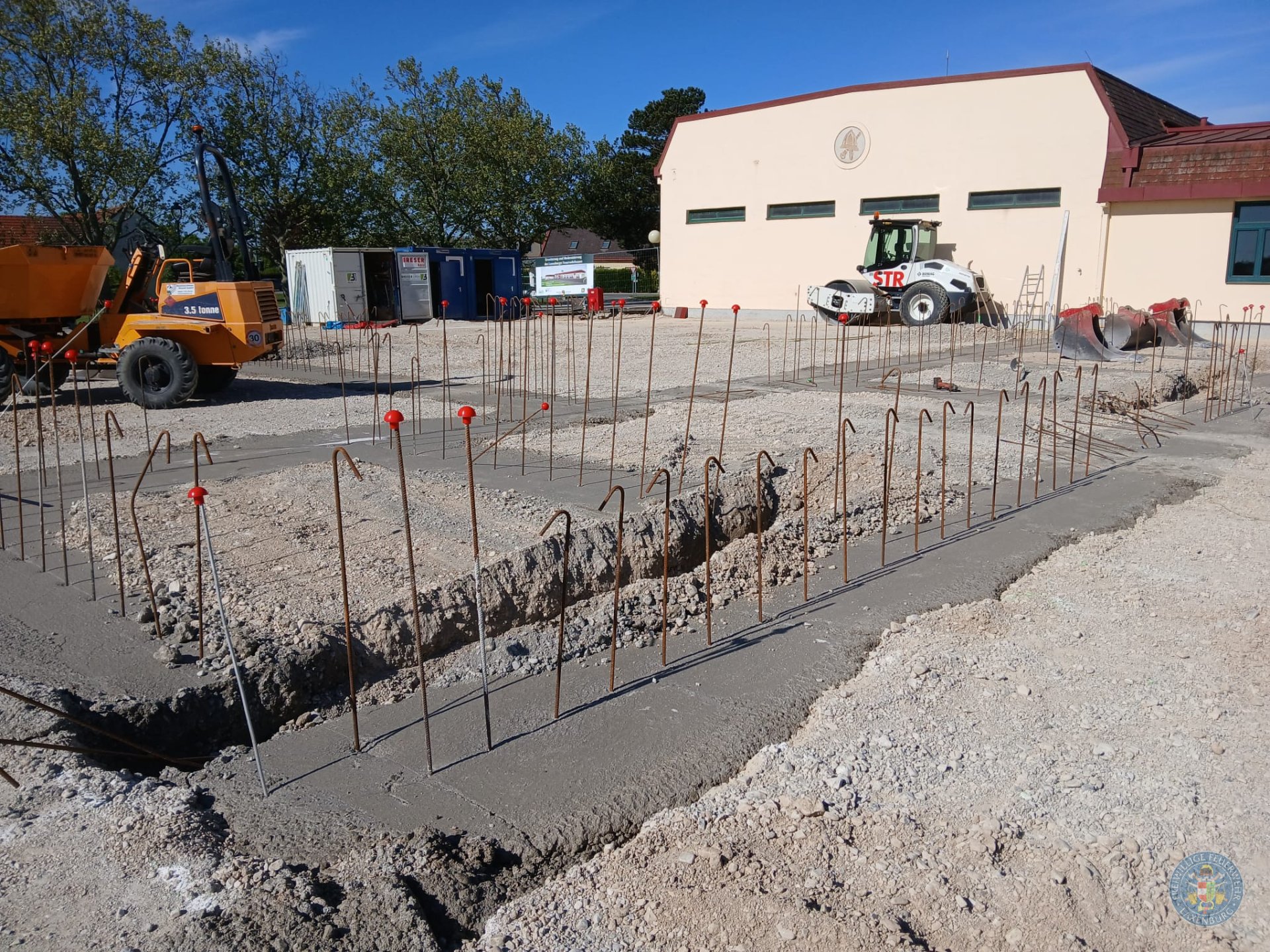

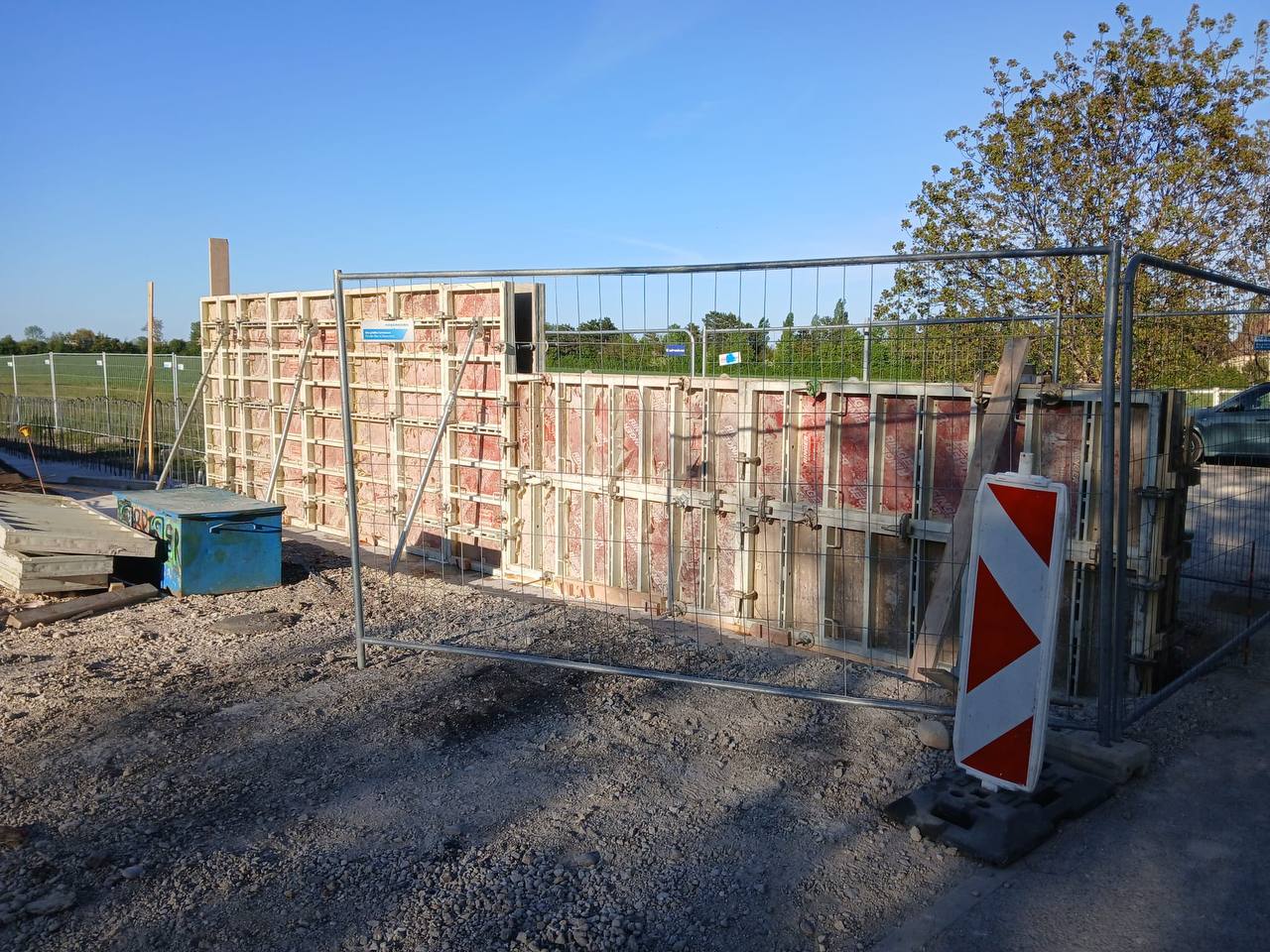

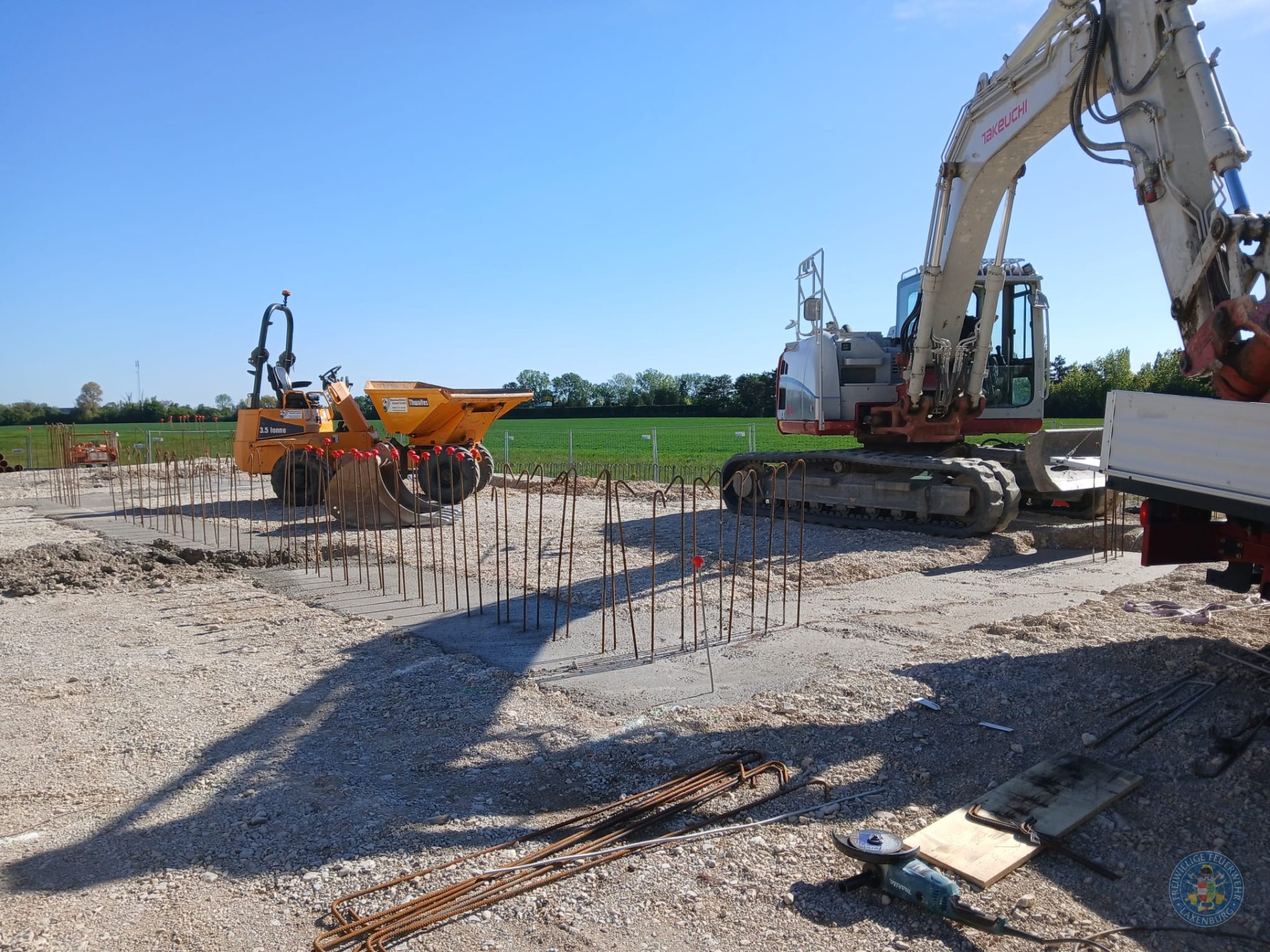

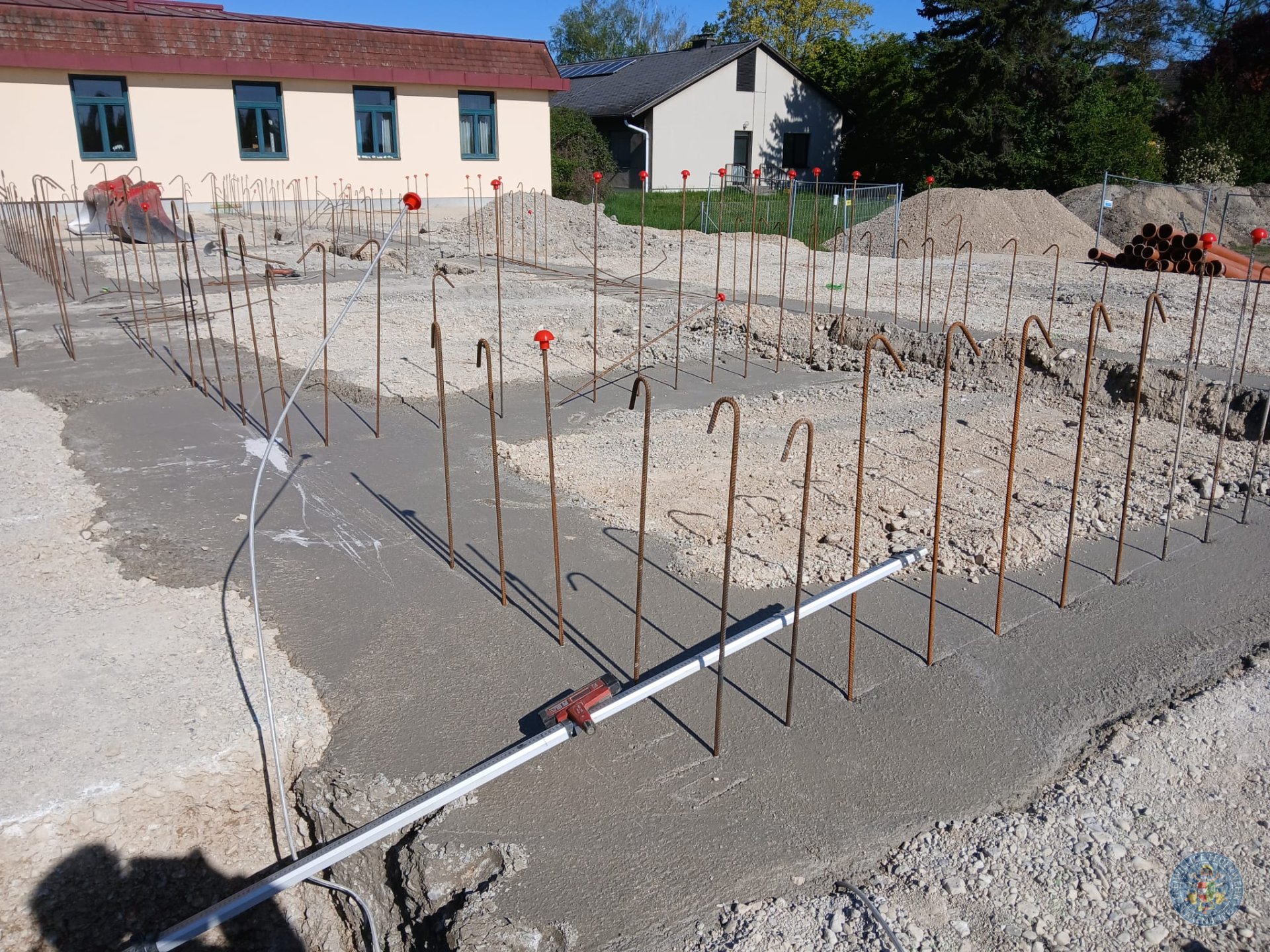

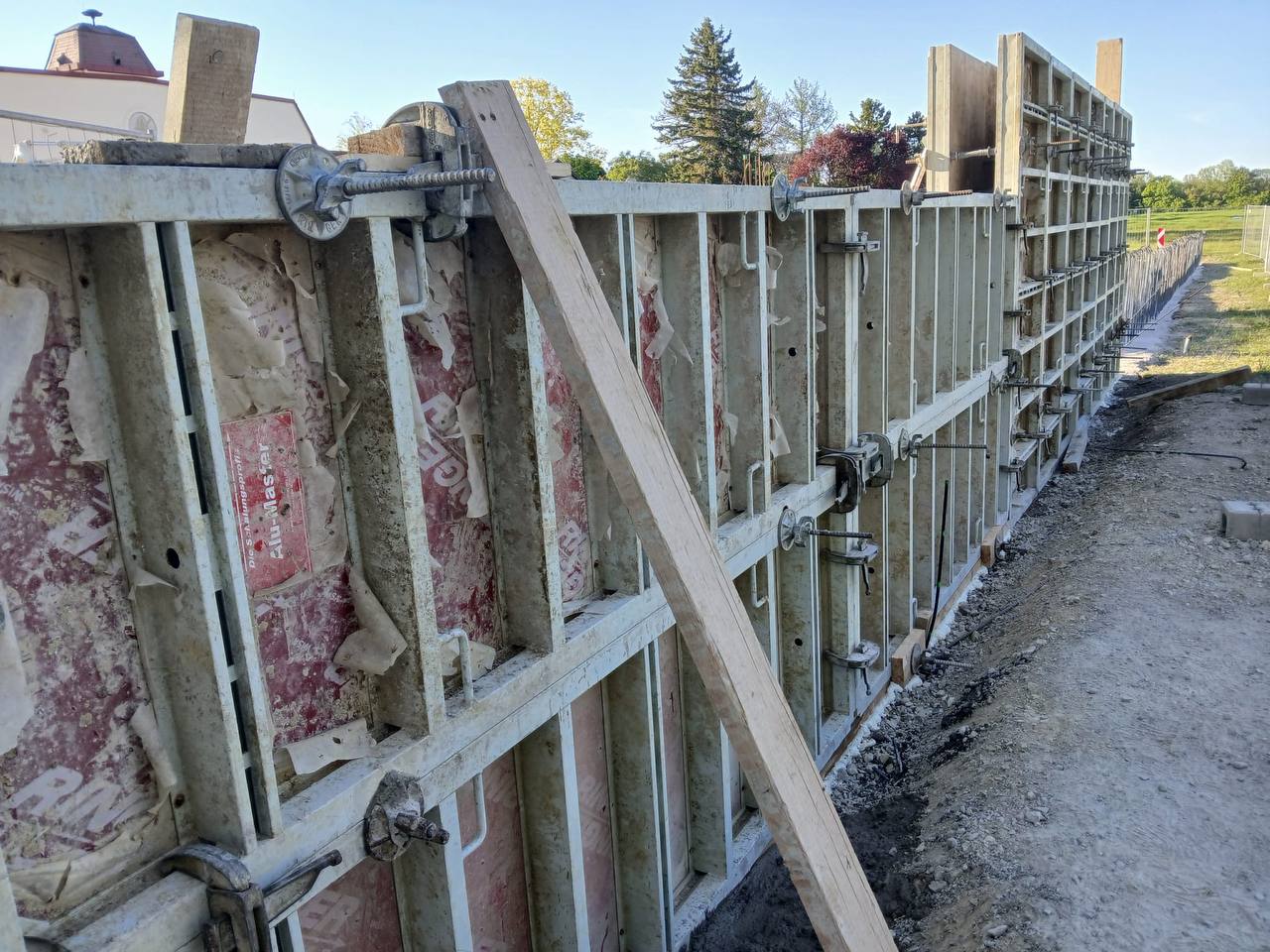

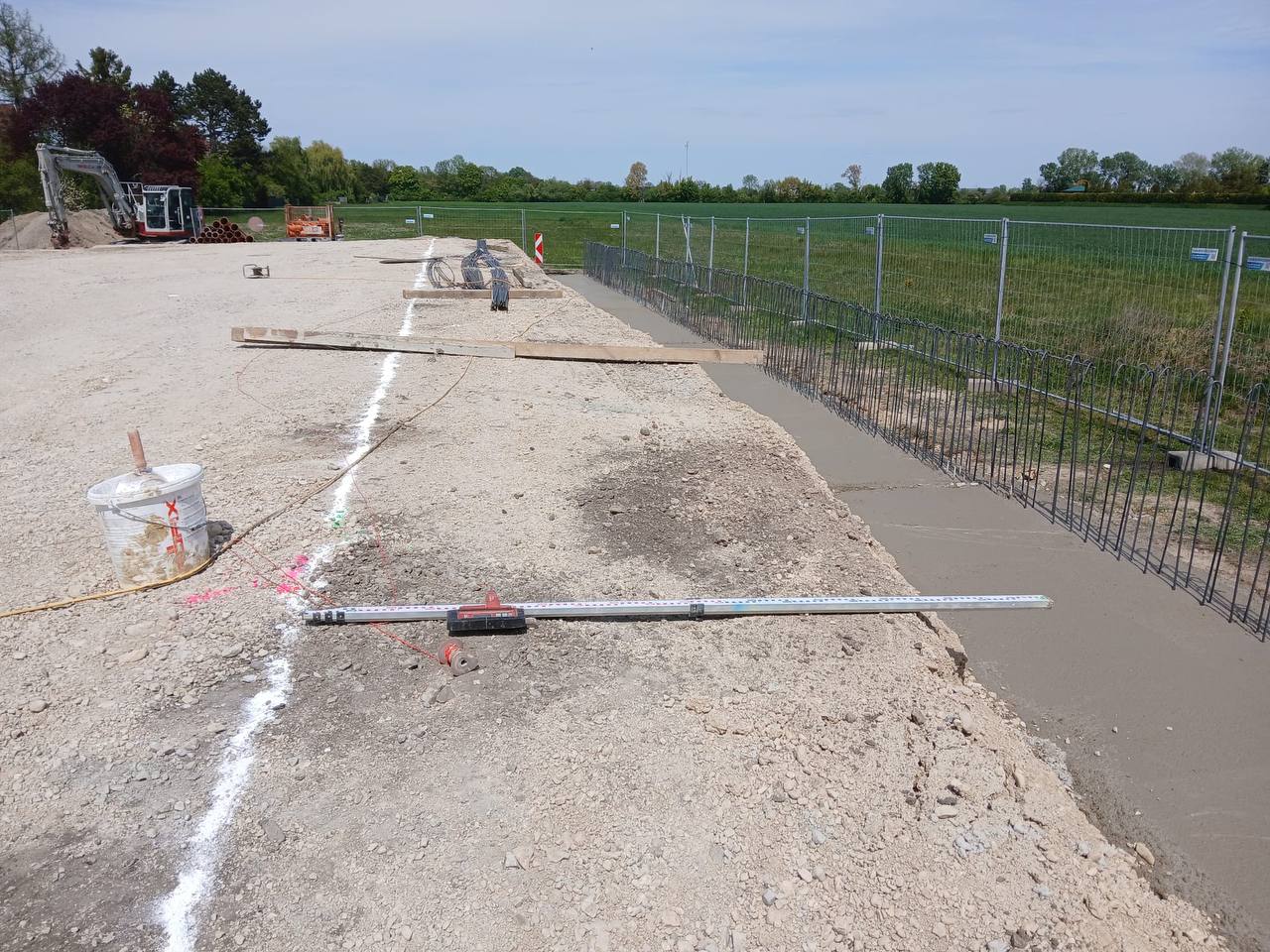

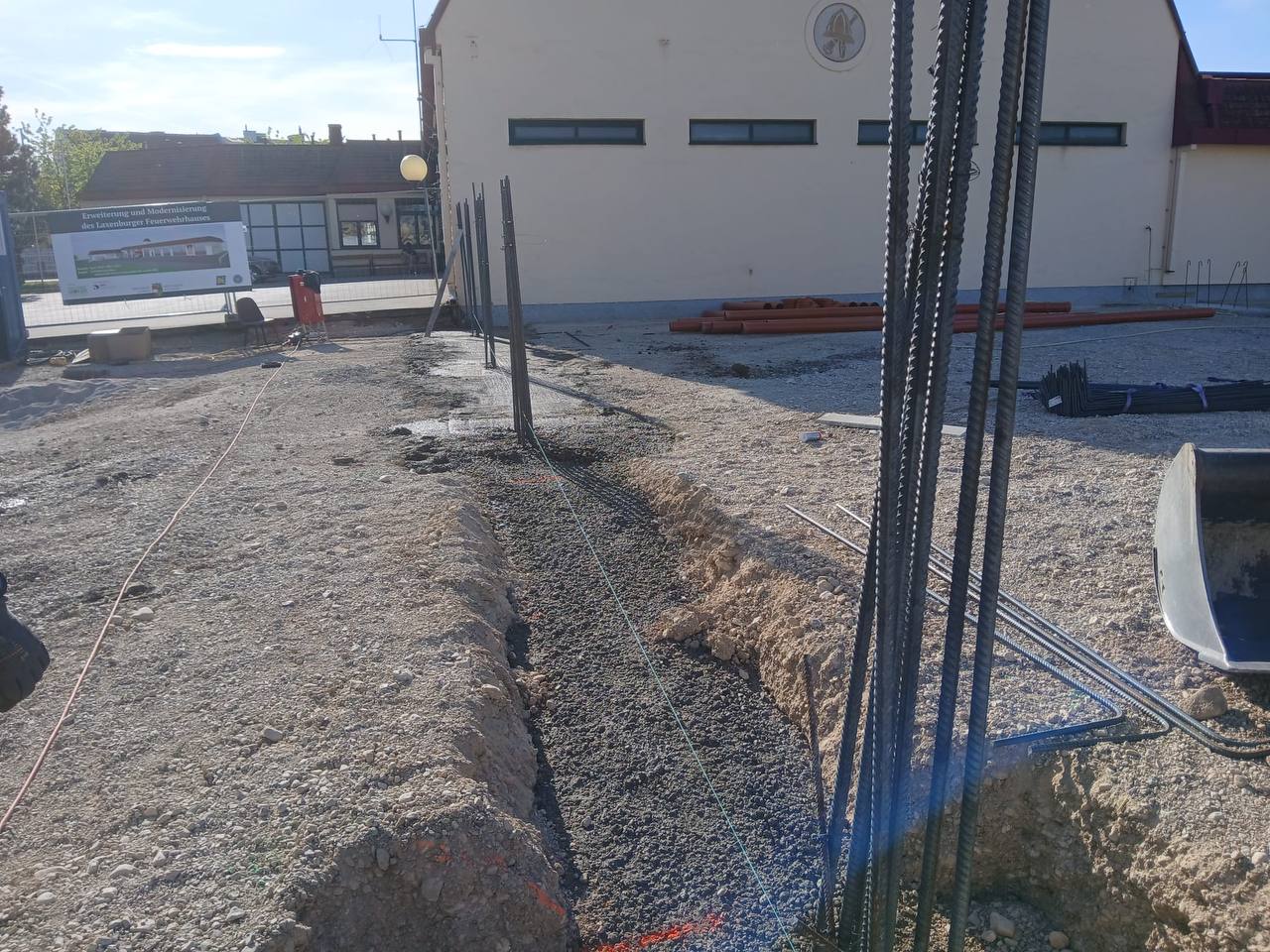

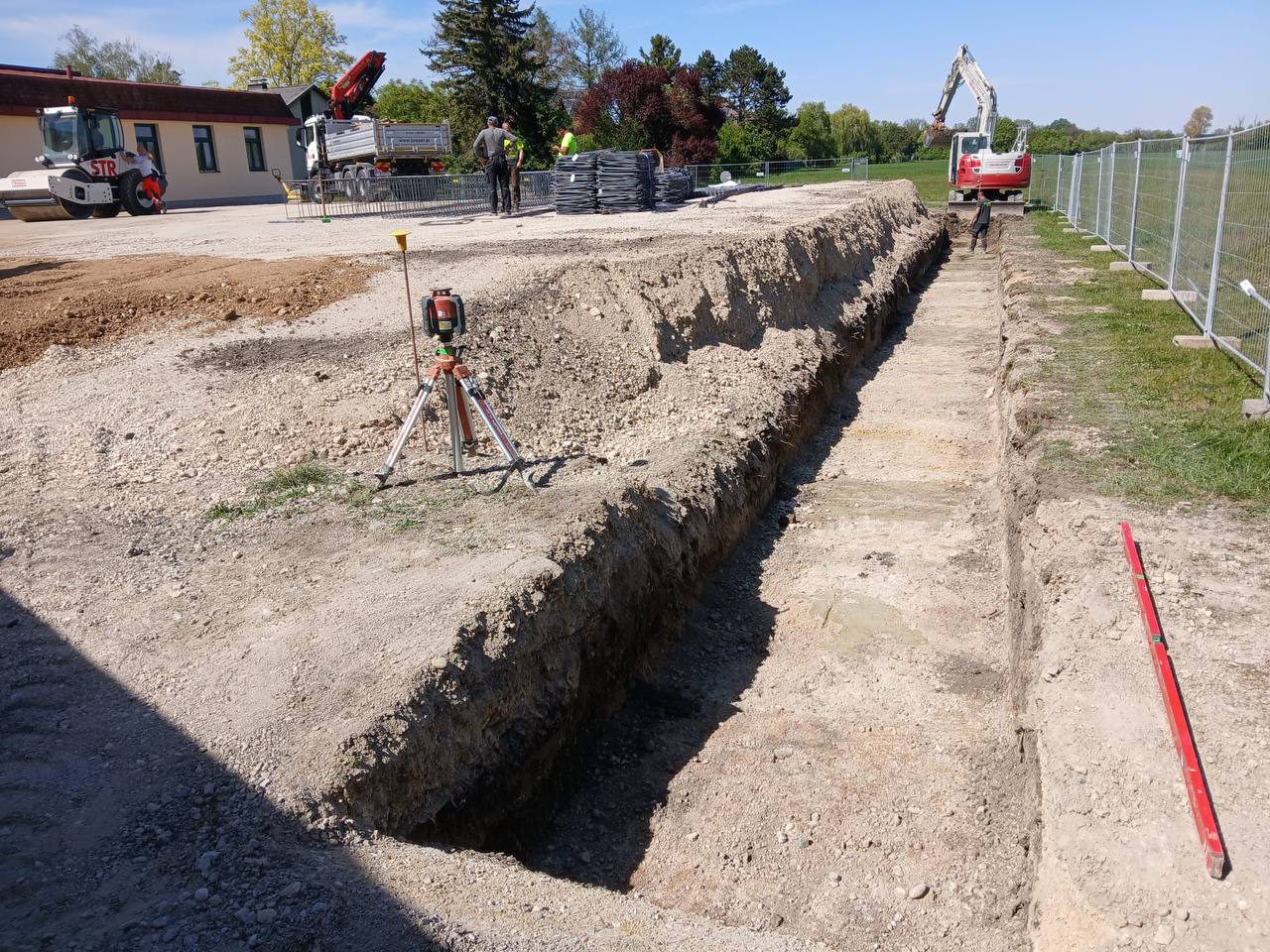

  24. Streifenfundament

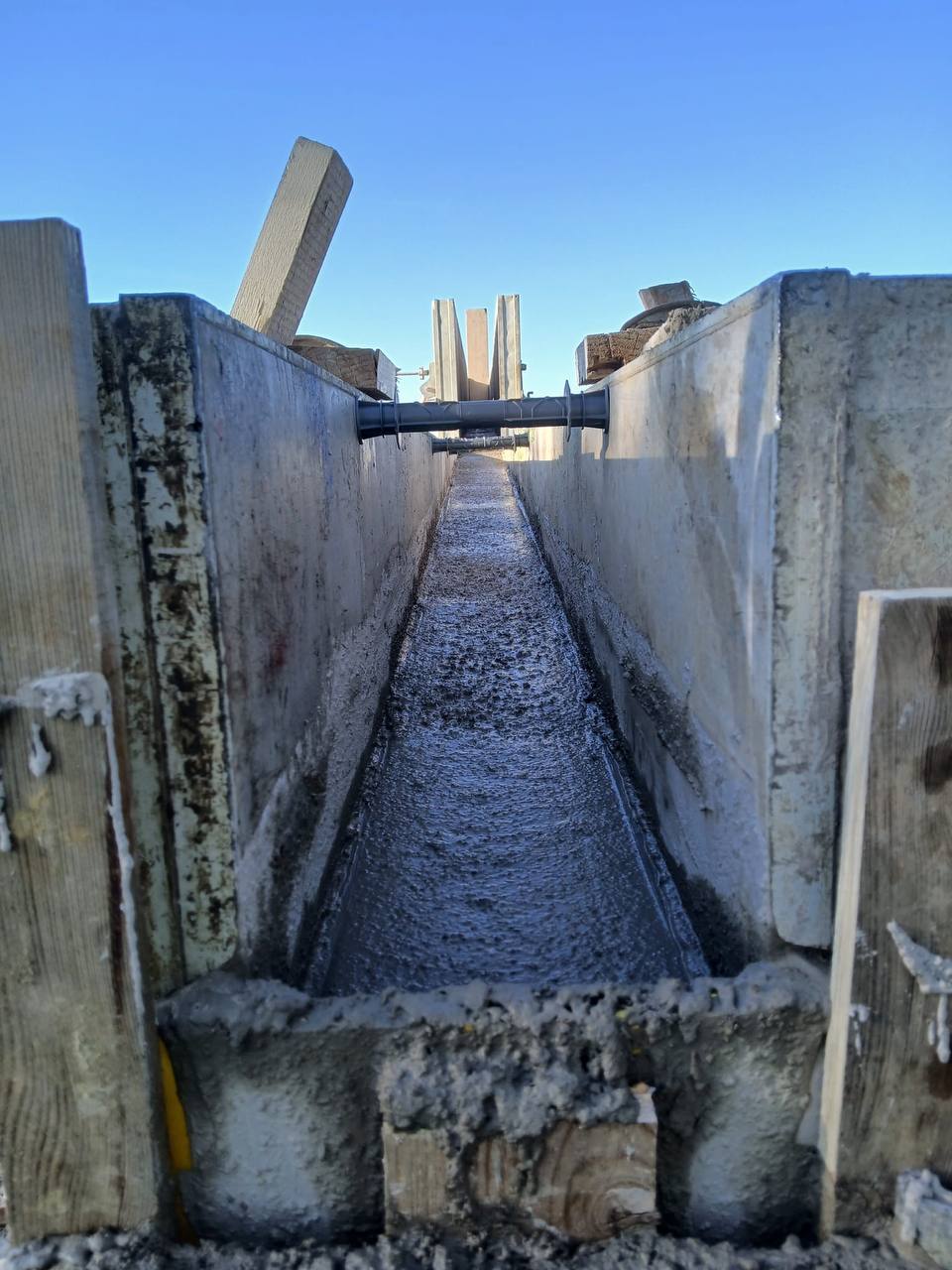

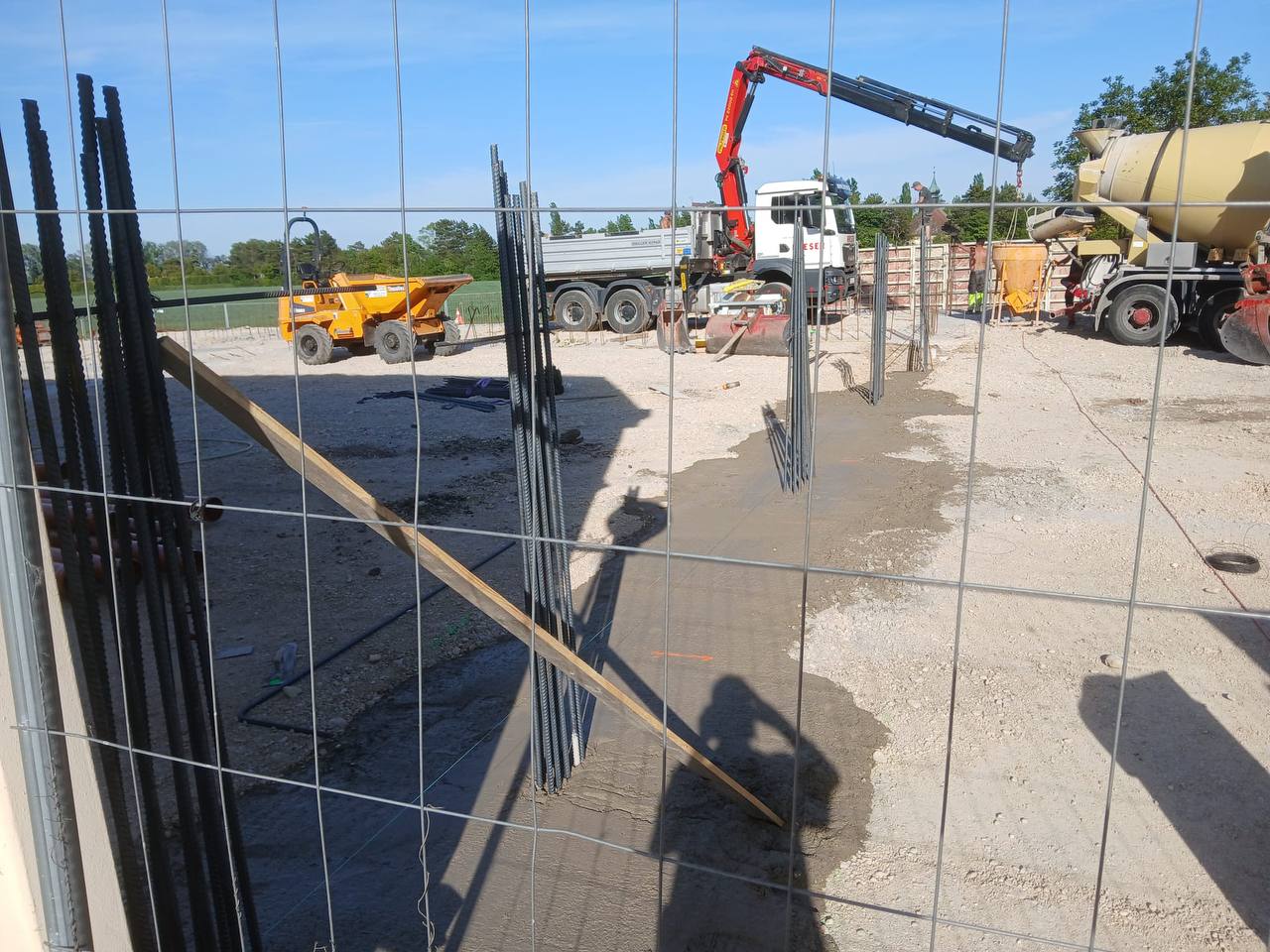

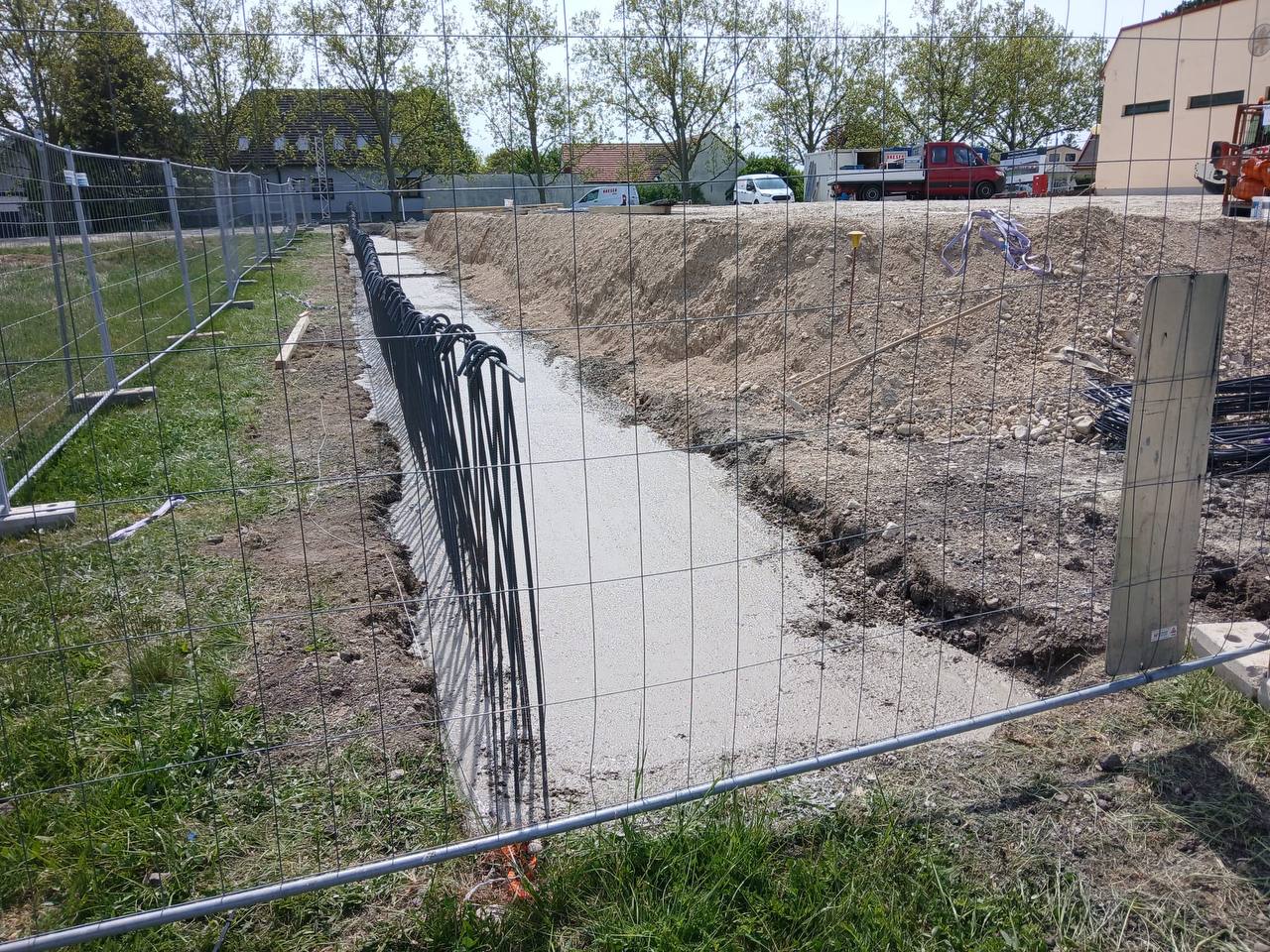

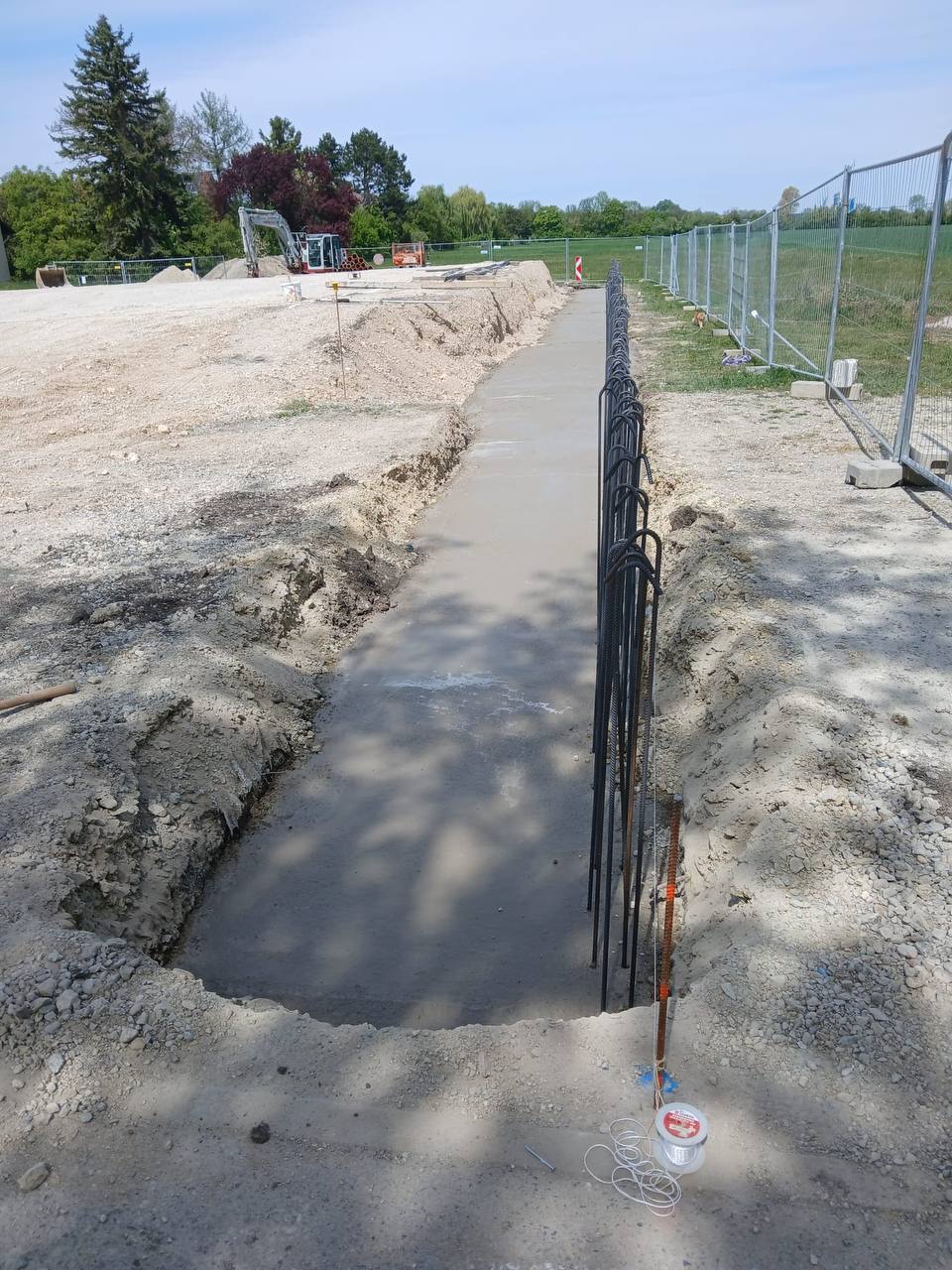

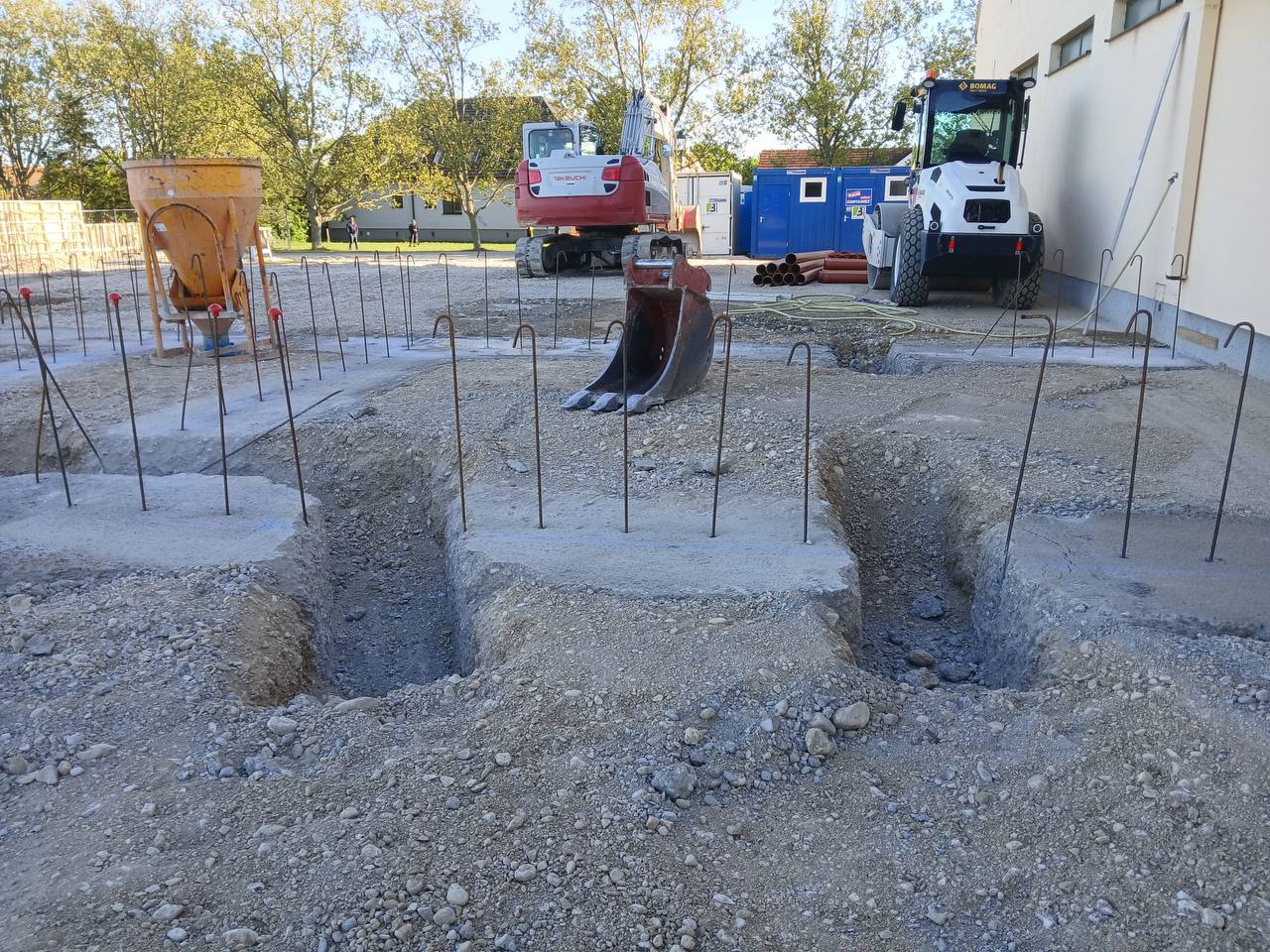

    Streifenfundament

    Streifenfundament von der Waschbox und ein Teil der Stützmauer betoniert, Leerverrohrungen für die Luftwärmepumpen einbetoniert, Schlitze für SW-Kanal ausgeführt!
    Streifenfundamente von der Werkstatt bis zum Trockenraum, sowie die Waschbox betoniert!

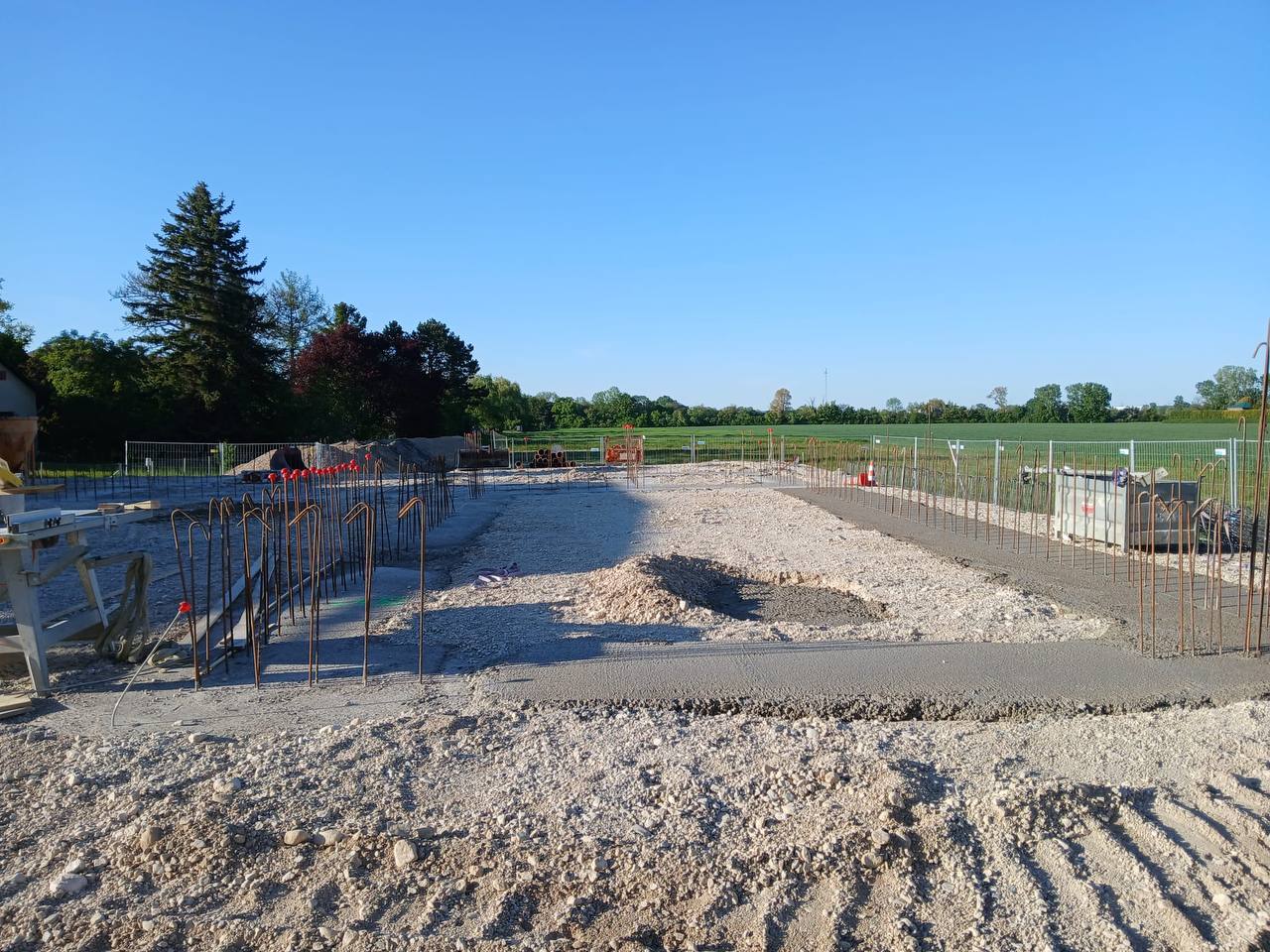

  25. Fundamentriegel

    Fundamentriegel für Stützmauer betoniert, weißer Kalkstrich ist die Außenkante der Waschbox!

    Auch die AS Werkstatt ist bereits erkennbar! 😀

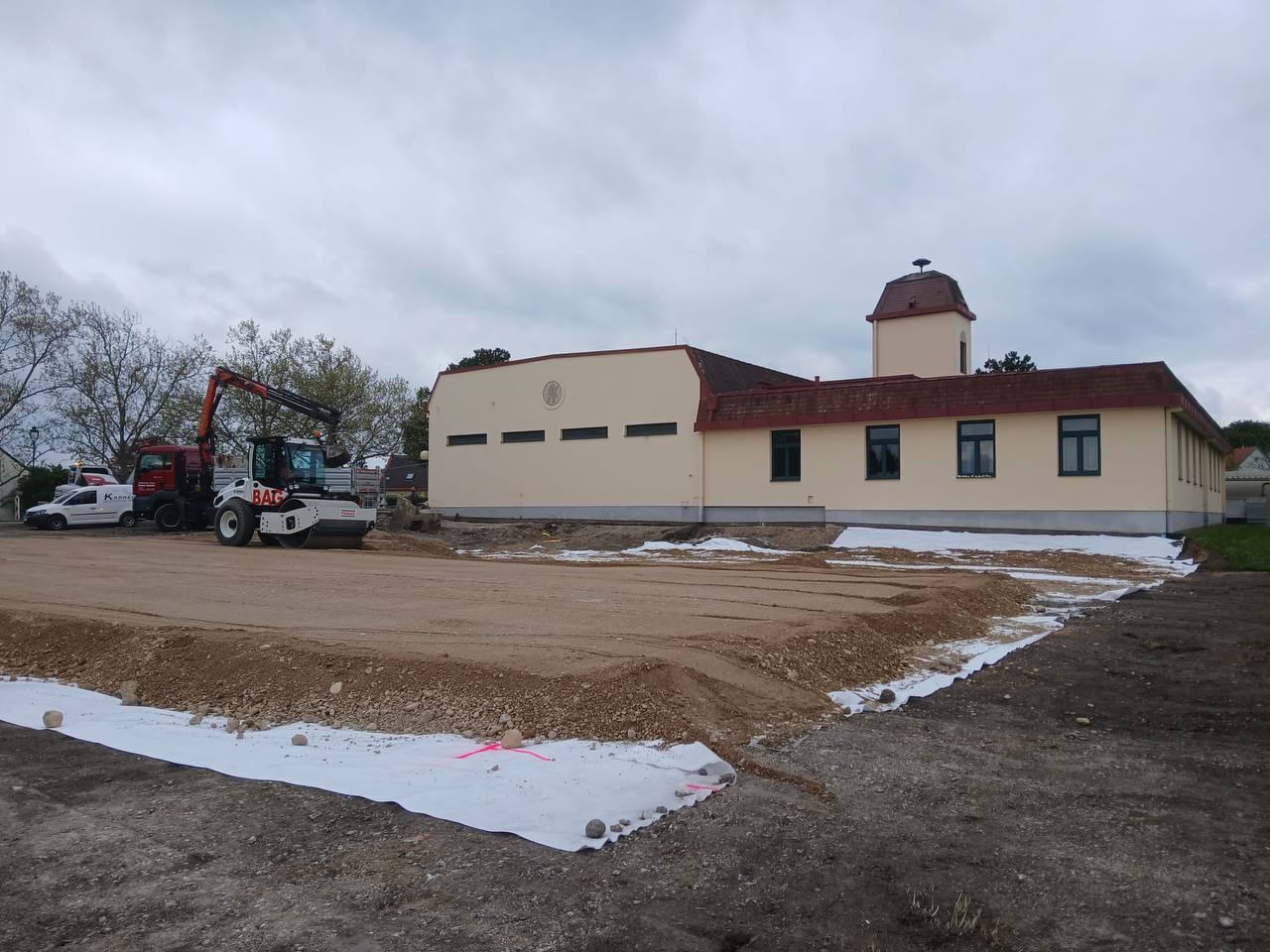

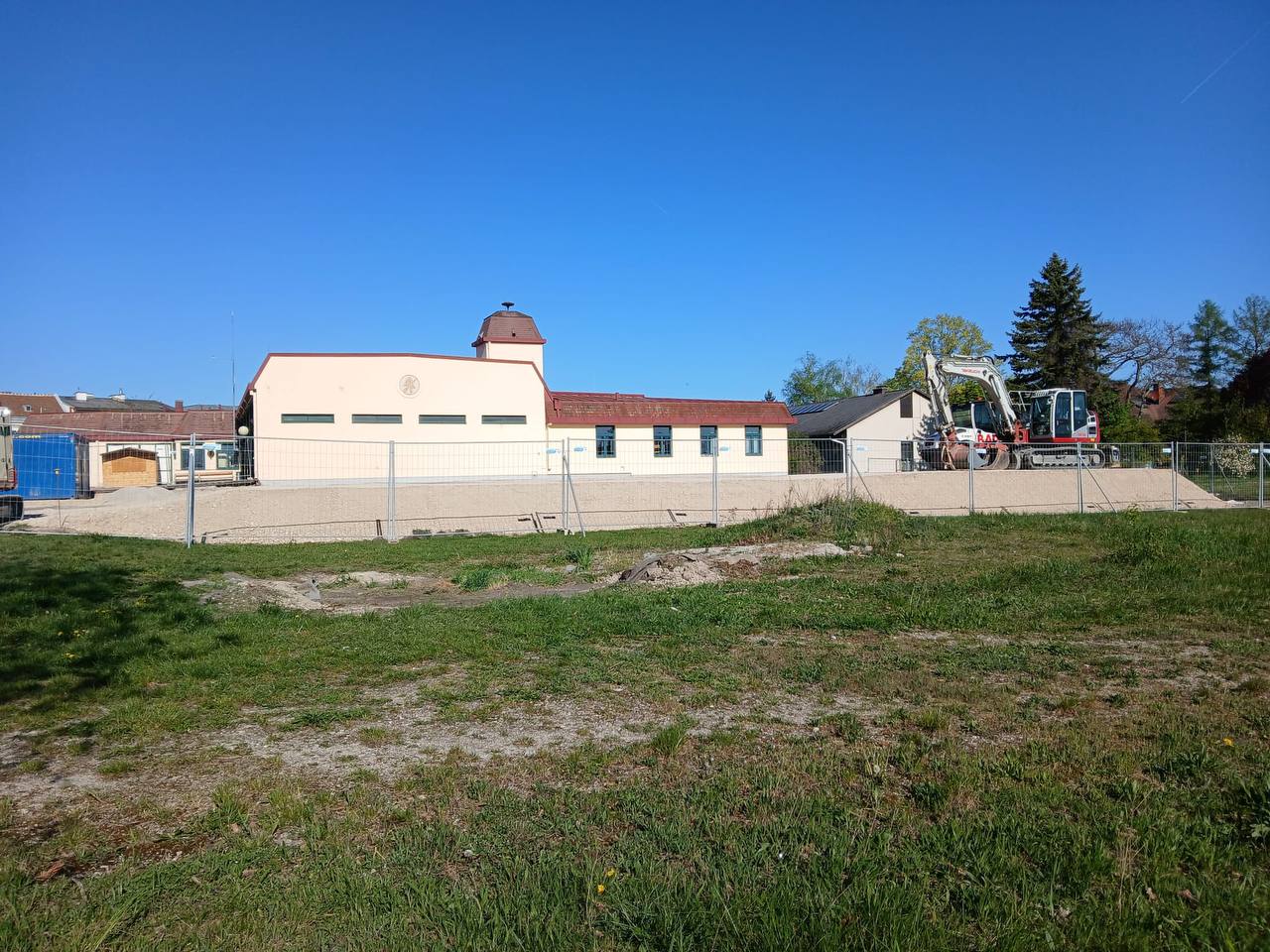

  26. Anschüttarbeiten

    Die Anschüttarbeiten werden heute abgeschlossen, der Schlitz für die Stützwand ist ausgehoben, die Eisenbieger für die Streifenfundamente haben mit ihrer Arbeit begonnen!

  27. Spatenstich 🪏

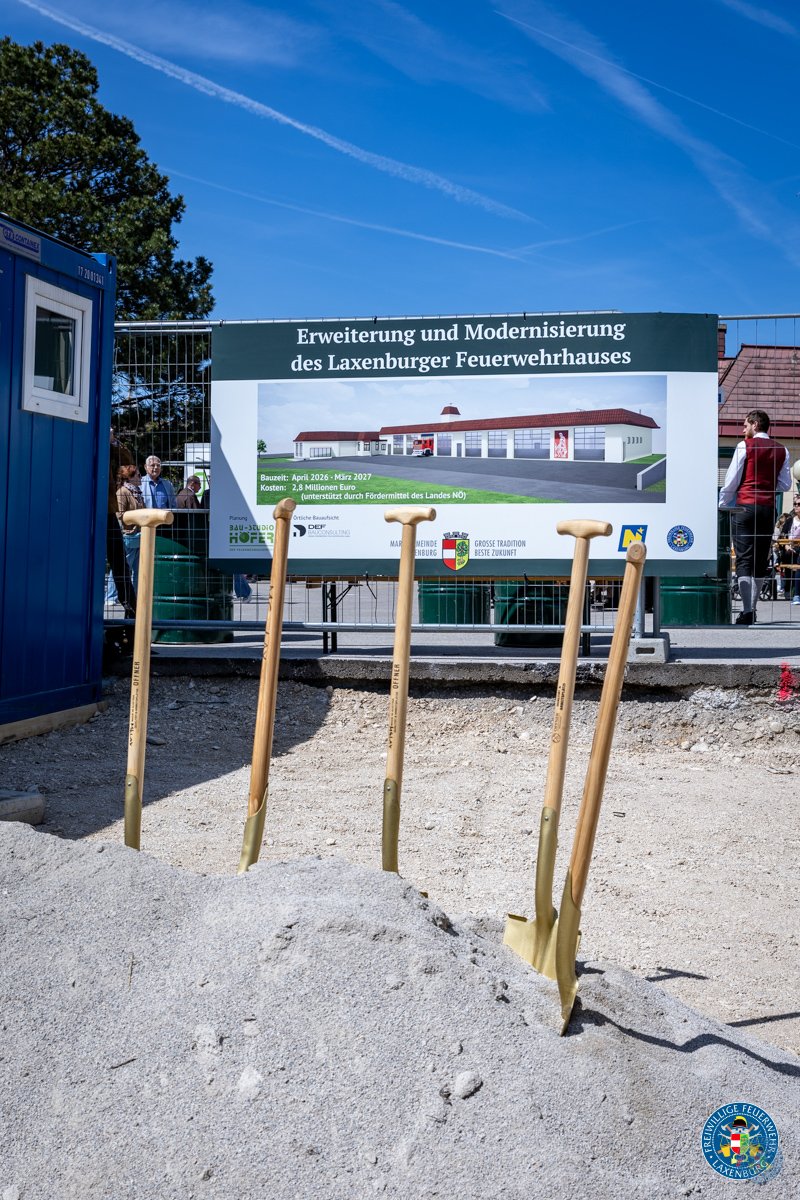

    Festakt & Spatenstich

    Im Rahmen der Florianifeier am 26.04.2026 konnte der offizielle Spatenstich für den Umbau des Feuerwehrhauses gesetzt werden. Gemeinsam mit Bürgermeister David Berl, Landesrätin Marlene Zeidler-Beck, Vertretern des Gemeinderates sowie den ausführenden Gewerken wurde der Startschuss für das zukunftsweisende Bauprojekt feierlich gesetzt.

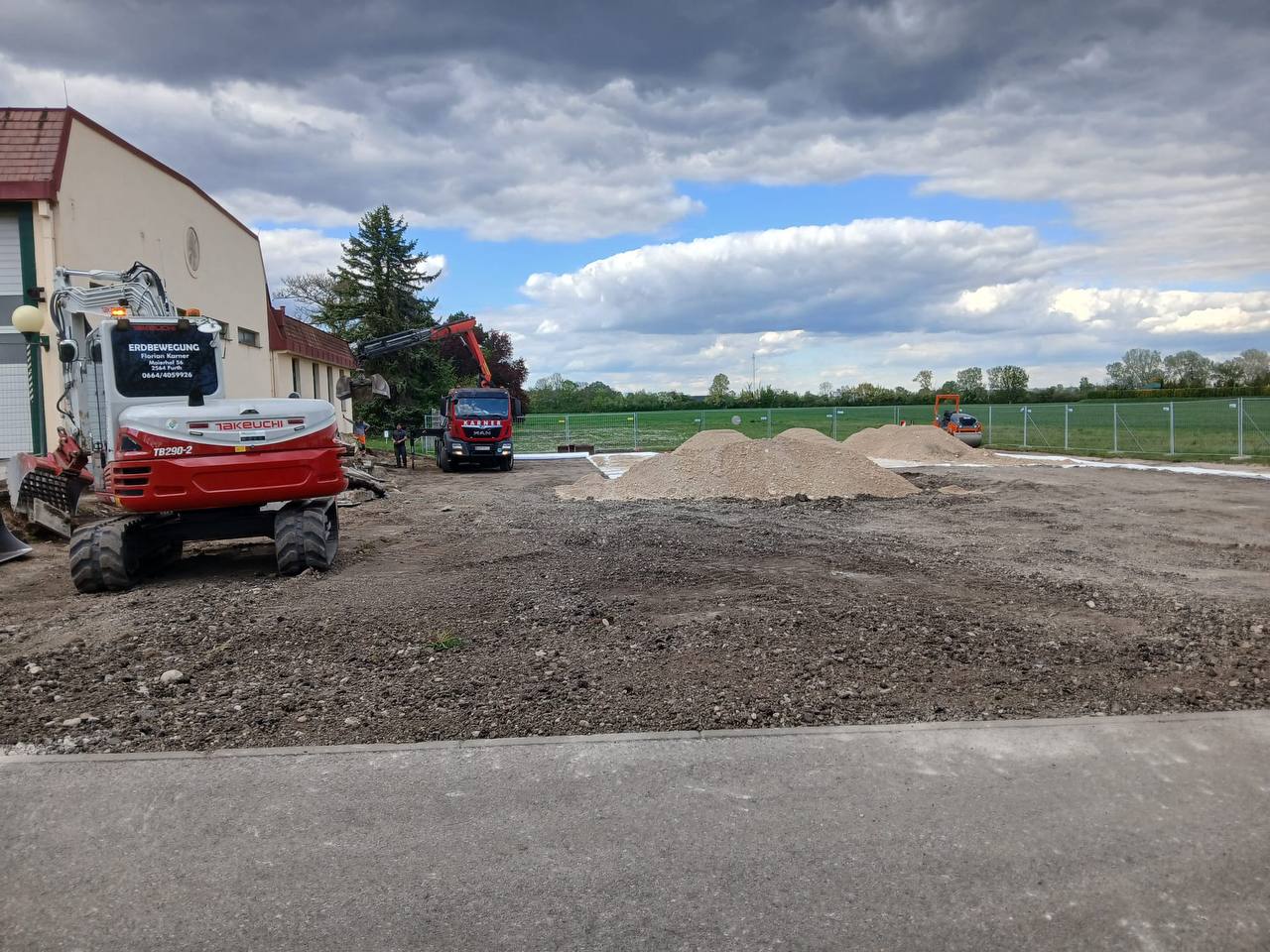

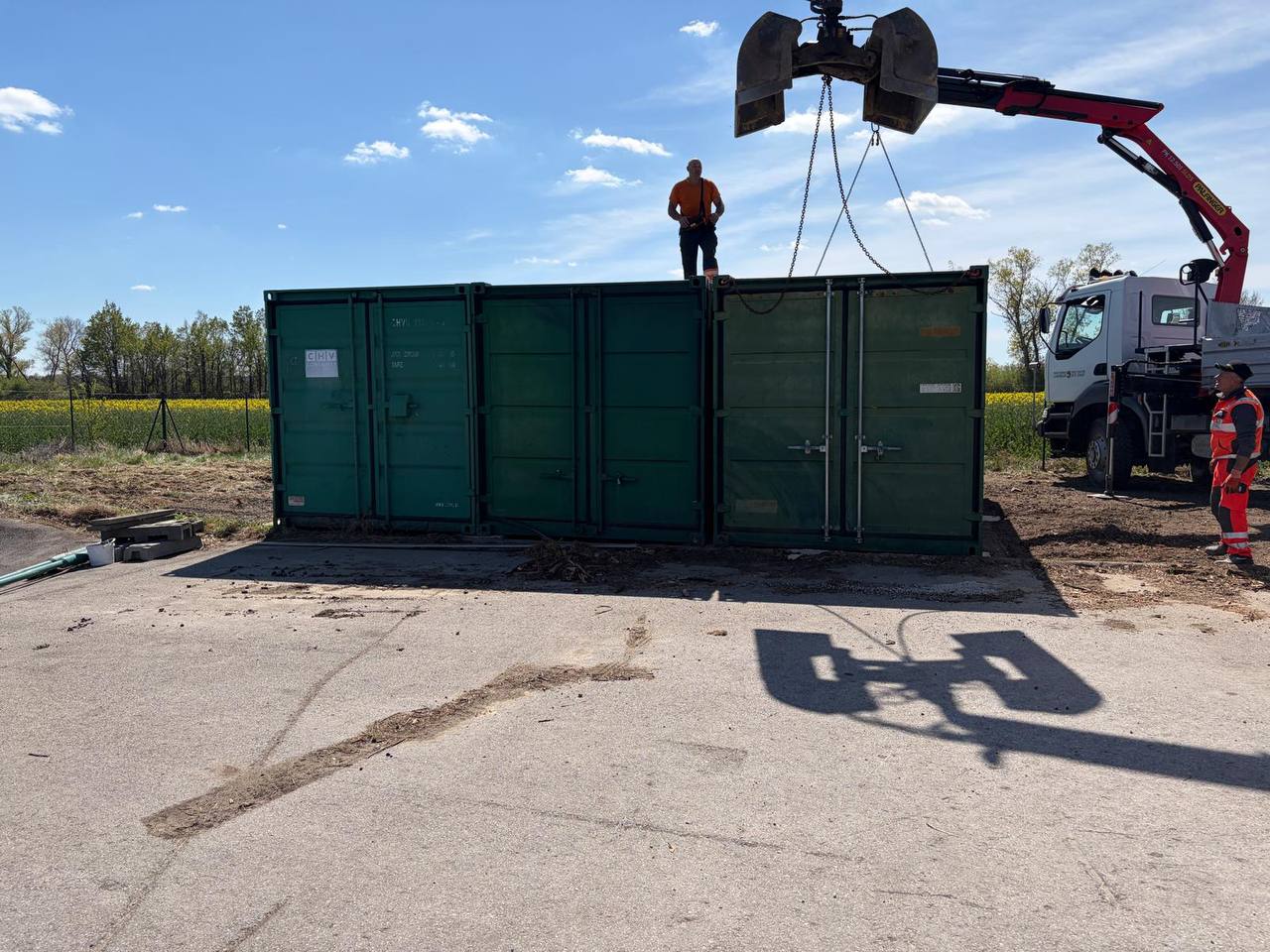

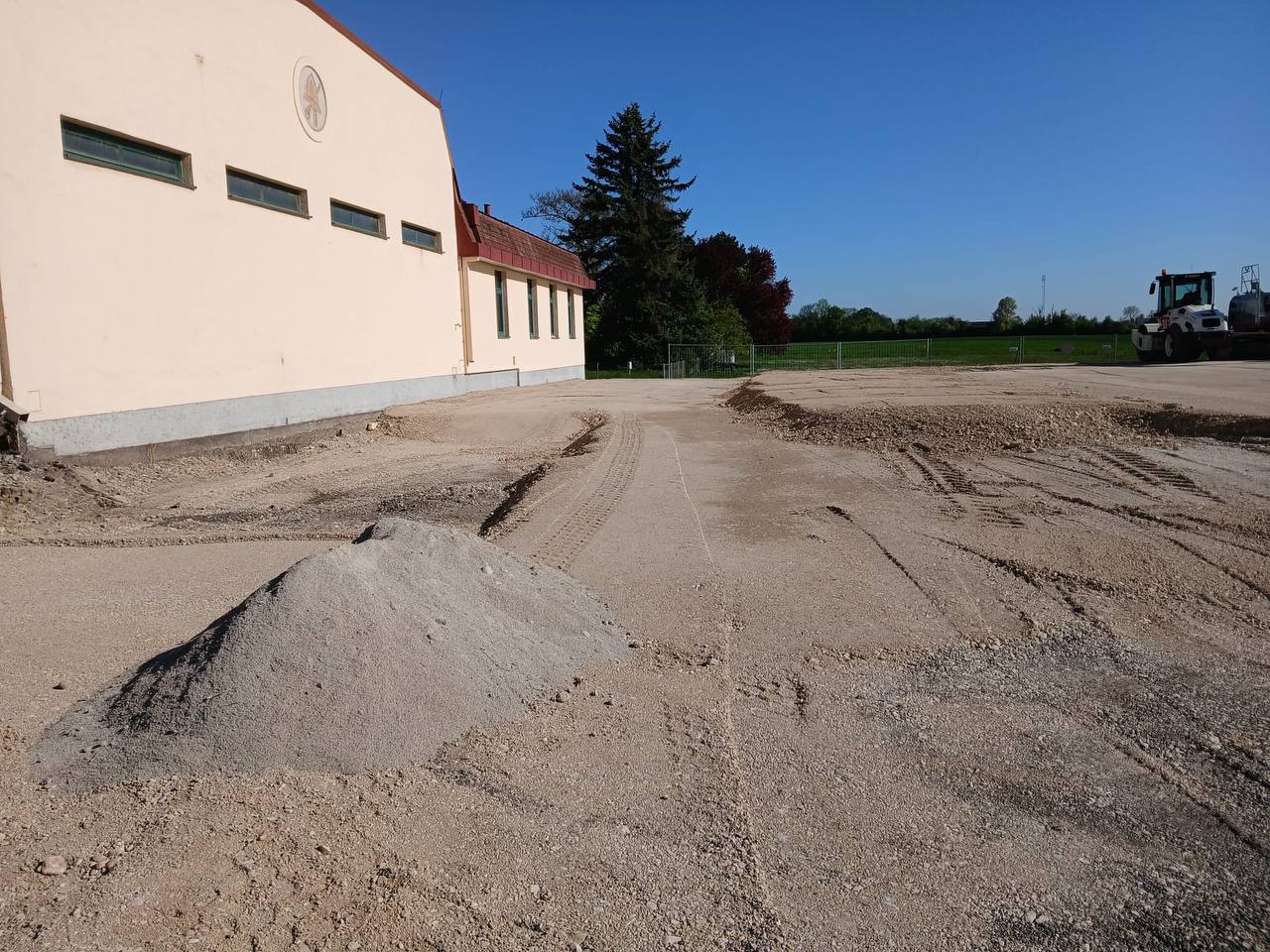

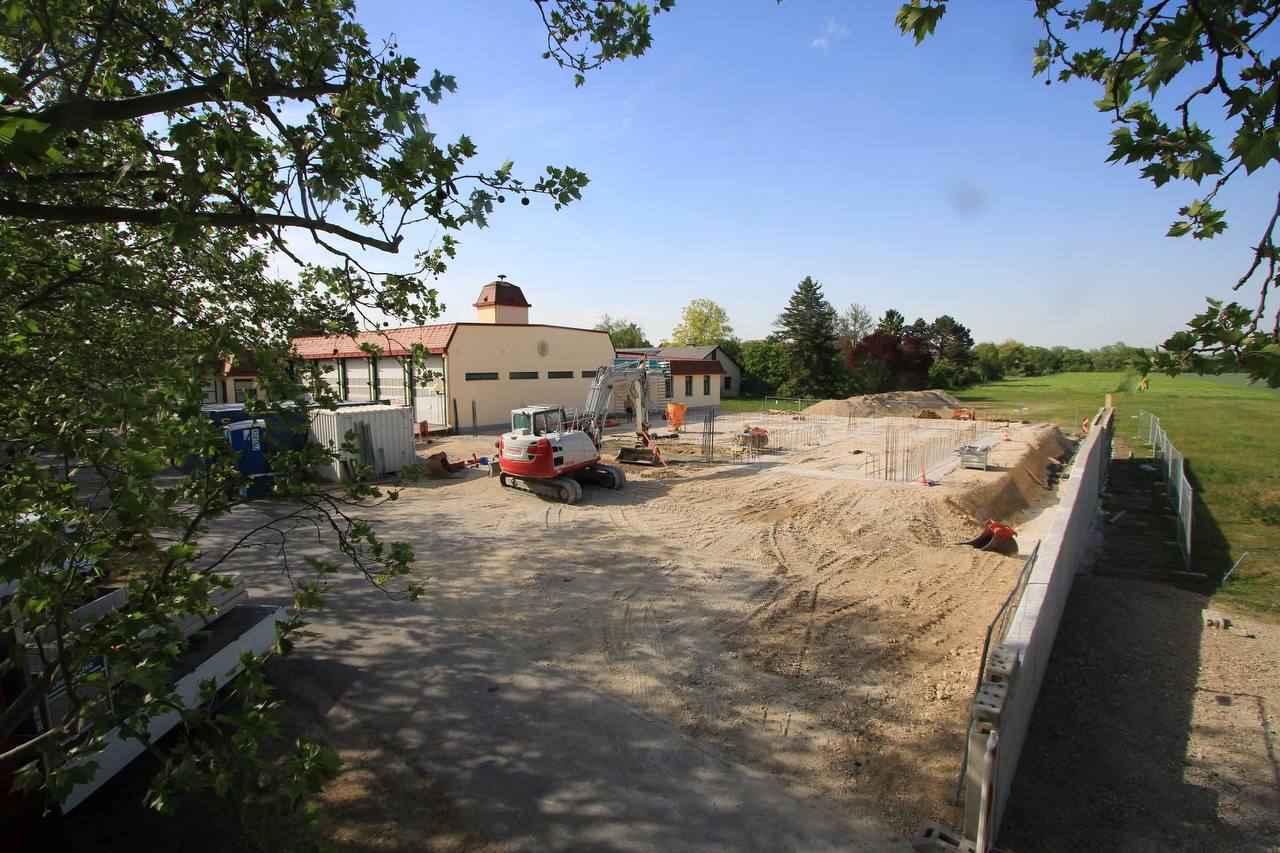

  28. Über 2.000 t Anschüttmaterial bisher eingebaut. Heute ist Ruhetag, am Montag geht's weiter!

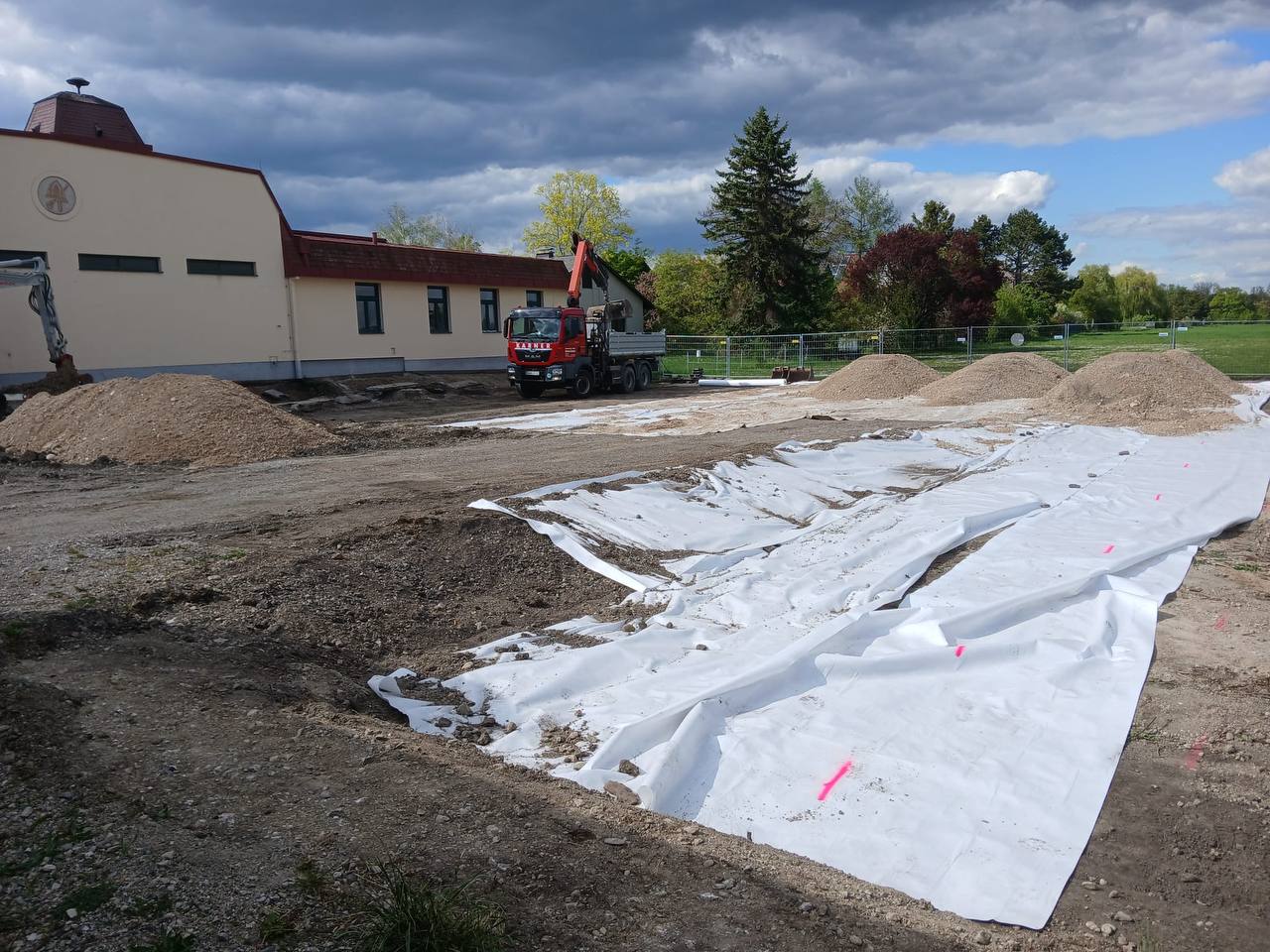

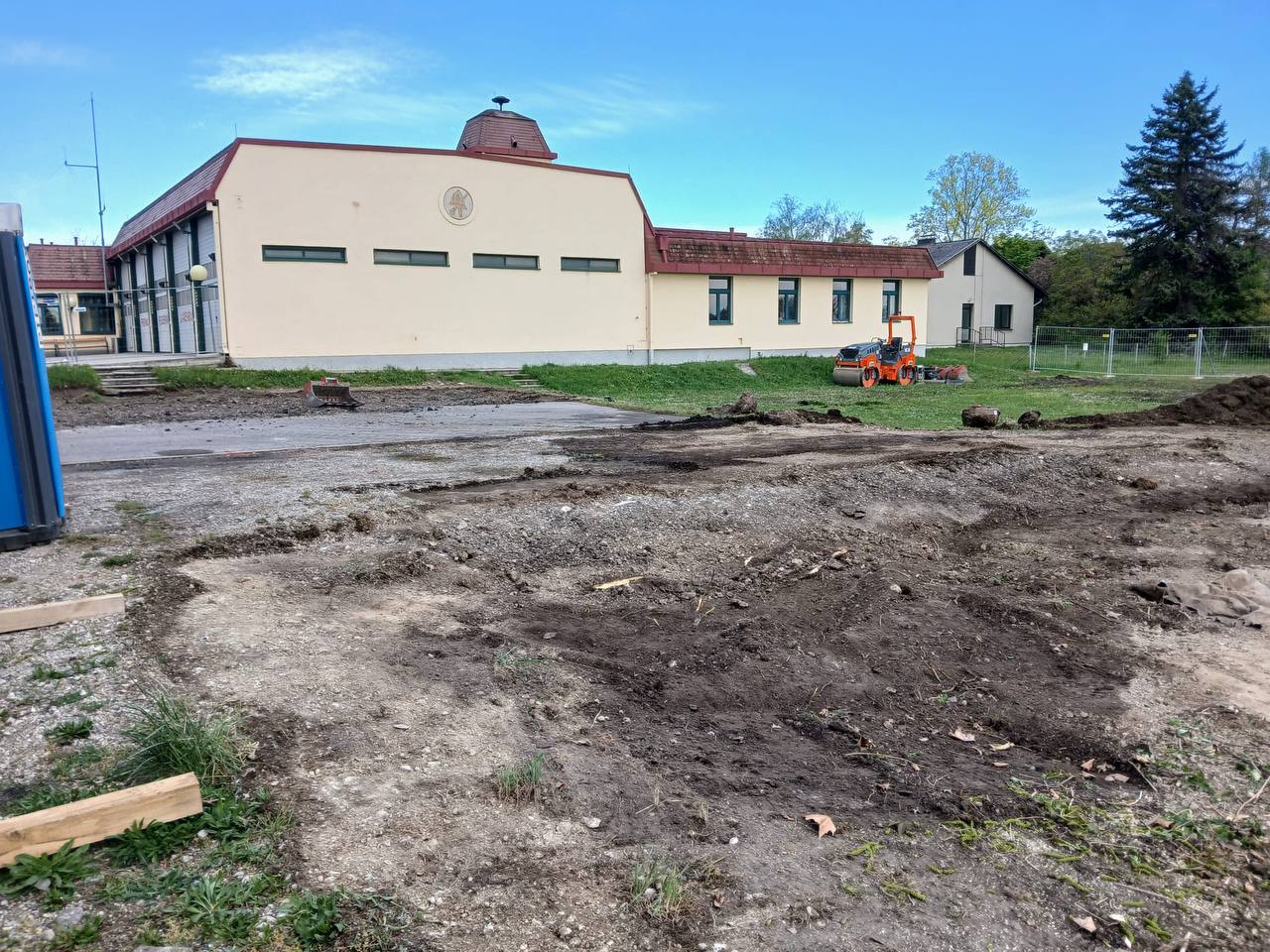

  29. Bauplatzanschüttung Teil 2!

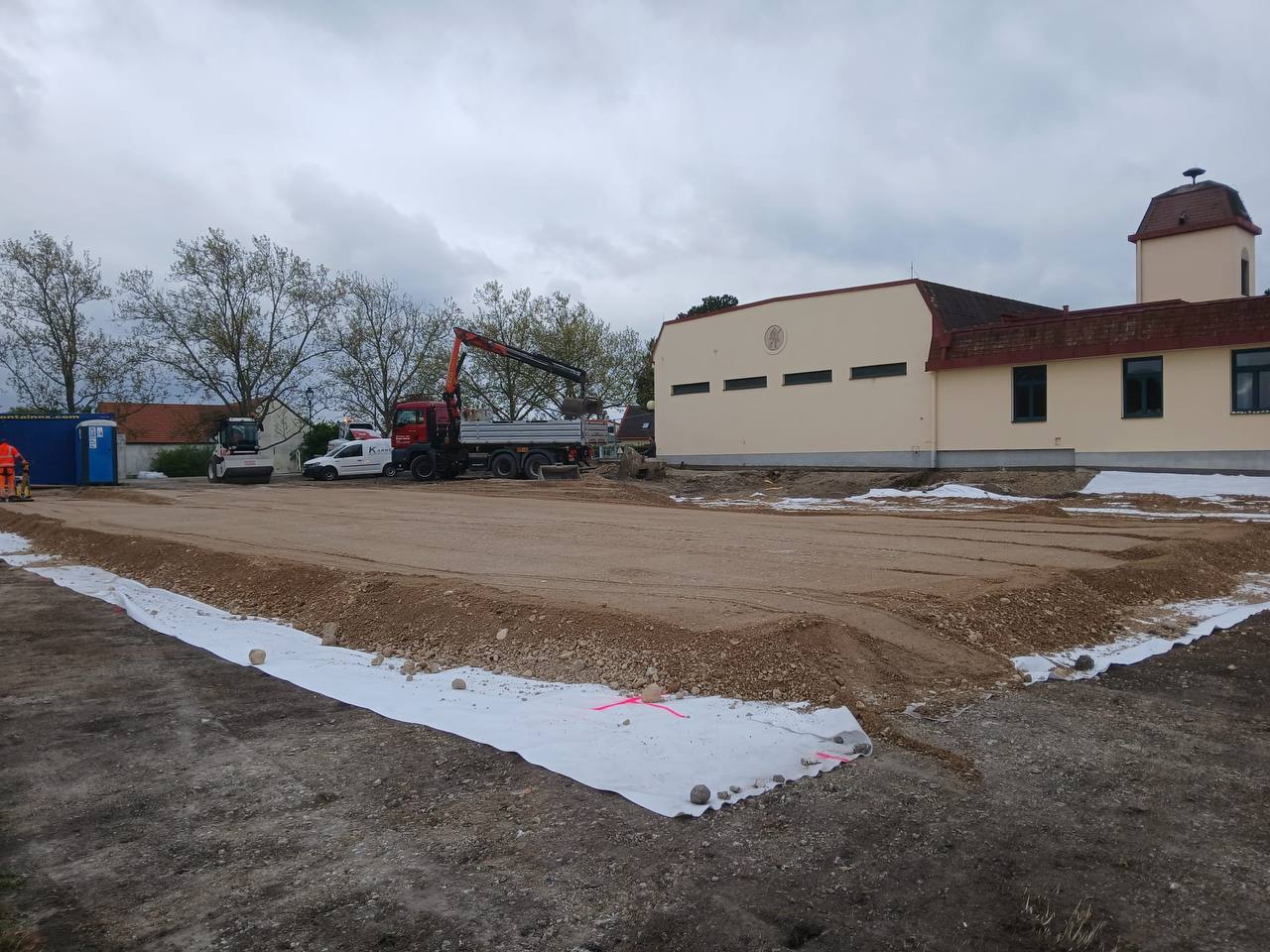

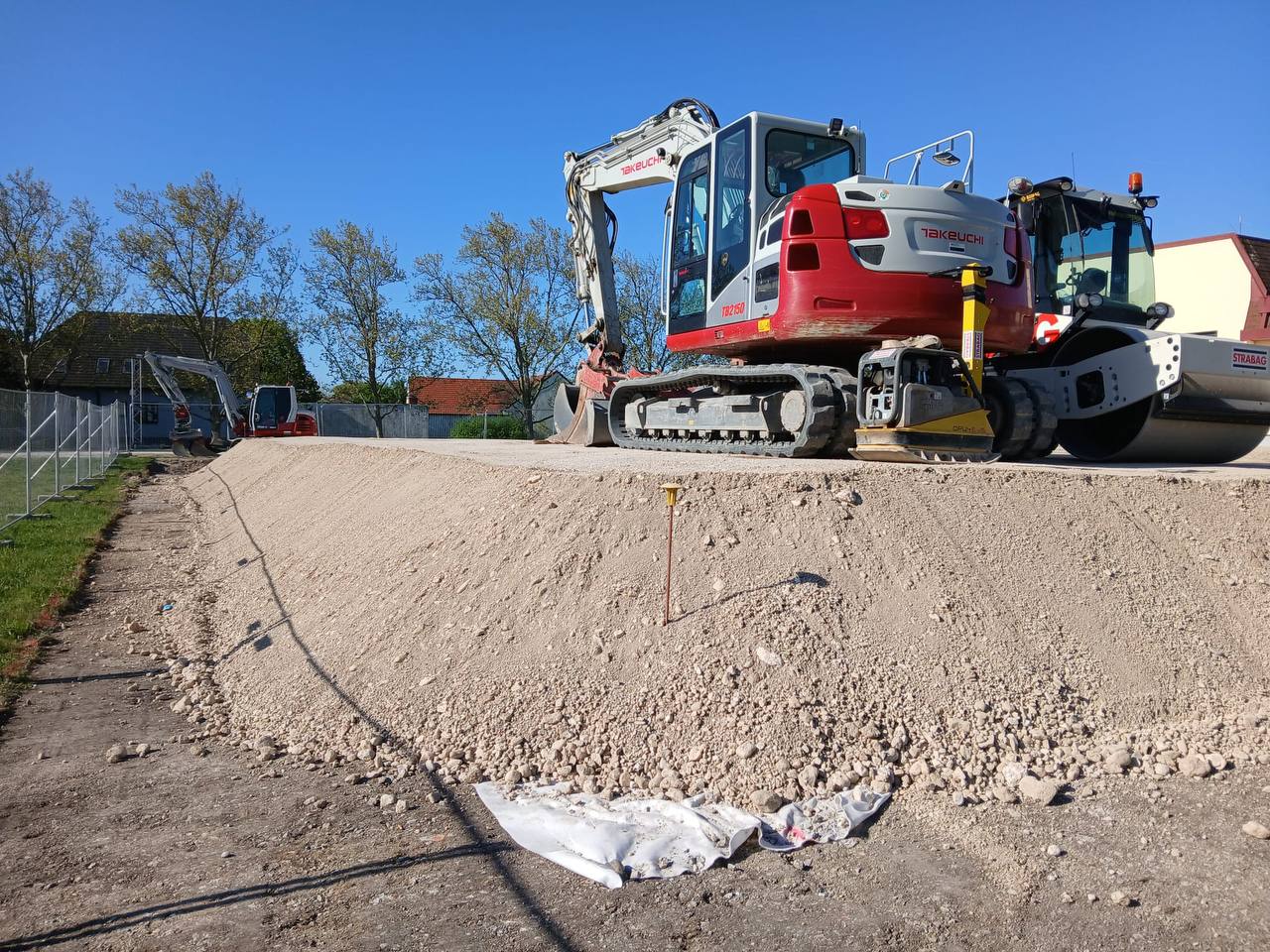

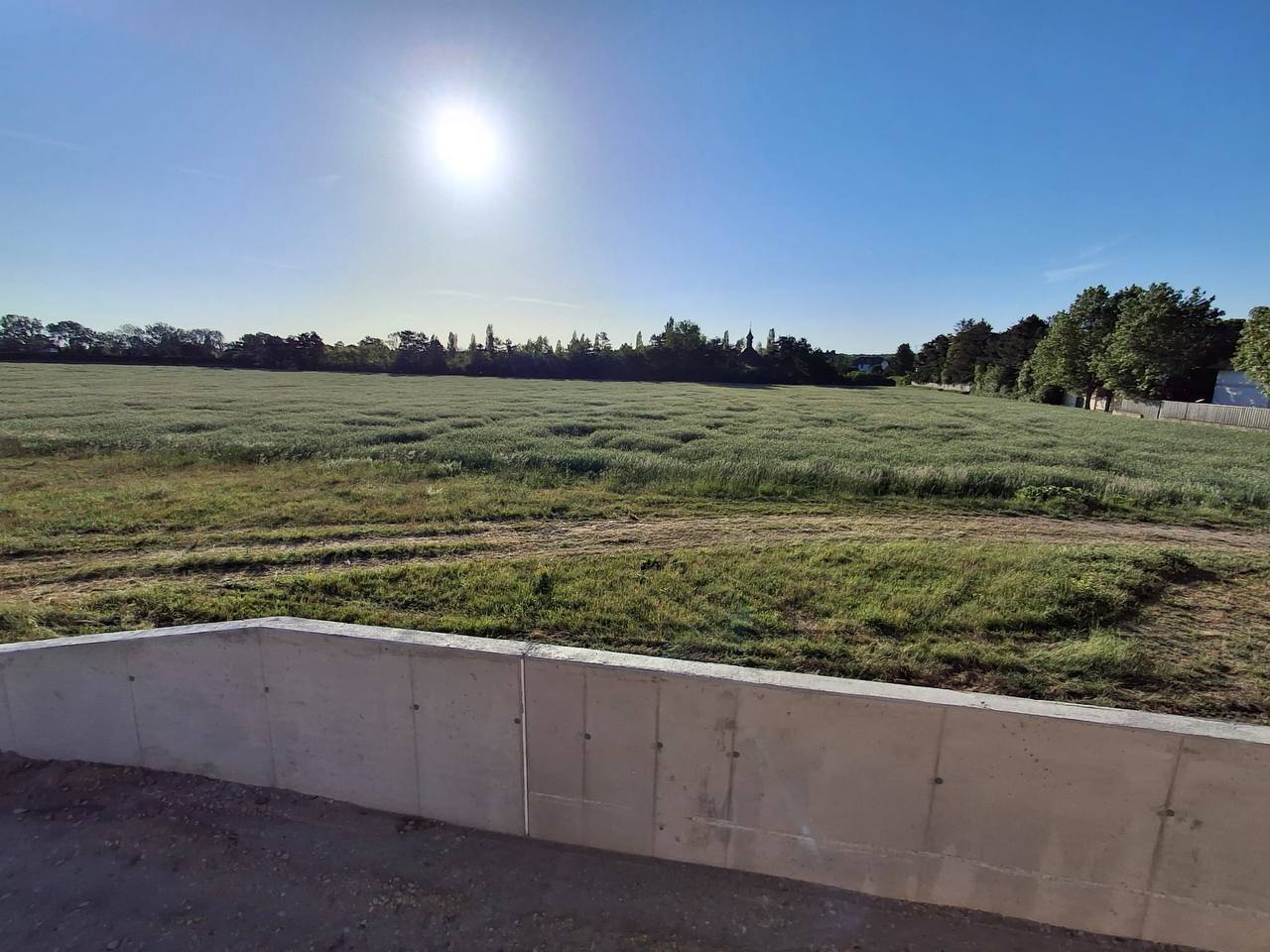

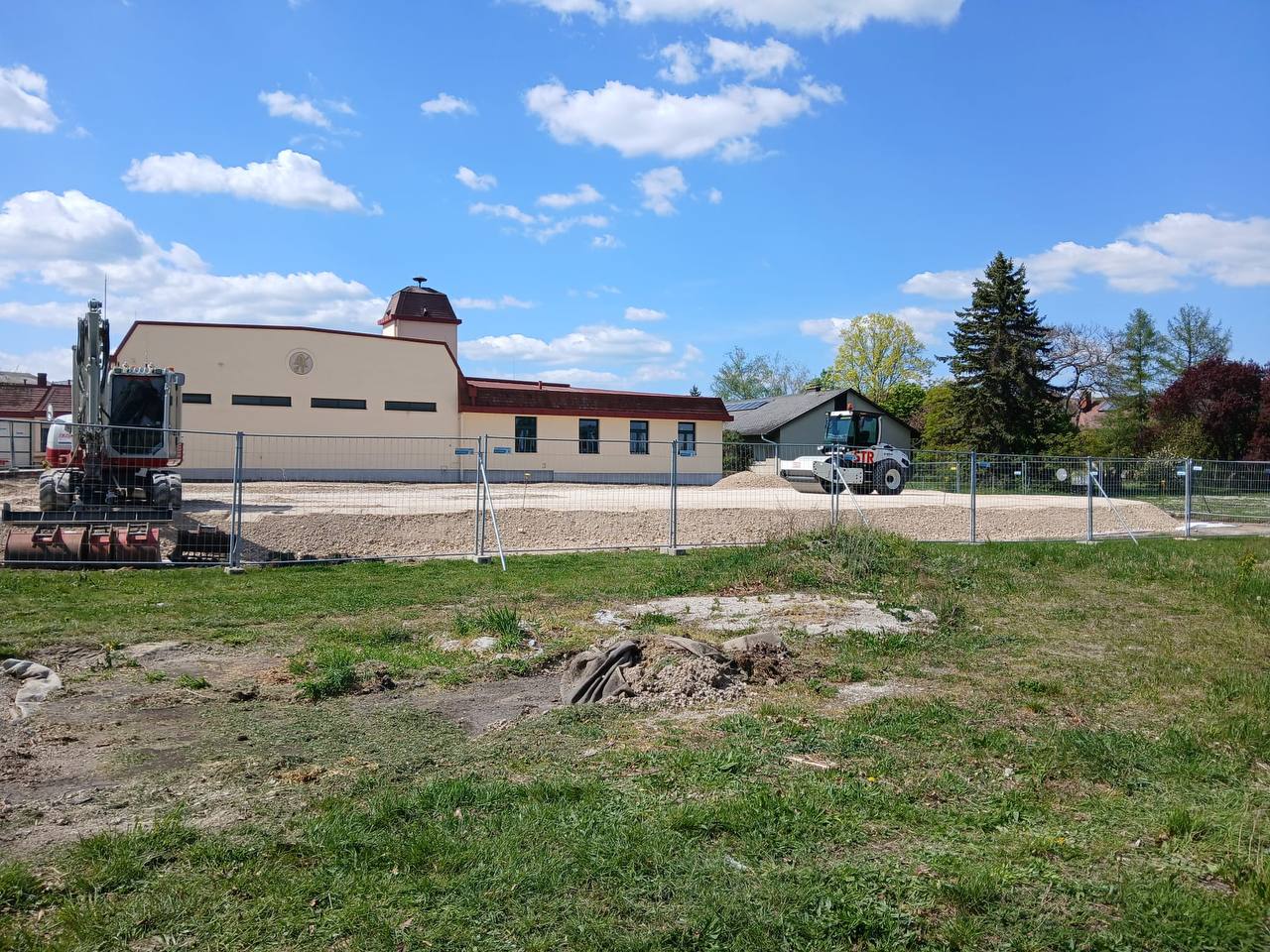

  30. Die Aufschüttung des Bauplatzes läuft .....

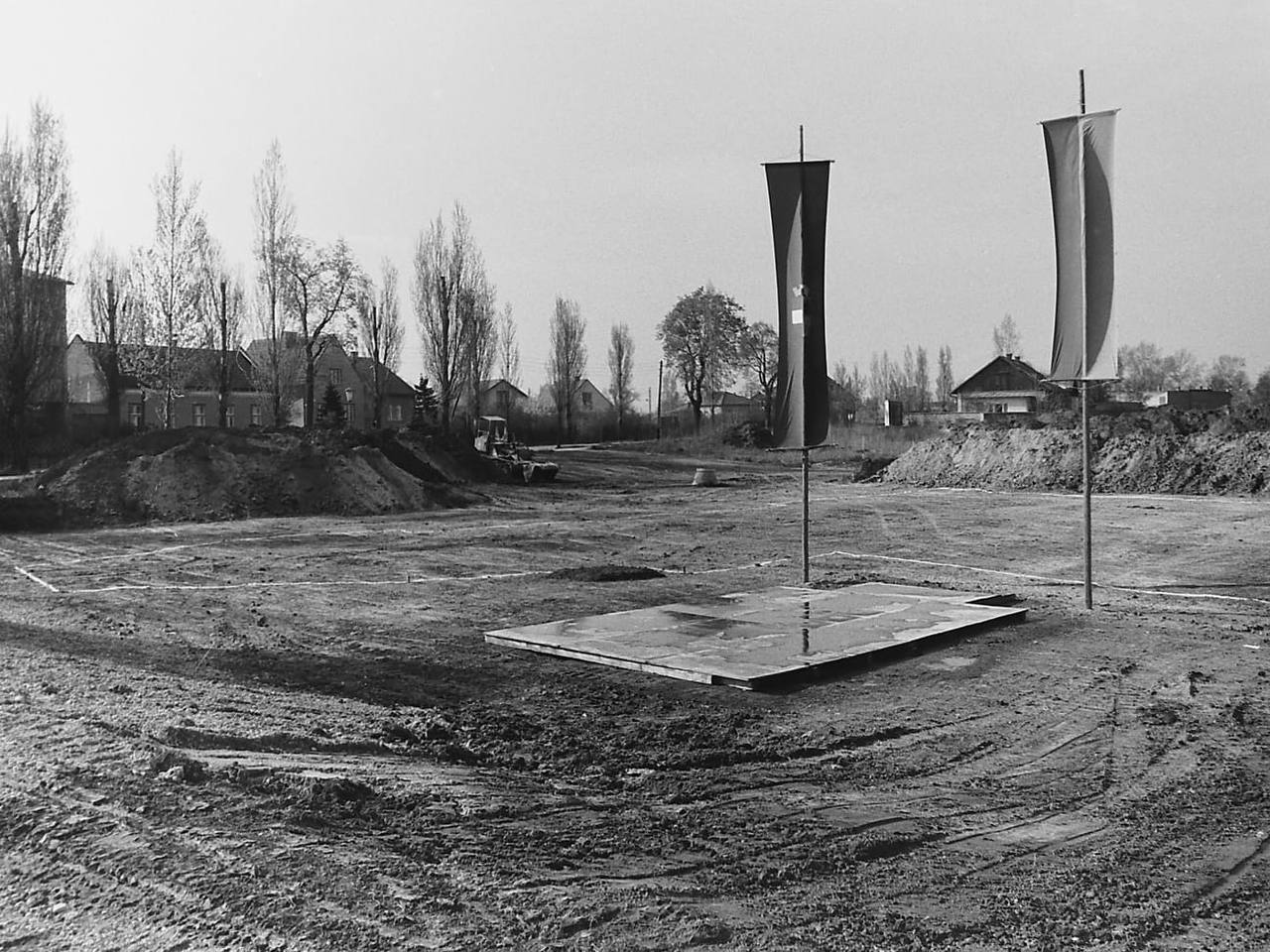

  31. Die Baustelle ist eröffnet!

    Es geh los!!🥳🥳

  32. Alle erledigt!

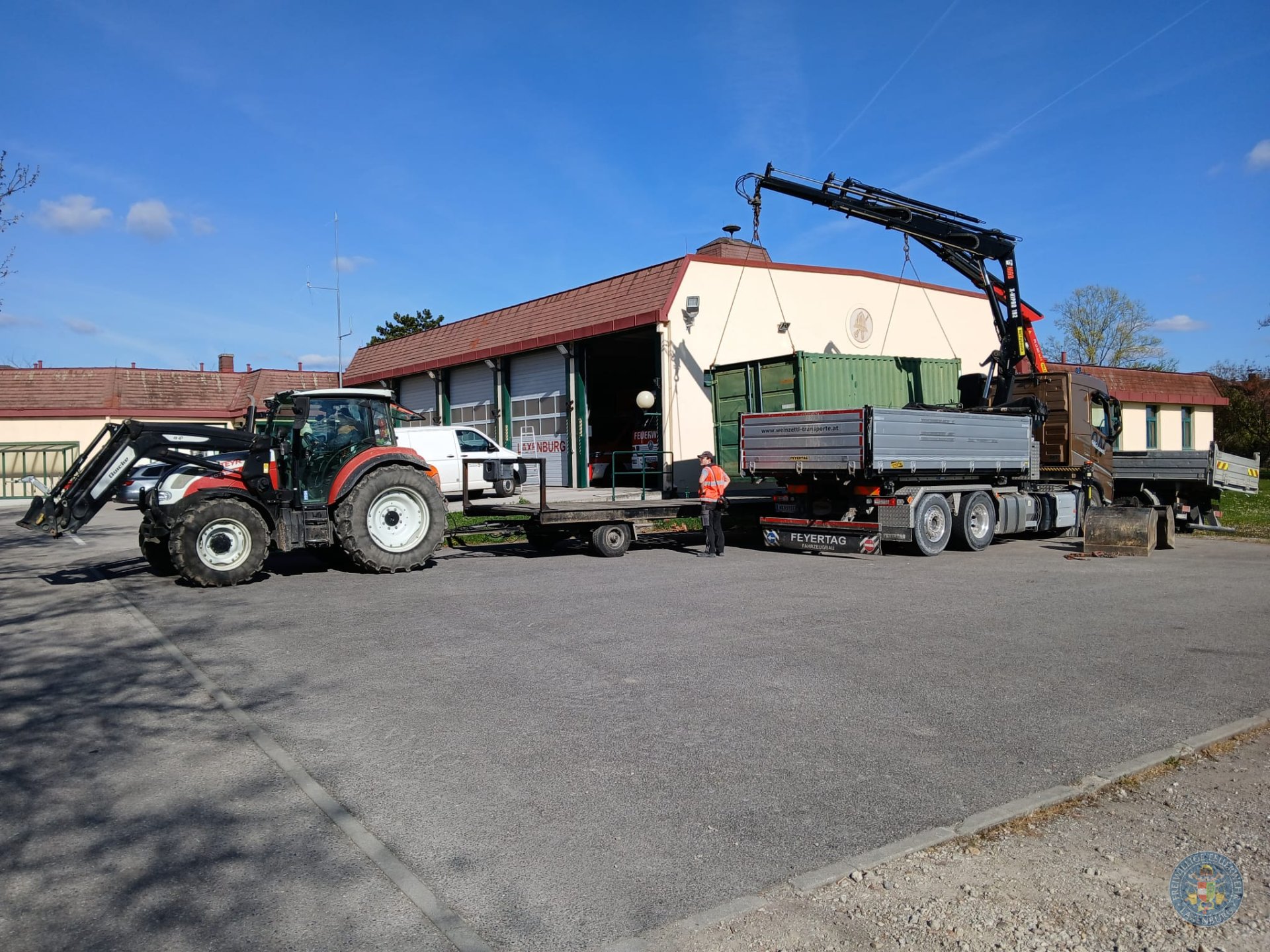

    Gemeinsamer Einsatz LKW MG Laxenburg mit LKW der Strabag und Traktor mit Tieflader der AGeB!

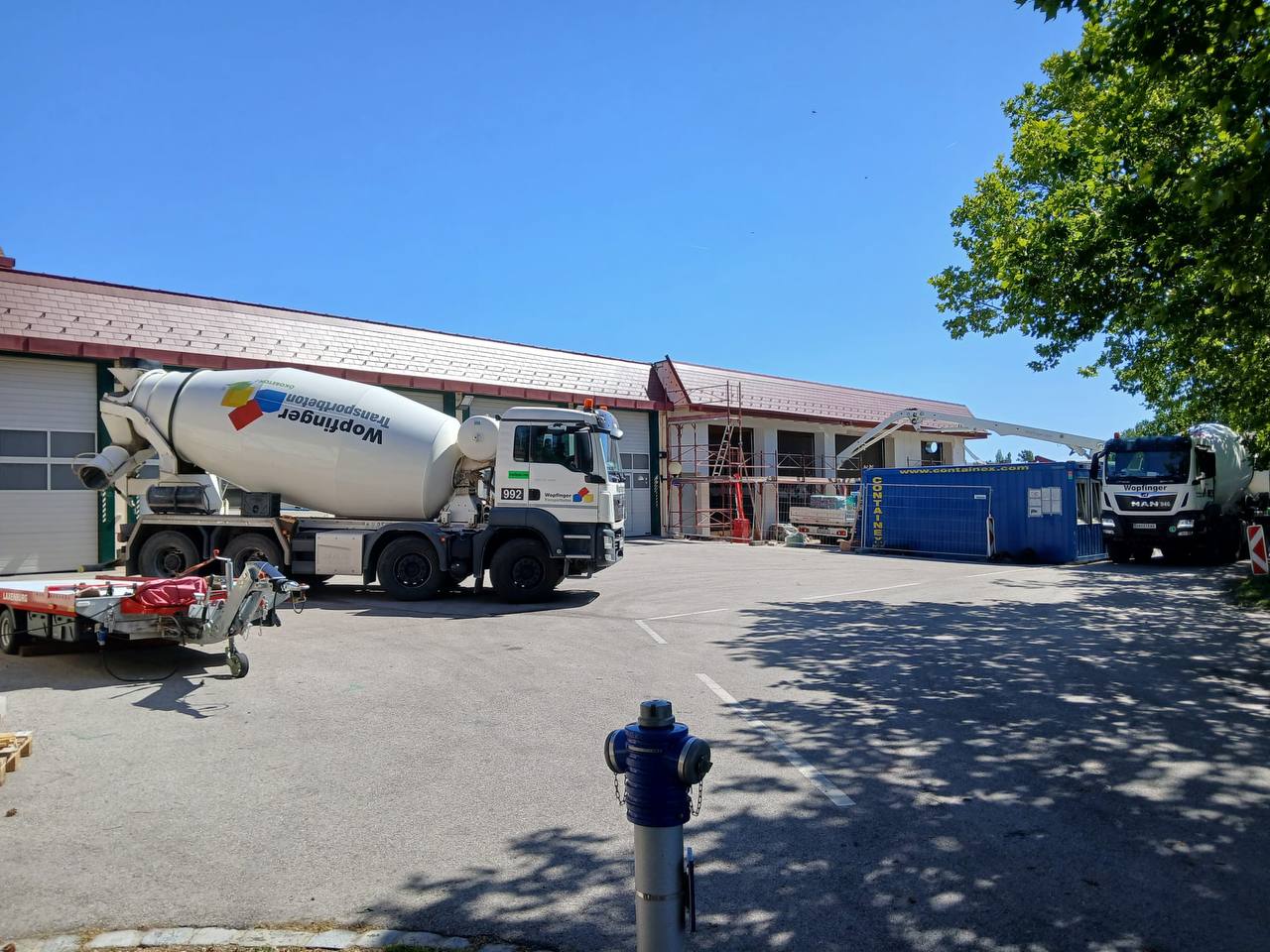

  33. Erste Baubesprechung mit den ausführenden Gewerken

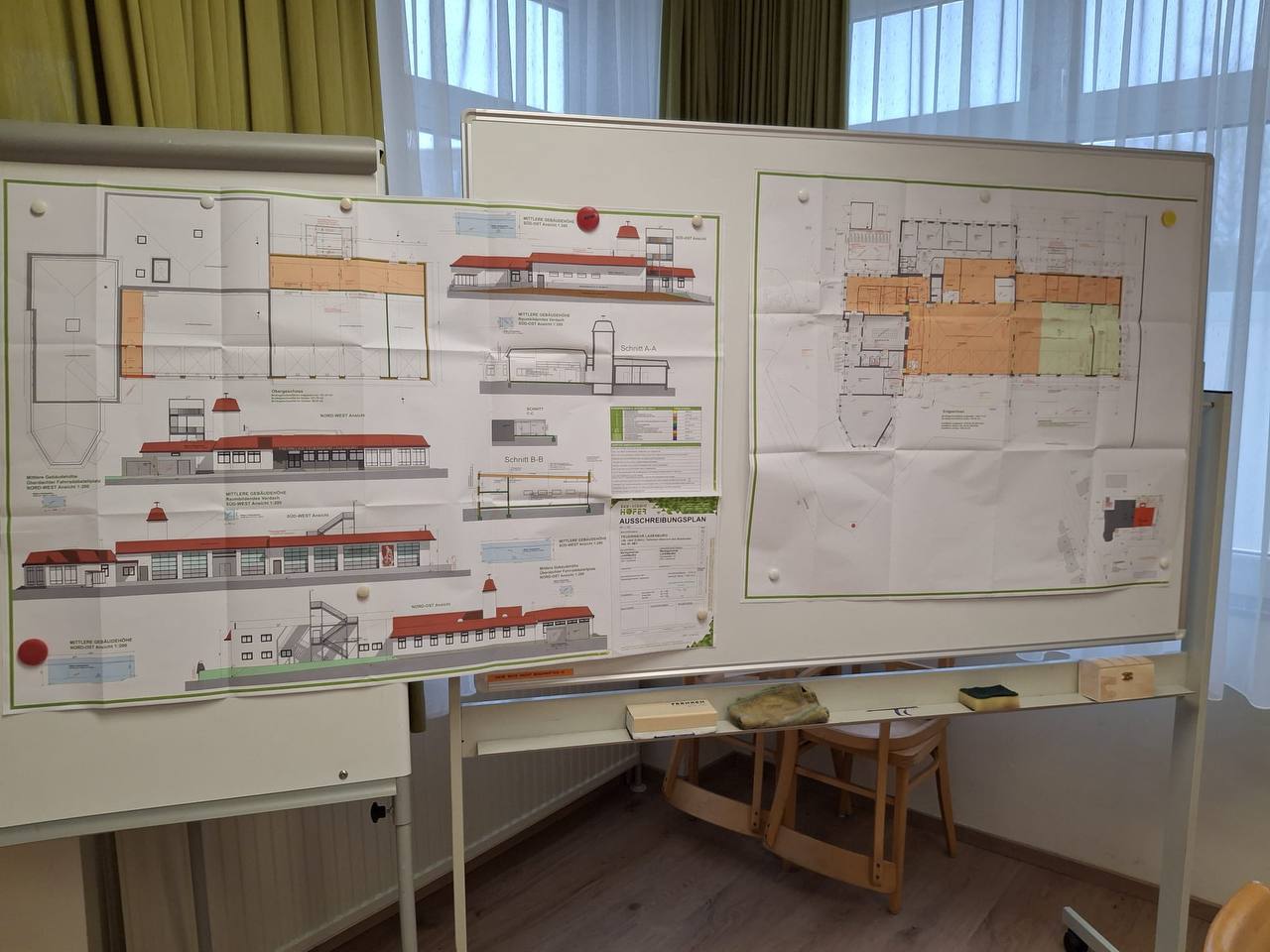

  34. Die Pläne des Feuerwehrhauses samt Ansichten sind im Sitzungssaal ausgehängt.

  35. Kommandant Vermeer informiert die Chargen

    Heute fand eine Besprechung mit der MG Lax und dem Planer bzgl FWHaus Zubau statt. Der Zubau kommt nun tatsächlich, finanziell ist die Umsetzung der Hallenerweiterung, Garderobe, Schmutzschleuse möglich! 😃

  36. Förderung des Landes Nö genehmigt

    Besuch bei Fr.Landeshauptfrau Mikl-Leitner.

    Genehmigung der Förderung

  37. Gründung des Baukombinats 🤗

  38. Besprechung mit Baustudio Höfer im FW-Haus

  39. Erste Besprechung mit Baustudio Höfer

  40. Das FW Haus

    Spatenstich des FWHauses 1977
